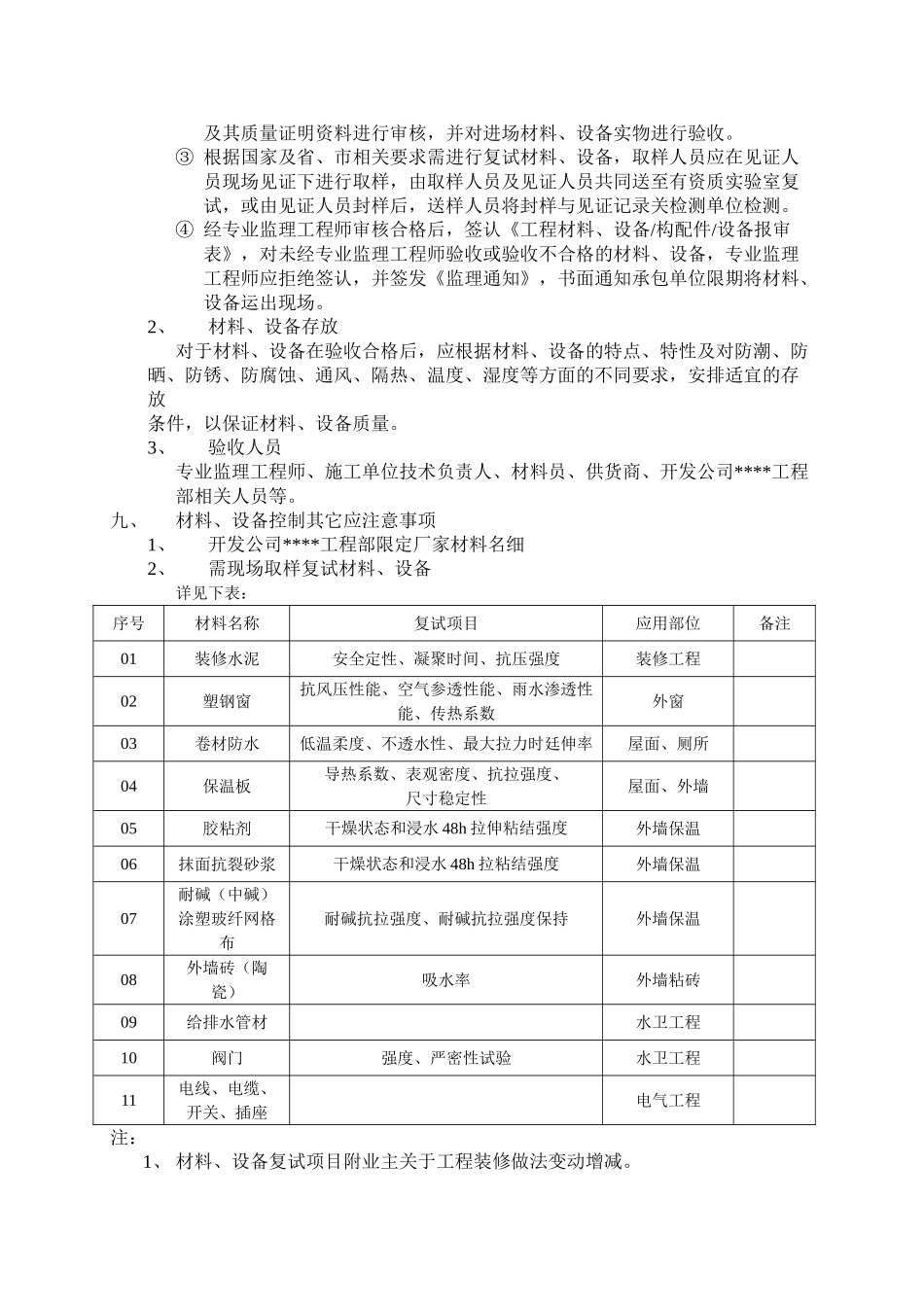

河北某高层住宅小区监理装修材料、设备控 制 方 案编制人: 审批人: 编制单位:河北某监理公司驻****项目监理组年 月 日现在装修材料、设备品种繁多、鱼龙混杂,材料、设备质量参差不齐。为确保****住宅工程装修质量,杜绝假冒伪劣产品在工程中使用,经监理机构讨论决定,特制定装修原材料设备控制方案,具体内容如下:一、编制依据1、开发公司****住宅工程设计图纸。2、国家相关质量验收法律规范及省、市相关材料使用要求文件。3、****住宅工程监理规划及监理细则。4、建设单位材料控制文件。二、材料、设备控制流程简述详见附表-1.三、施工单位初选供货厂家并提供样品施工单位初先供货厂家,并对材料、设备样品质量、技术资料进行自检,自检合格后报监理机构审核,此项工作施工单价根据材料使用计划提前 7 日报监理机构。四、监理机构审核供货厂商资格供货厂商资格要求:1、国家正规、有资质生产厂家。2、能够提供国家及省、市要求的技术资料及合格证明。3、在建设单位以往工程建设中无不良记录。4、在******监理公司所监理工程中无不良记录。5、开发公司****工程部认可的厂家。监理机构审核通过后报开发公司****工程部审核,如审核未通过返回施工单位重新报审,此项工作应在 3 天内完成。五、监理机构审核产品技术资料及样品实物专业监理工程师应对材料、设备以下面进行审核:1、审核产品技术资料是否符合国家相关验收法律规范及省、市要求。2、审核材料、设备样品是否符合图纸设计及国家法律规范要求。3、审核材料、设备样品是否符合开发公司****工程部要求。4、审核材料是否为国家及省、市有关限制使用和淘汰材料。注:①施工单位提供技术资料为复印件时,必须注明原件存放处及经手人,确保所提供真实性。② 样品审核合格后,对样品进行封样处理。监理机构审核通过后报开发公司****工程部审核,审核未通过返回施工单位重新报审,此项工作应在 3 天内完成。六、报开发公司****工程部审核监理机构审核完成报开发公司****工程审核,开发公司****工程部审核通过后,通知施工单位进货,审核未通过返回施工单位重新报审,此项工作应在 4 天内完成。七、施工单位采购材料、设备施工在接到审核通过信息后,根据审报厂家及样品进行采购材料设备。八、材料、设备进场验收1、材料、设备验收① 材料、设备进场后严格执行材料、设备验收程序,施工单位自检合格基础上填写《工程材料、设备/构配件/设备报审表》报监理机构审核。② 专业监...
