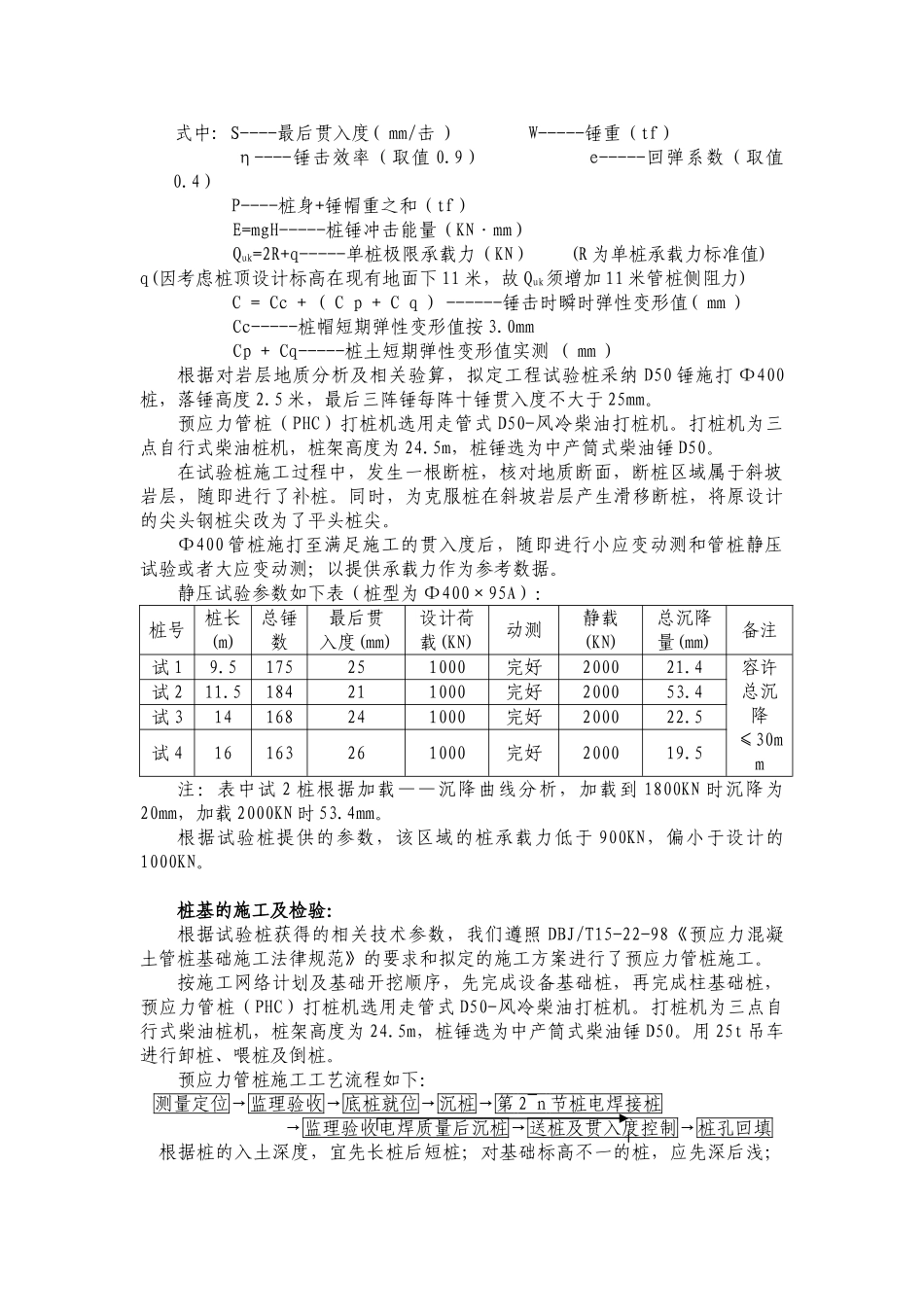

泥岩地质区域预应力管桩施工的浅析关键词:斜坡岩层、预应力管桩、泥岩地质、软化、疲劳破坏、桩承载力捷力××有限公司 50 万 t/a 合金板工程酸洗车间、酸再生站工程地处佛山市三水区西河路北侧,厂房最高高度 20m,占地面积约 80400㎡,采纳预应力混凝土管桩作为基础,桩径及规格为 Φ400×95AB,桩基持力层为强风化基岩层,最大桩长 20m。在该工程的预应力混凝土管桩施工中,遇到了斜坡岩层、全风化泥岩层以及粉质粘土、粉土含有丰富的地下潜水层等复杂的地质状况。以下就预应力混凝土管桩的施工、试验及处理方案作一点浅析。根据地质报告,本场地岩土工程条件见下表:土层编号土层名称土层描述层厚(m)标贯击数(击)1人工填土层以粘土为主0.6~2.92淤泥、淤泥质土深灰色,流塑1.1~8.12.63粉质粘土、粉土软塑~可塑,稍密~中密0.9~8.47.74淤泥深灰色,流塑1.3~12.92.65粉质粘土灰红色,流塑1.2~2.766残积粉质粘土、残积细砂稍密~中密0.8~8.314.57全风化基岩密实1.3~5.133.28强风化基岩岩质较软,可捏碎0.6~7.378.79中风化基岩岩质较硬0.8~8.3 工程勘探地质报告揭示,在整个场区的全风化基岩层含有泥岩层,分布范围及厚度不均匀;属于非典型的泥岩地质区域。而且在粉质粘土、粉土淤泥、残积粉质粘土、残积细砂层含有较丰富的无承压的地下潜水。从上表列举的地质情况可以看出,整个全、强风化基岩的高差较大,很多区域有斜坡岩层,给桩基施工带来很大的困难。工程试验桩:针对比较复杂的地质情况,工程开工前,在酸洗车间厂区范围打了 4 根Ф400 预应力试验桩。并且根据地质勘探报告和 HILLEY 公式计算分析,确定了桩机选型、锤重、落锤高度和最后贯入度等参数。根据 HILLEY 公式: S =ηE(W+Pe2)/〔Quk( W + P)〕-C/2 N= ( W +Pe2 ) / ( W + P ) 式中: S----最后贯入度( mm/击 ) W-----锤重(tf) η----锤击效率(取值 0.9) e-----回弹系数(取值0.4) P----桩身+锤帽重之和(tf)E=mgH-----桩锤冲击能量(KN·mm) Quk=2R+q-----单桩极限承载力(KN) (R 为单桩承载力标准值)q(因考虑桩顶设计标高在现有地面下 11 米,故 Quk须增加 11 米管桩侧阻力)C = Cc + ( C p + C q ) ------锤击时瞬时弹性变形值( mm )Cc-----桩帽短期弹性变形值按 3.0mmCp + Cq-----桩土短期弹性变形值实测 ( mm )根据对岩层地质...
