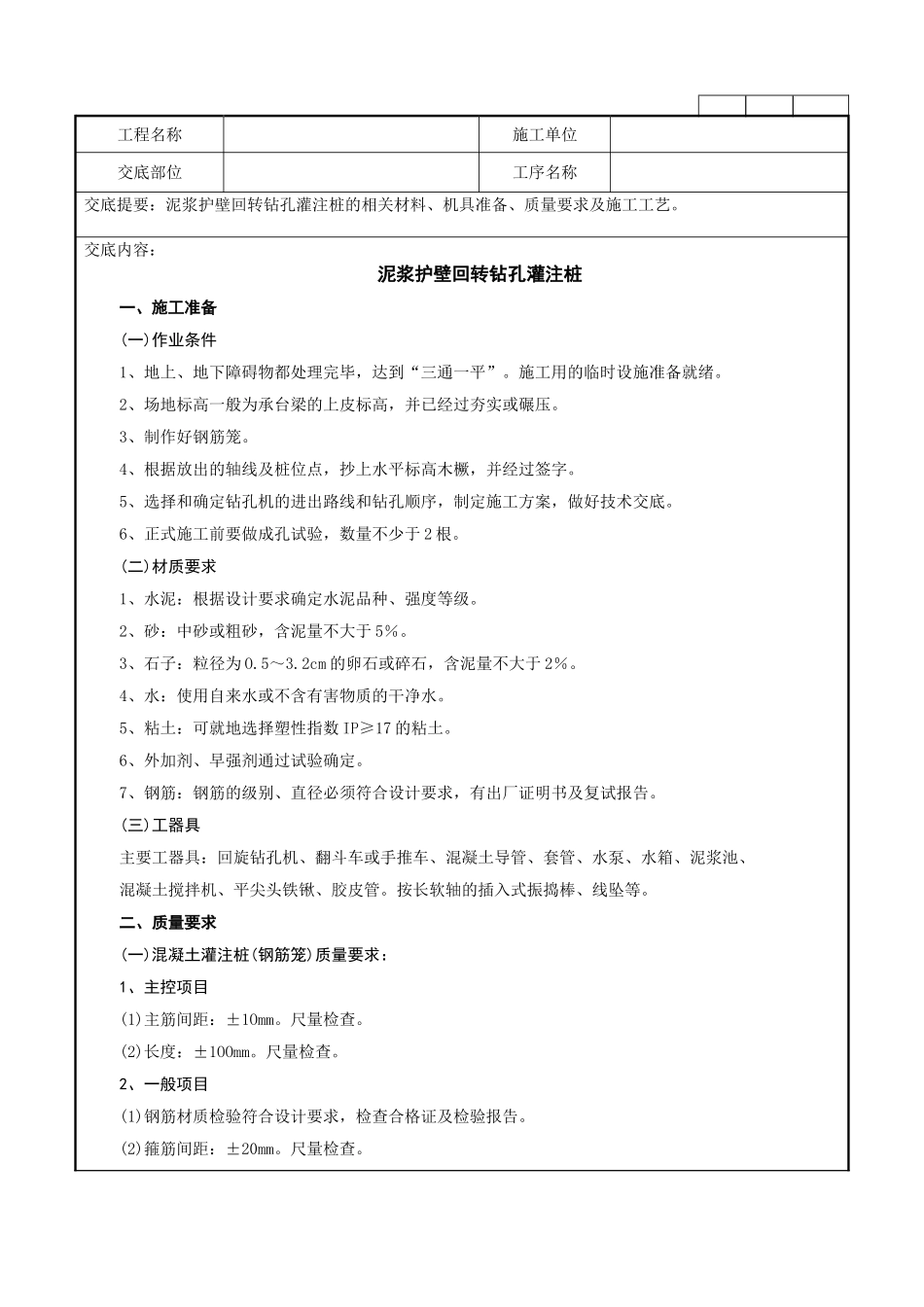

工程名称施工单位交底部位工序名称交底提要:泥浆护壁回转钻孔灌注桩的相关材料、机具准备、质量要求及施工工艺
交底内容:泥浆护壁回转钻孔灌注桩一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压
3、制作好钢筋笼
4、根据放出的轴线及桩位点,抄上水平标高木橛,并经过签字
5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底
6、正式施工前要做成孔试验,数量不少于 2 根
(二)材质要求1、水泥:根据设计要求确定水泥品种、强度等级
2、砂:中砂或粗砂,含泥量不大于 5%
3、石子:粒径为 O
2cm 的卵石或碎石,含泥量不大于 2%
4、水:使用自来水或不含有害物质的干净水
5、粘土:可就地选择塑性指数 IP≥17 的粘土
6、外加剂、早强剂通过试验确定
7、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
(三)工器具主要工器具:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管
按长软轴的插入式振捣棒、线坠等
二、质量要求(一)混凝土灌注桩(钢筋笼)质量要求:1、主控项目(1)主筋间距:±1Omm
(2)长度:±1OOmm
2、一般项目(1)钢筋材质检验符合设计要求,检查合格证及检验报告
(2)箍筋间距:±20mm

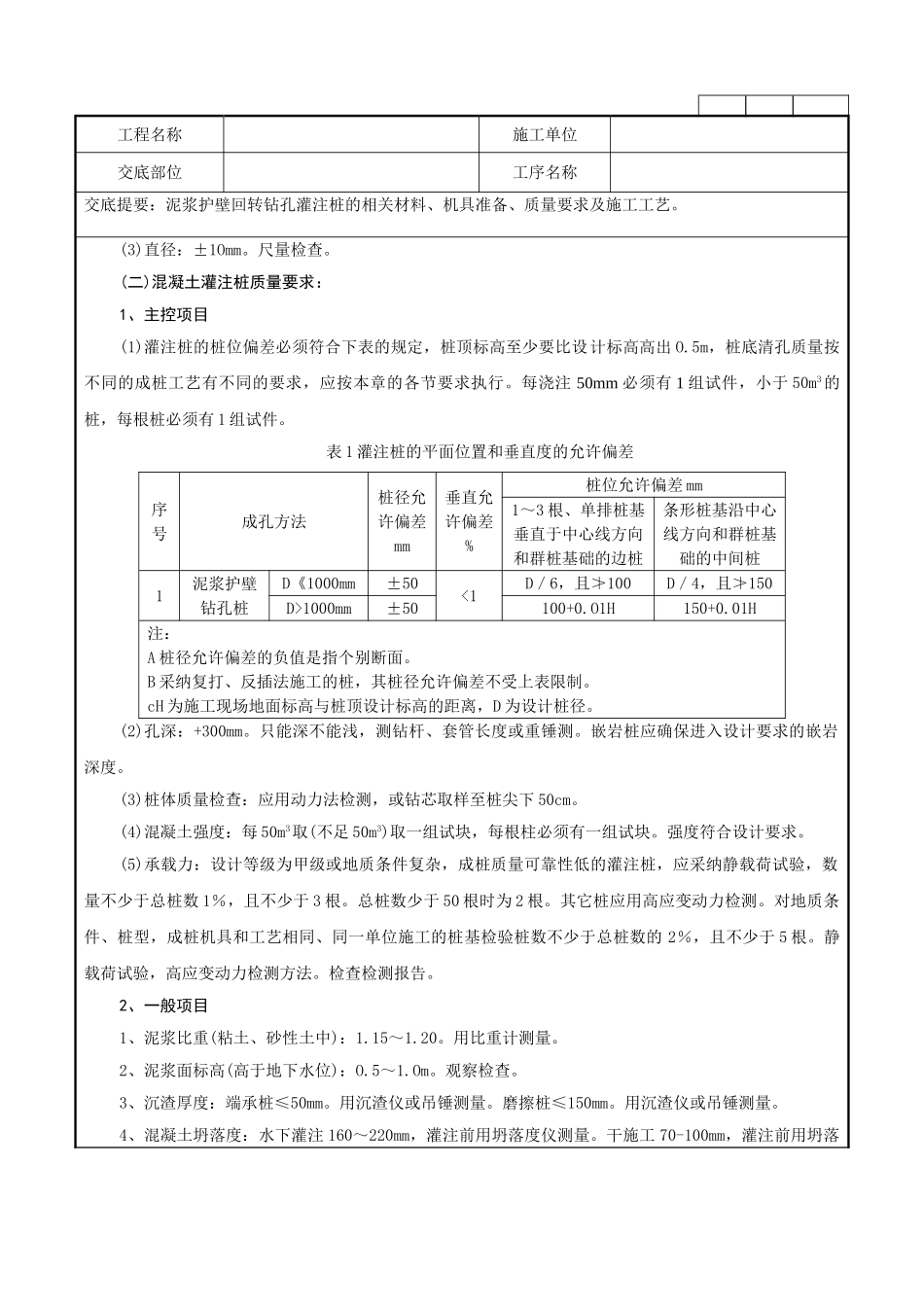

工程名称施工单位交底部位工序名称交底提要:泥浆护壁回转钻孔灌注桩的相关材料、机具准备、质量要求及施工工艺
(3)直径:±1Omm
(二)混凝土灌注桩质量要求:1、主控项目(1)灌注桩的桩位偏差必须符合下表的规定,桩顶标高至少要比设计标高高出 O
5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行

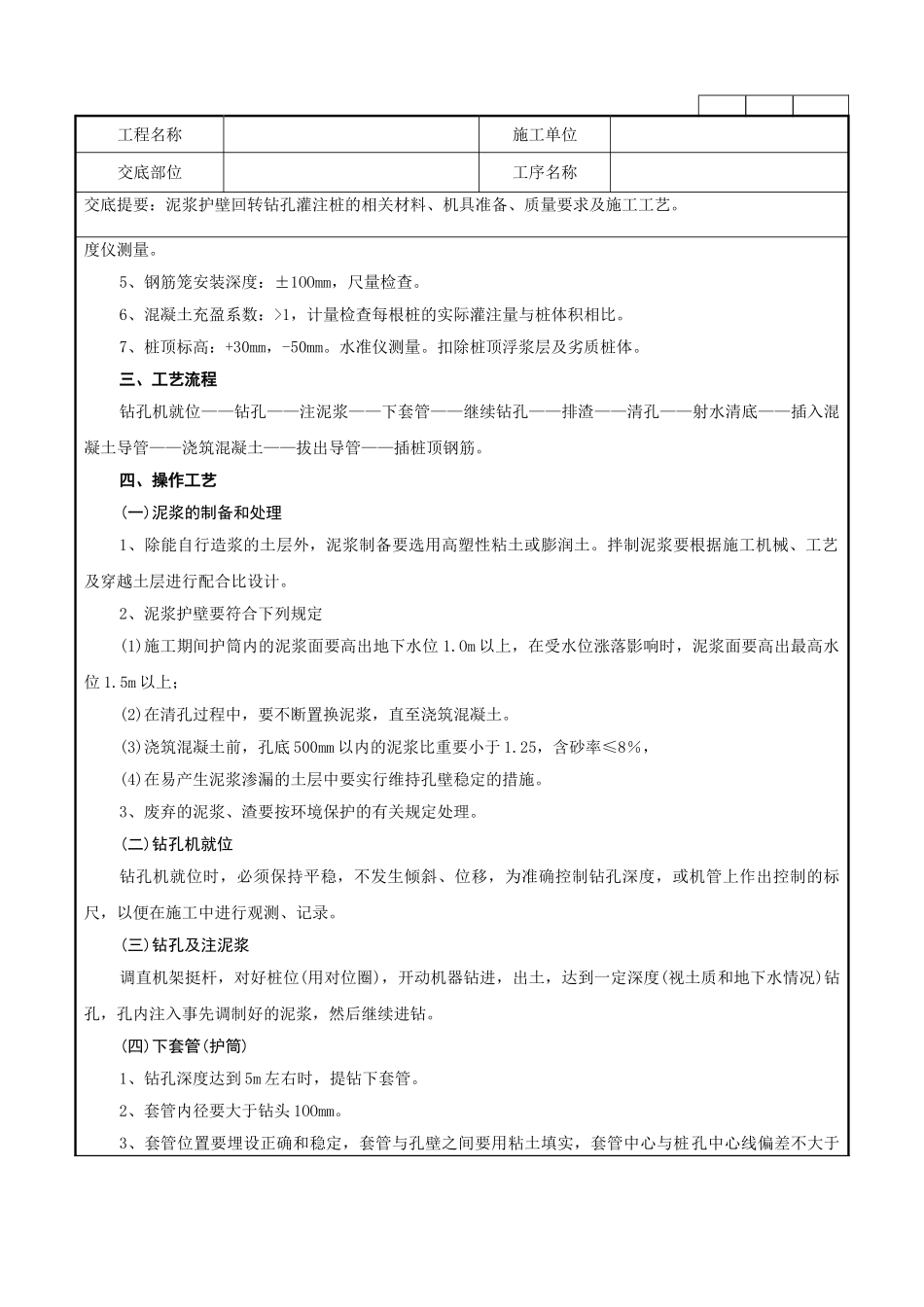

每浇注 50mm 必须
