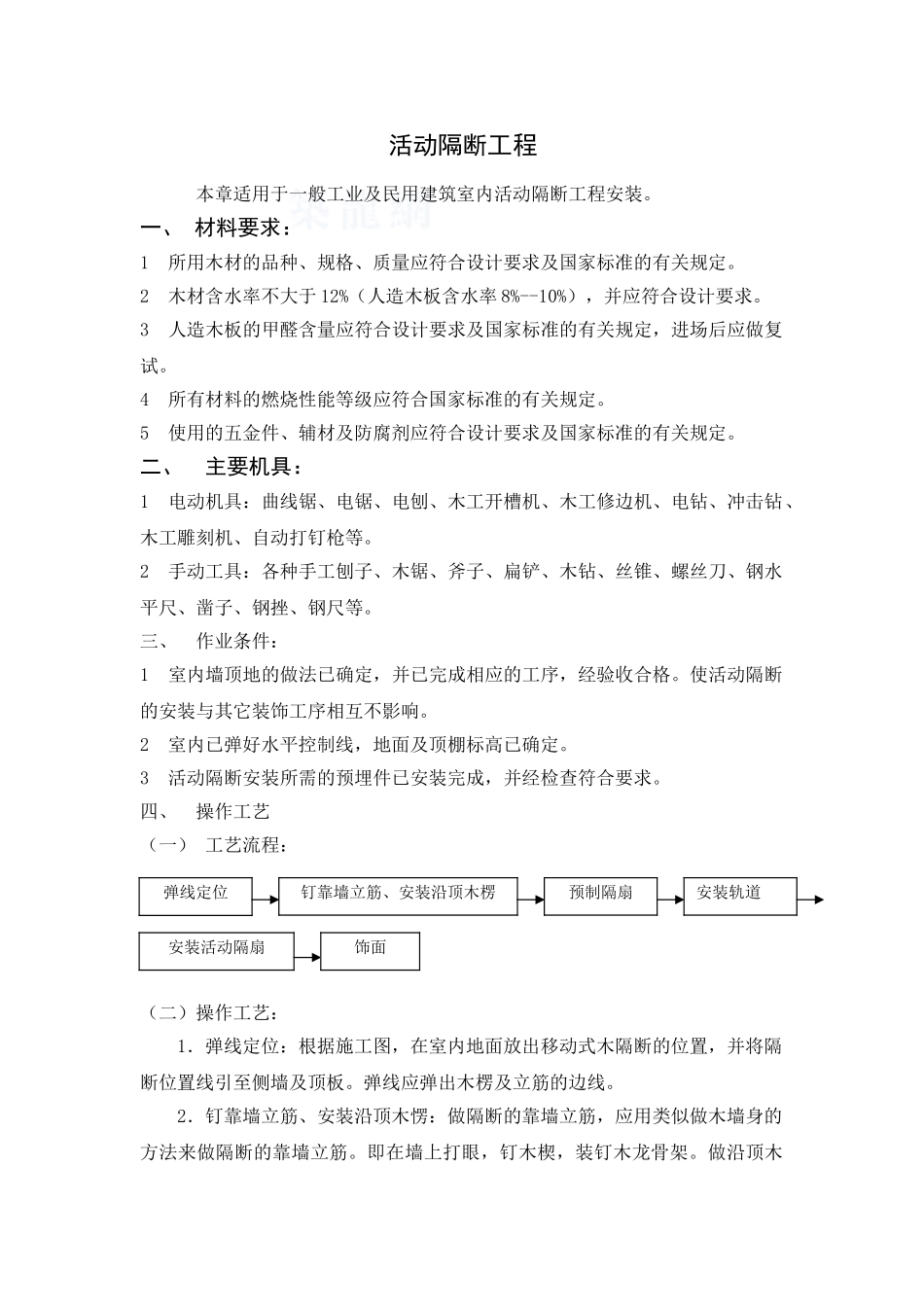

活动隔断工程本章适用于一般工业及民用建筑室内活动隔断工程安装
一、 材料要求:1 所用木材的品种、规格、质量应符合设计要求及国家标准的有关规定
2 木材含水率不大于 12%(人造木板含水率 8%--10%),并应符合设计要求
3 人造木板的甲醛含量应符合设计要求及国家标准的有关规定,进场后应做复试
4 所有材料的燃烧性能等级应符合国家标准的有关规定
5 使用的五金件、辅材及防腐剂应符合设计要求及国家标准的有关规定
二、 主要机具:1 电动机具:曲线锯、电锯、电刨、木工开槽机、木工修边机、电钻、冲击钻、木工雕刻机、自动打钉枪等
2 手动工具:各种手工刨子、木锯、斧子、扁铲、木钻、丝锥、螺丝刀、钢水平尺、凿子、钢挫、钢尺等
三、 作业条件:1 室内墙顶地的做法已确定,并已完成相应的工序,经验收合格
使活动隔断的安装与其它装饰工序相互不影响
2 室内已弹好水平控制线,地面及顶棚标高已确定
3 活动隔断安装所需的预埋件已安装完成,并经检查符合要求
四、 操作工艺(一) 工艺流程:(二)操作工艺:1.弹线定位:根据施工图,在室内地面放出移动式木隔断的位置,并将隔断位置线引至侧墙及顶板
弹线应弹出木楞及立筋的边线
2.钉靠墙立筋、安装沿顶木愣:做隔断的靠墙立筋,应用类似做木墙身的方法来做隔断的靠墙立筋
即在墙上打眼,钉木楔,装钉木龙骨架
做沿顶木弹线定位安装轨道钉靠墙立筋、安装沿顶木楞安装活动隔扇预制隔扇饰面楞时,应结合吊顶工程,按设计要求制做吊装木结构梁,用以安装移动隔扇的轨道
3.预制隔扇:首先根据图纸结合实际测量出移动隔断的高、宽净尺寸,并确认轨道的安装方式,然后计算隔断每一块活动隔扇的高、宽尺寸,绘出加工图
由于活动木隔断是室内活动的墙,每块隔扇都应像装饰木门一样,美观、精细,所以尽可能在专业厂家车间制做、拼装,以保证产品的质量
其主要工序是:配料、截料、刨料、划线凿眼、倒楞、
