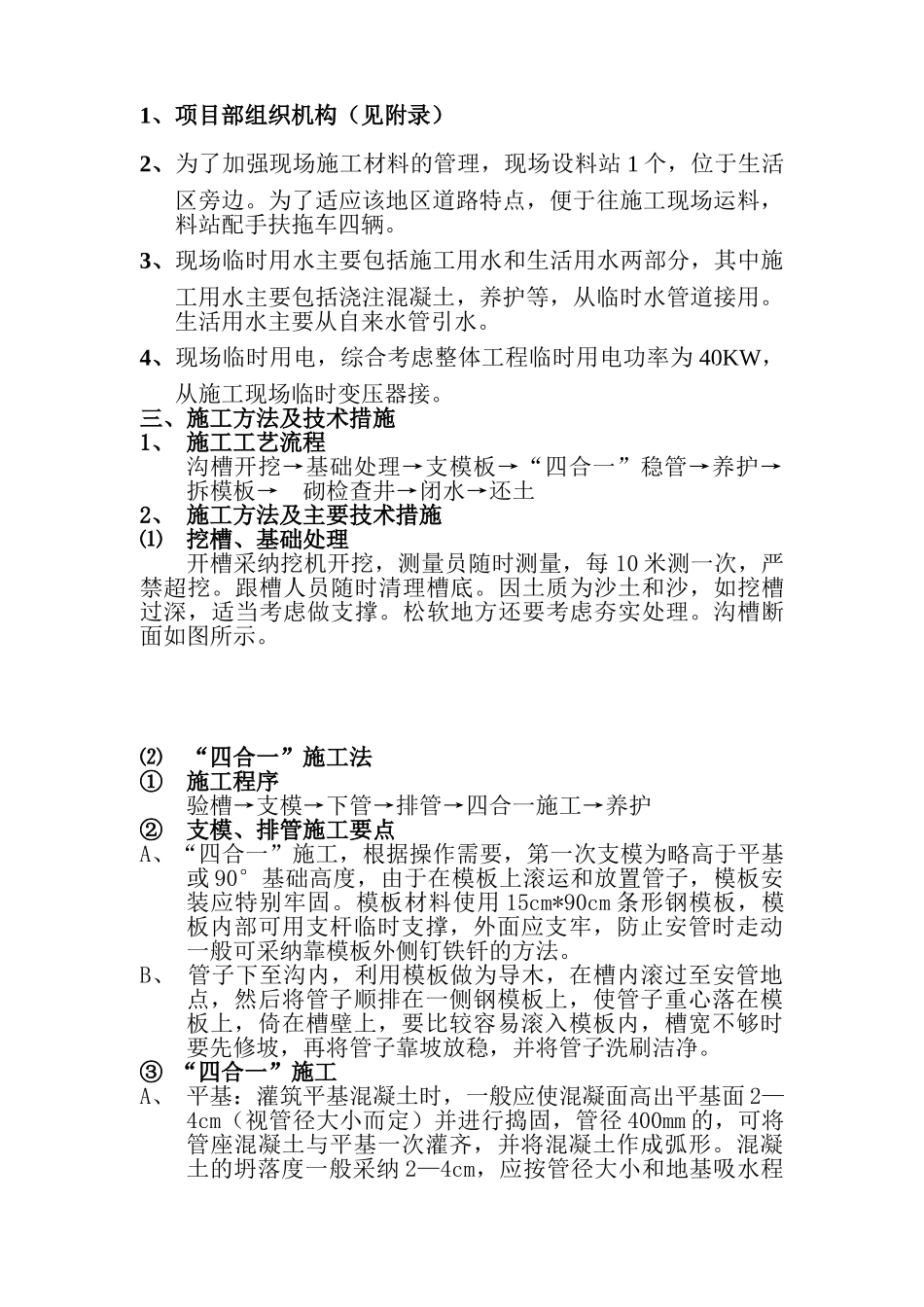

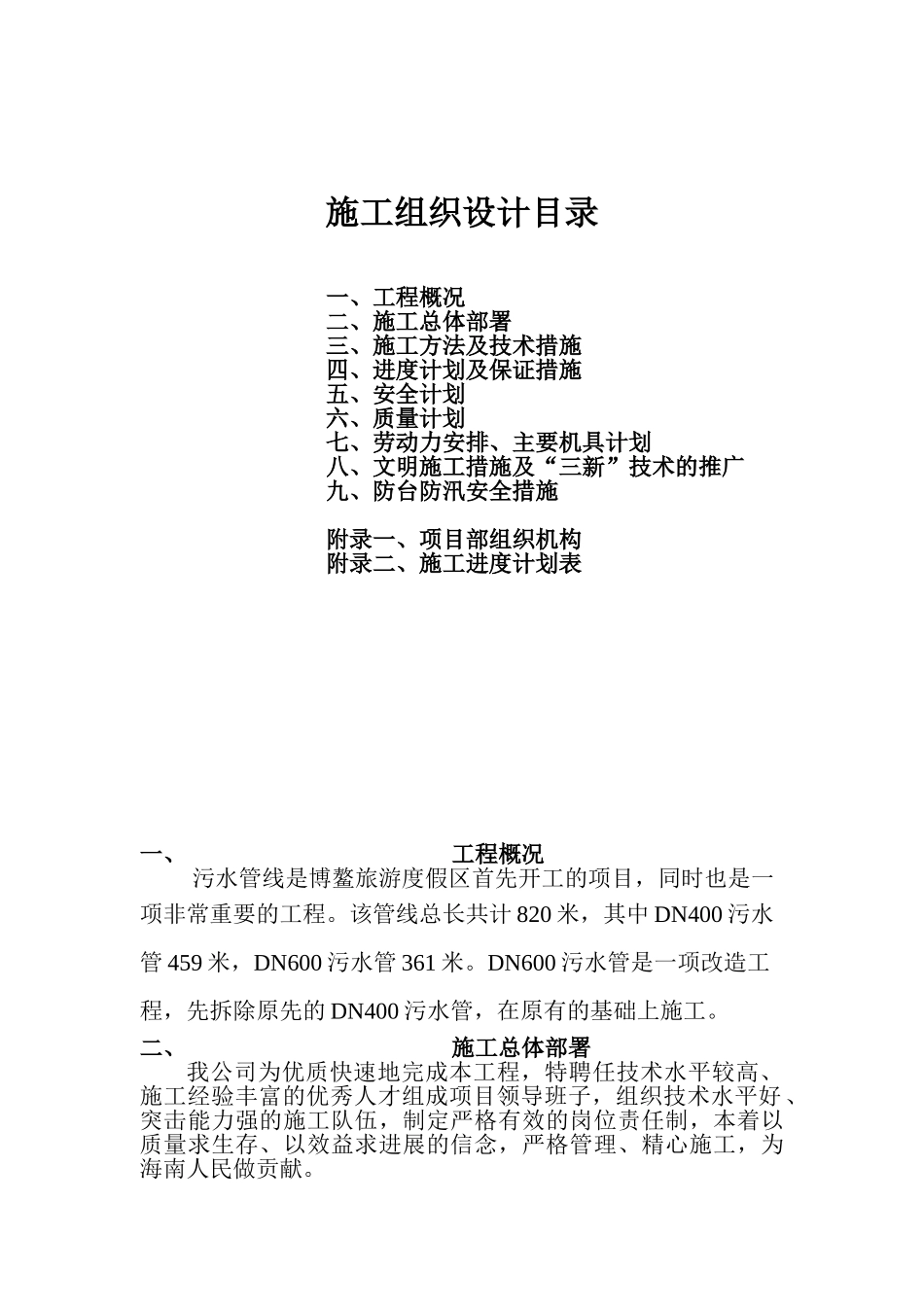

施工组织设计目录一、工程概况二、施工总体部署三、施工方法及技术措施四、进度计划及保证措施五、安全计划六、质量计划七、劳动力安排、主要机具计划八、文明施工措施及“三新”技术的推广九、防台防汛安全措施附录一、项目部组织机构附录二、施工进度计划表一、工程概况污水管线是博鳌旅游度假区首先开工的项目,同时也是一项非常重要的工程
该管线总长共计 820 米,其中 DN400 污水管 459 米,DN600 污水管 361 米
DN600 污水管是一项改造工程,先拆除原先的 DN400 污水管,在原有的基础上施工
二、施工总体部署我公司为优质快速地完成本工程,特聘任技术水平较高、施工经验丰富的优秀人才组成项目领导班子,组织技术水平好、突击能力强的施工队伍,制定严格有效的岗位责任制,本着以质量求生存、以效益求进展的信念,严格管理、精心施工,为海南人民做贡献
1、项目部组织机构(见附录)2、为了加强现场施工材料的管理,现场设料站 1 个,位于生活区旁边
为了适应该地区道路特点,便于往施工现场运料,料站配手扶拖车四辆
3、现场临时用水主要包括施工用水和生活用水两部分,其中施工用水主要包括浇注混凝土,养护等,从临时水管道接用
生活用水主要从自来水管引水
4、现场临时用电,综合考虑整体工程临时用电功率为 40KW,从施工现场临时变压器接
三、施工方法及技术措施1、 施工工艺流程沟槽开挖→基础处理→支模板→“四合一”稳管→养护→拆模板→砌检查井→闭水→还土2、 施工方法及主要技术措施⑴ 挖槽、基础处理开槽采纳挖机开挖,测量员随时测量,每 10 米测一次,严禁超挖
跟槽人员随时清理槽底
因土质为沙土和沙,如挖槽过深,适当考虑做支撑
松软地方还要考虑夯实处理
沟槽断面如图所示

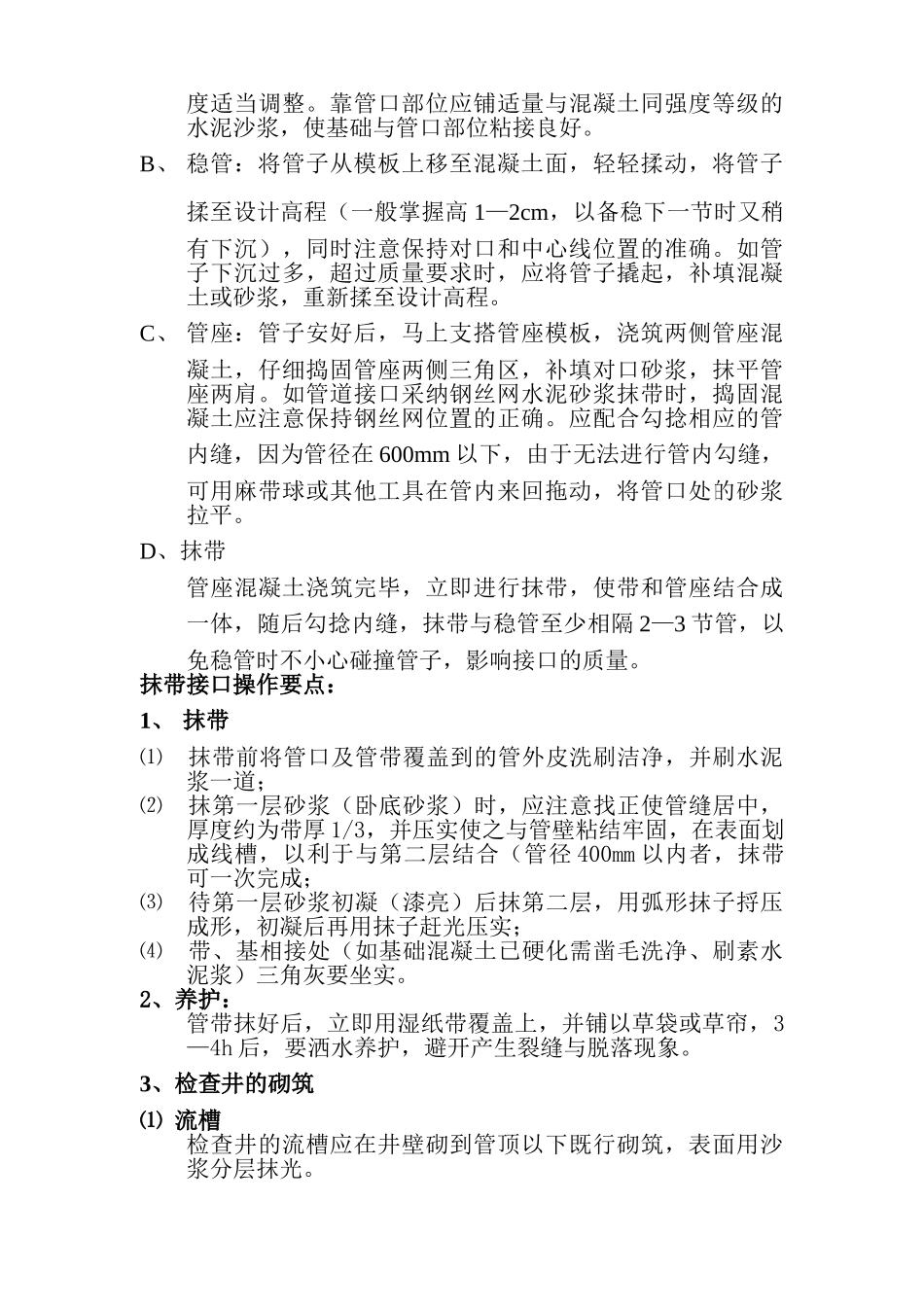

⑵ “四合一”施工法① 施工程序验槽→支模→下管→排管→四合一施工→养护② 支模、排管施工要点A、“四合一”施工,根据操作需要,
