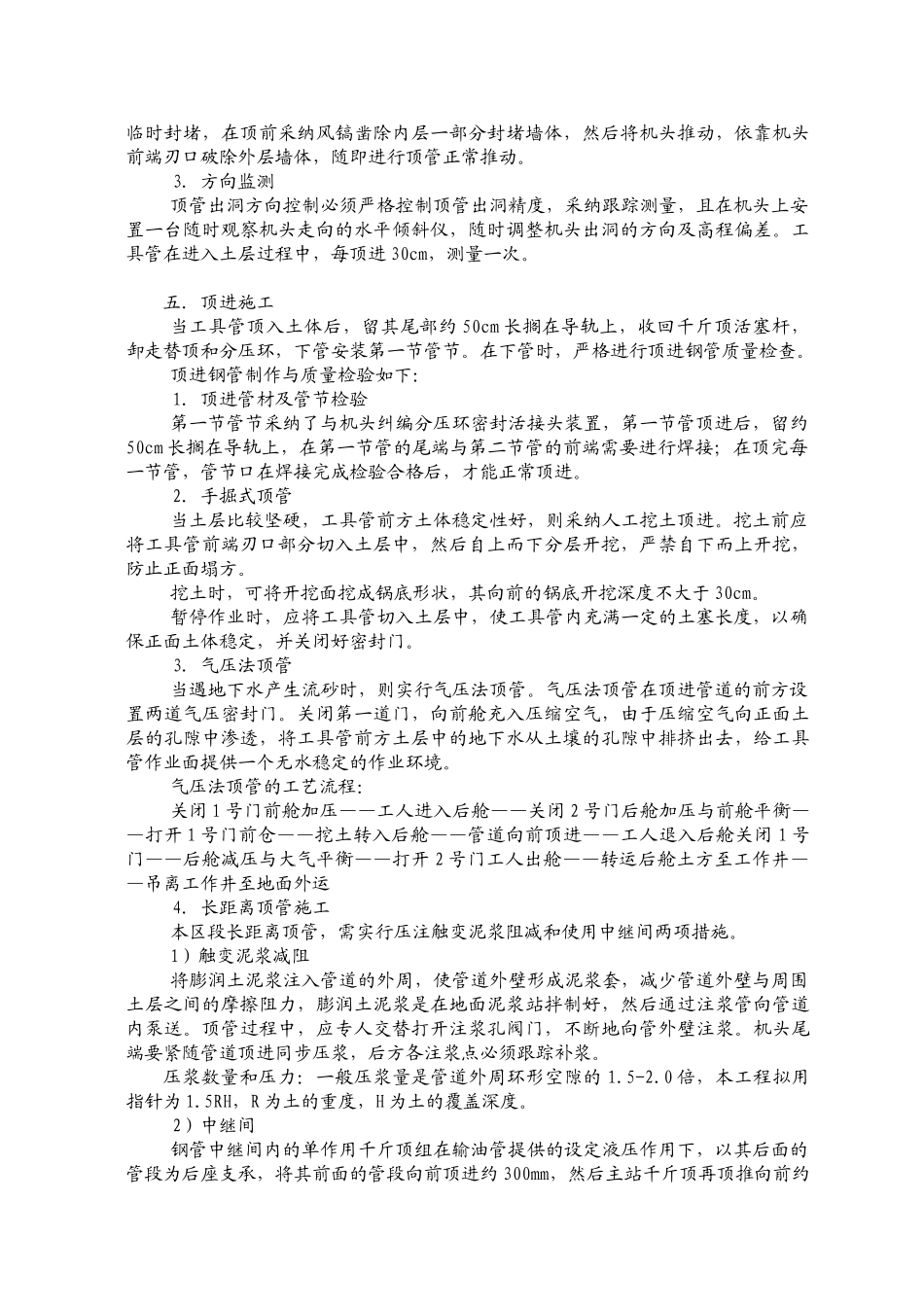

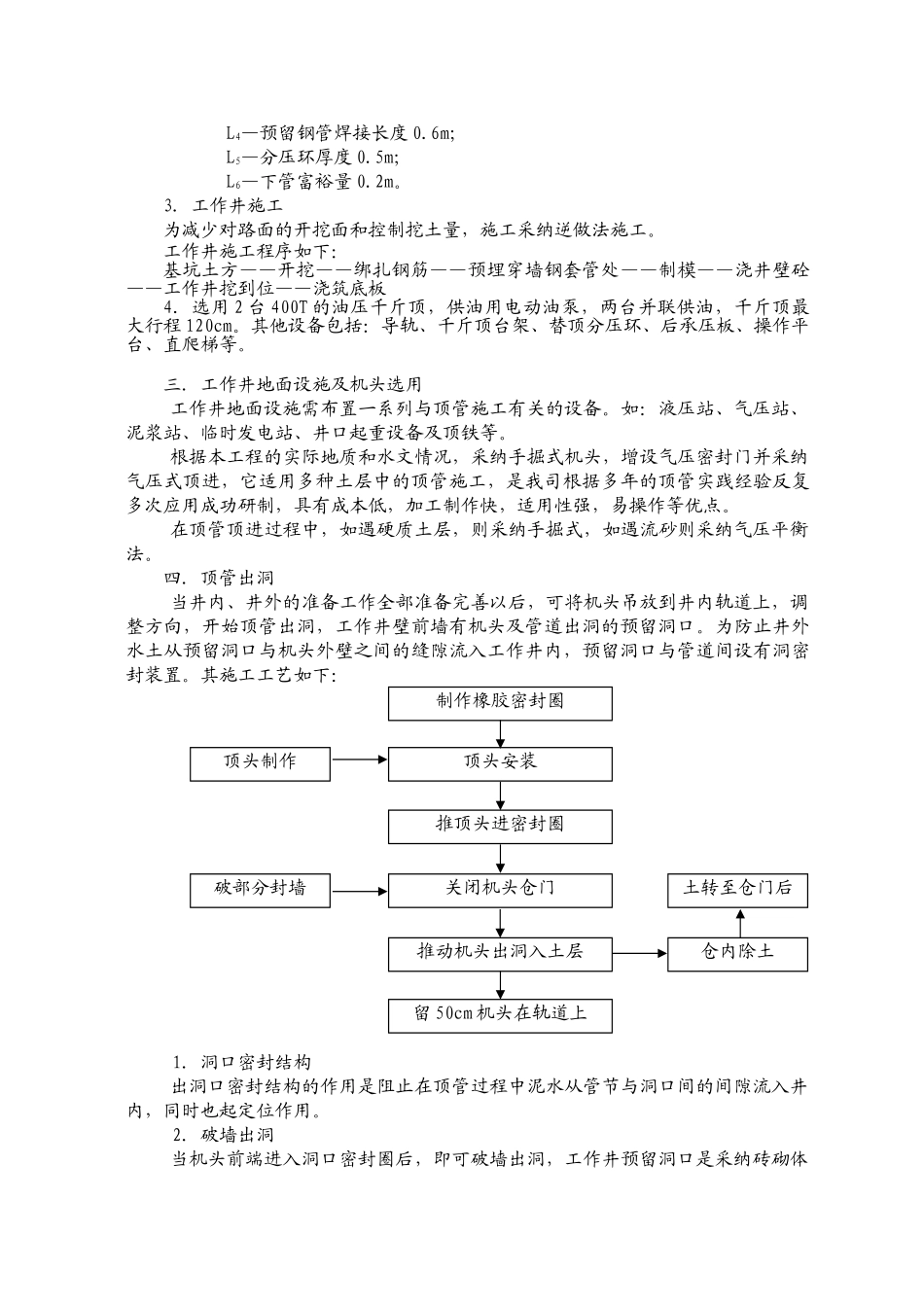

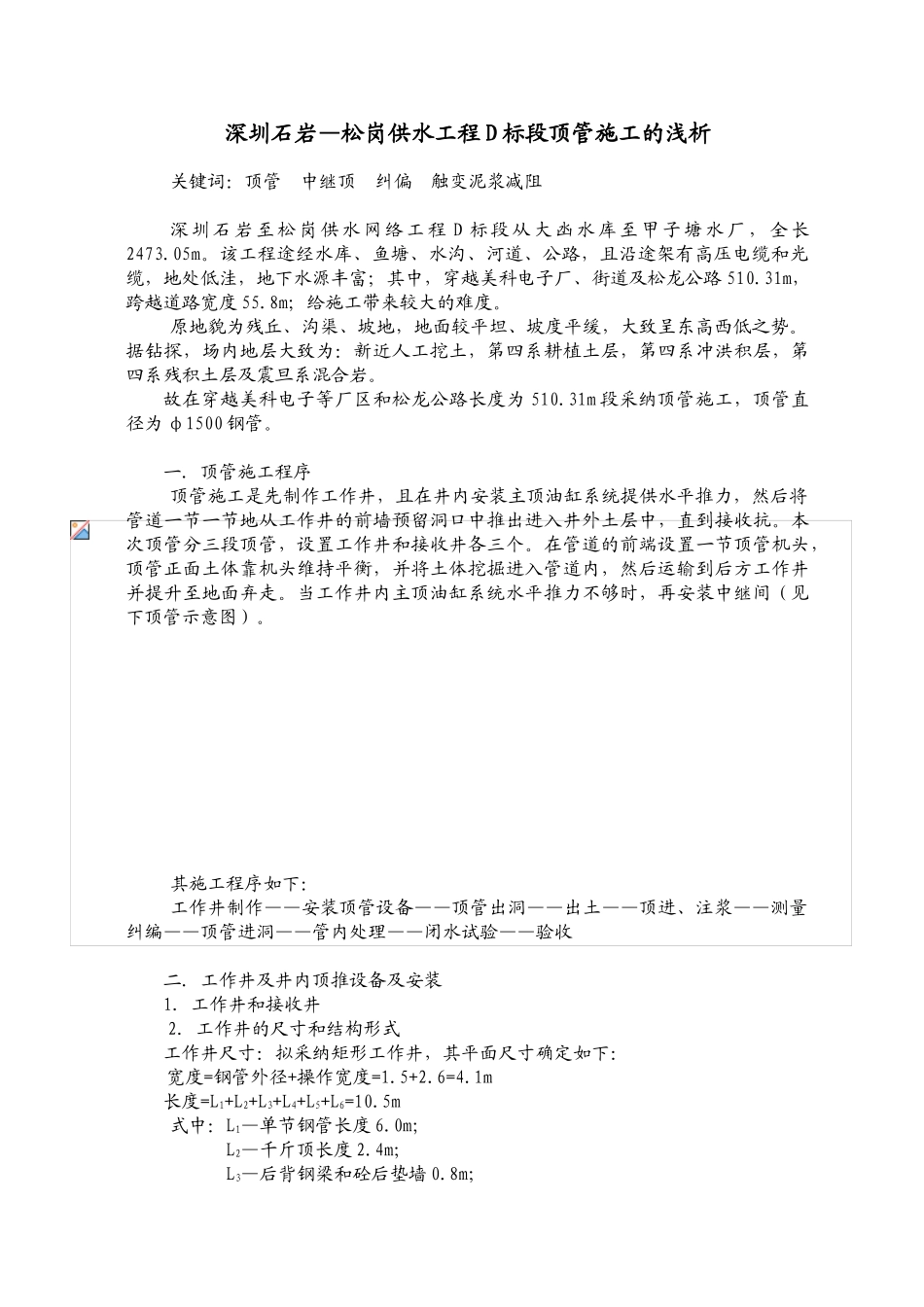

深圳石岩—松岗供水工程 D 标段顶管施工的浅析关键词:顶管 中继顶 纠偏 触变泥浆减阻深 圳 石 岩 至 松 岗 供 水 网 络 工 程 D 标 段 从 大 凼 水 库 至 甲 子 塘 水 厂 , 全 长2473
该工程途经水库、鱼塘、水沟、河道、公路,且沿途架有高压电缆和光缆,地处低洼,地下水源丰富;其中,穿越美科电子厂、街道及松龙公路 510
31m,跨越道路宽度 55
8m;给施工带来较大的难度
原地貌为残丘、沟渠、坡地,地面较平坦、坡度平缓,大致呈东高西低之势
据钻探,场内地层大致为:新近人工挖土,第四系耕植土层,第四系冲洪积层,第四系残积土层及震旦系混合岩
故在穿越美科电子等厂区和松龙公路长度为 510
31m 段采纳顶管施工,顶管直径为 φ1500 钢管
一.顶管施工程序顶管施工是先制作工作井,且在井内安装主顶油缸系统提供水平推力,然后将管道一节一节地从工作井的前墙预留洞口中推出进入井外土层中,直到接收抗
本次顶管分三段顶管,设置工作井和接收井各三个
在管道的前端设置一节顶管机头,顶管正面土体靠机头维持平衡,并将土体挖掘进入管道内,然后运输到后方工作井并提升至地面弃走
当工作井内主顶油缸系统水平推力不够时,再安装中继间(见下顶管示意图)
其施工程序如下:工作井制作——安装顶管设备——顶管出洞——出土——顶进、注浆——测量纠编——顶管进洞——管内处理——闭水试验——验收二.工作井及井内顶推设备及安装1.工作井和接收井2.工作井的尺寸和结构形式工作井尺寸:拟采纳矩形工作井,其平面尺寸确定如下: 宽度=钢管外径+操作宽度=1
1m 长度=L1+L2+L3+L4+L5+L6=10
5m式中:L1—单节钢管长度 6
0m; L2—千斤顶长度 2
4m; L3—后背钢梁和砼后垫墙 0
8m; L4—预留钢管焊接长度 0
6m; L5—分压环厚度 0
