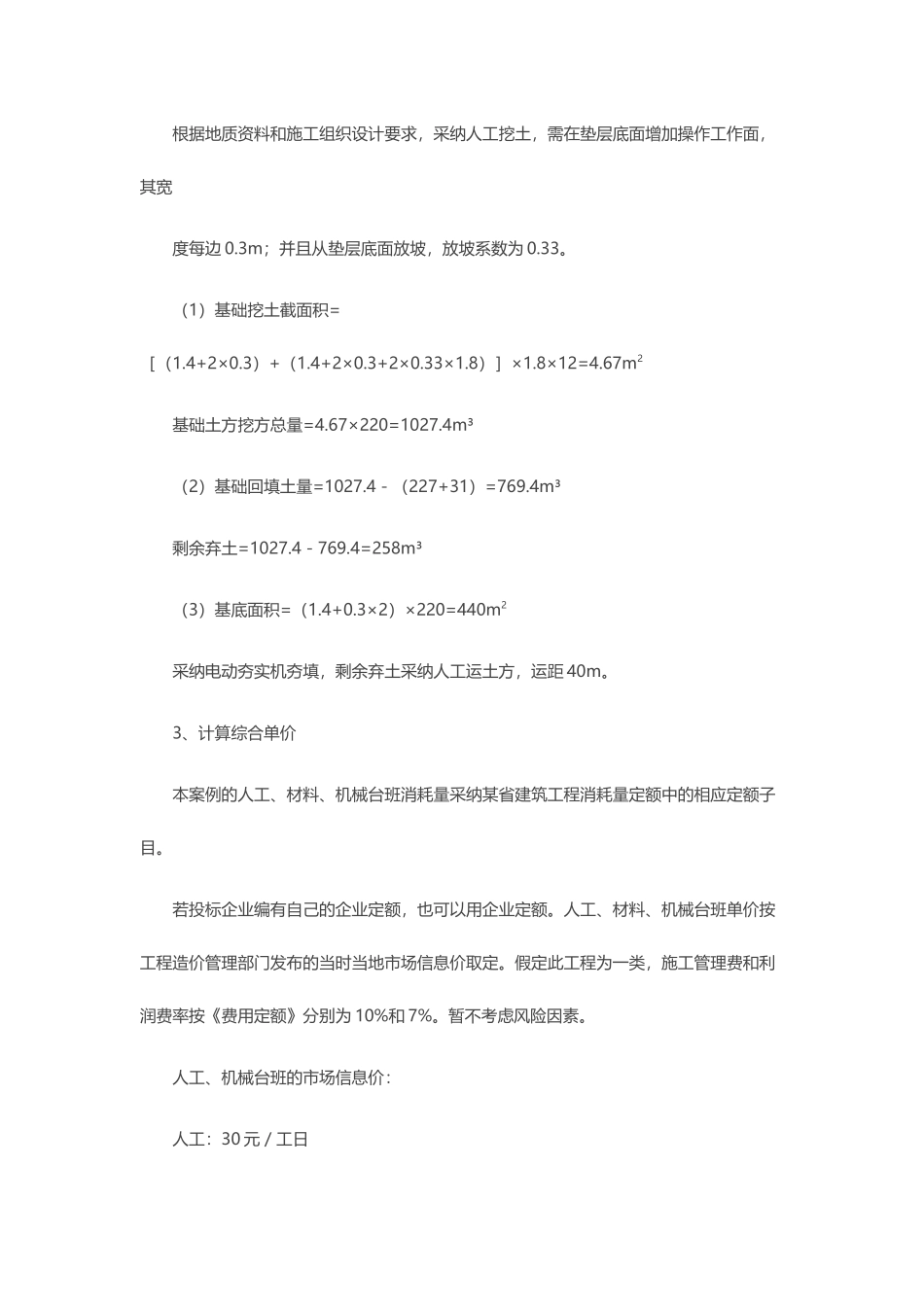

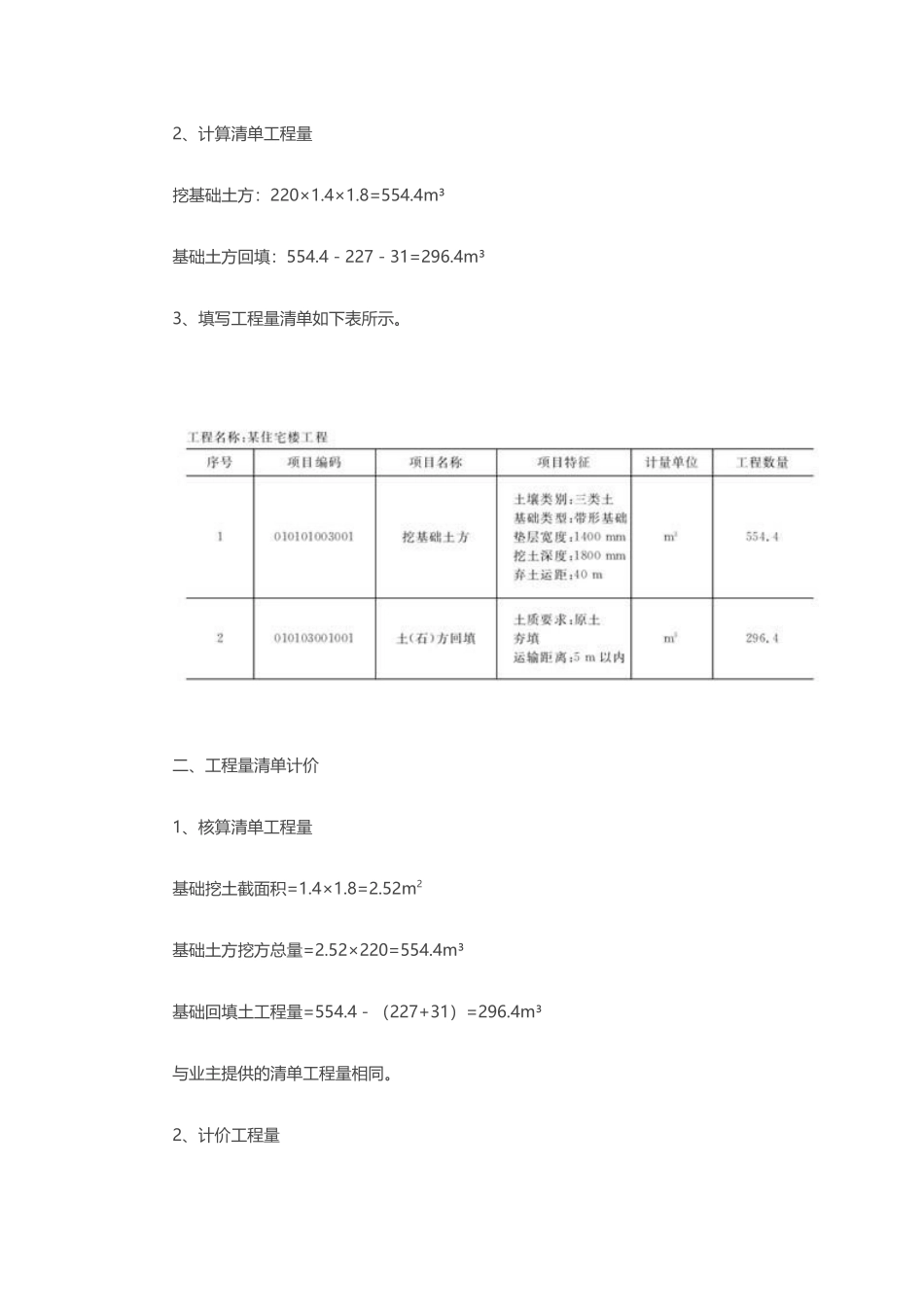

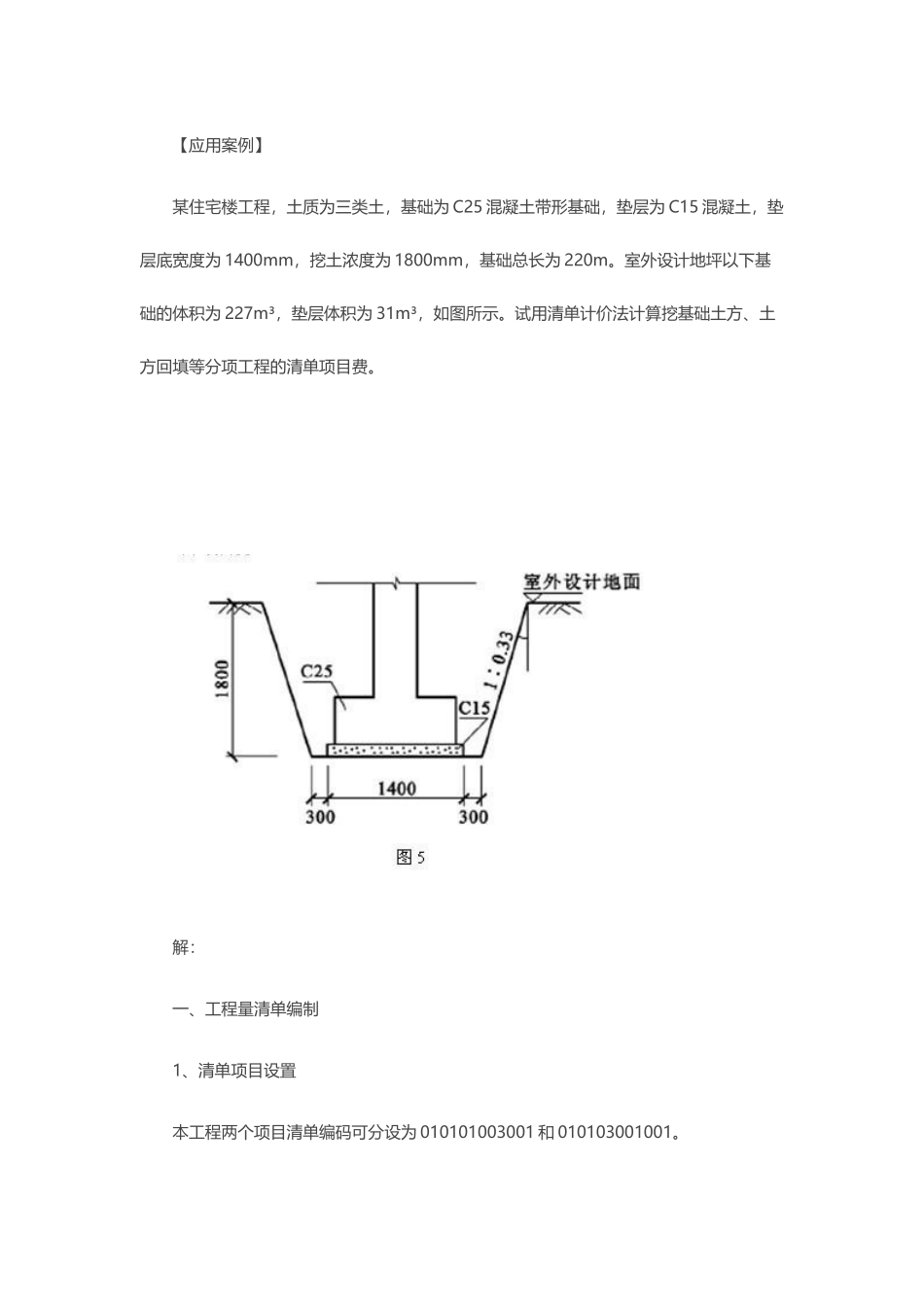

【应用案例】某住宅楼工程,土质为三类土,基础为 C25 混凝土带形基础,垫层为 C15 混凝土,垫层底宽度为 1400mm,挖土浓度为 1800mm,基础总长为 220m。室外设计地坪以下基础的体积为 227m³,垫层体积为 31m³,如图所示。试用清单计价法计算挖基础土方、土方回填等分项工程的清单项目费。 解:一、工程量清单编制1、清单项目设置本工程两个项目清单编码可分设为 010101003001 和 010103001001。2、计算清单工程量挖基础土方:220×1.4×1.8=554.4m³基础土方回填:554.4-227-31=296.4m³3、填写工程量清单如下表所示。二、工程量清单计价1、核算清单工程量基础挖土截面积=1.4×1.8=2.52m2基础土方挖方总量=2.52×220=554.4m³基础回填土工程量=554.4-(227+31)=296.4m³与业主提供的清单工程量相同。2、计价工程量根据地质资料和施工组织设计要求,采纳人工挖土,需在垫层底面增加操作工作面,其宽度每边 0.3m;并且从垫层底面放坡,放坡系数为 0.33。(1)基础挖土截面积=[(1.4+2×0.3)+(1.4+2×0.3+2×0.33×1.8)]×1.8×12=4.67m2基础土方挖方总量=4.67×220=1027.4m³(2)基础回填土量=1027.4-(227+31)=769.4m³剩余弃土=1027.4-769.4=258m³(3)基底面积=(1.4+0.3×2)×220=440m2采纳电动夯实机夯填,剩余弃土采纳人工运土方,运距 40m。3、计算综合单价本案例的人工、材料、机械台班消耗量采纳某省建筑工程消耗量定额中的相应定额子目。若投标企业编有自己的企业定额,也可以用企业定额。人工、材料、机械台班单价按工程造价管理部门发布的当时当地市场信息价取定。假定此工程为一类,施工管理费和利润费率按《费用定额》分别为 10%和 7%。暂不考虑风险因素。人工、机械台班的市场信息价:人工:30 元/工日电动夯实机:21.55 元/台班(1)挖基础土方可组合的内容包括人工挖沟槽,基底钎探,人工运土方、运距 40m,其消耗量分别对应 A1-17,A1-41 和 A1-45、A1-46 定额子目。a) 人工挖沟槽(三类土、挖深 2m 以内)人工费:53.73 工日/100m³×30 元/工日×1027.4m³=16560.66 元材料费:0机械费:0.18 台班/100m³×21.55 元/台班×1027.4m³=39.85 元合计:16560.66+39.85=16600.51 元b) 基底钎探人工费:7.2 工日/100m2×30 元/工日×440m2=950.40 元材料费:0机械费:0合计:950.40 元c) 人工运土方(运距 40m)人工费:(20.40+4.56×1)工日/100m³×30 ...
