钻孔灌注桩施工方案第一章、编制依据及原则 1、编制依据 1
1xx 港 xx 港区一期工程施工图纸
2《港口工程桩基法律规范》(JTJ254-98) 1
3《港口工程灌注桩设计与施工规程》(JTJ248-2001)1
4《水运工程混凝土施工法律规范》(JTS202-2025)1
5《水运工程质量检验评定标准》(JTS 257-2025) 1
6 我单位施工类似工程所积累的技术和管理经验 2、编制原则根据“精干机构、精兵强将、精良装备”和“安全、优质、快速、高效”的原则,以满足工期要求为核心,以“安全高于一切,质量重于泰山”为宗旨,缜密考虑和制定环境保护、文明施工措施,积极稳妥地推行先进、科学的施工方法和施工工艺,大力推广、应用新技术,采纳先进的、科学的施工管理手段,科学组织,精益求精,确保优质工程
3、编制范围xx 港 xx 港区一期工程项目钻孔灌注桩工程
第二章、工程概况1、概述xx 港 xx 港区一期工程码头桩基工程共有 199 根钻孔灌注桩,其中码头钻孔灌注桩115 根(43m)、64 根(38m),桩径 Φ1
0m,引桥钻孔灌注桩均长 31
7m,桩径 Φ0
结合本工程的地质情况和以往的施工经验,本桥钻孔灌注桩采纳 QZ1000 型和 QZ1500 型反循环钻机钻进,泥浆护壁,导管法灌注水下混凝土
2、材料供应桩基所需的砼采纳项目自拌砼、钢筋采纳沙钢,地材必须符合《水运工程混凝土施工法律规范》(JTS202-2025)及《水运工程质量检验评定标准》(JTS 257-2025)中相关质量规定,其它零星材料就近购买
3、临时设施3
1 临时房屋根据施工总平面图的要求,施工管理人员在项目经理部办公、住宿用房,并组织人员、机具进场
施工现场搭设临时房屋作为施工人员使用

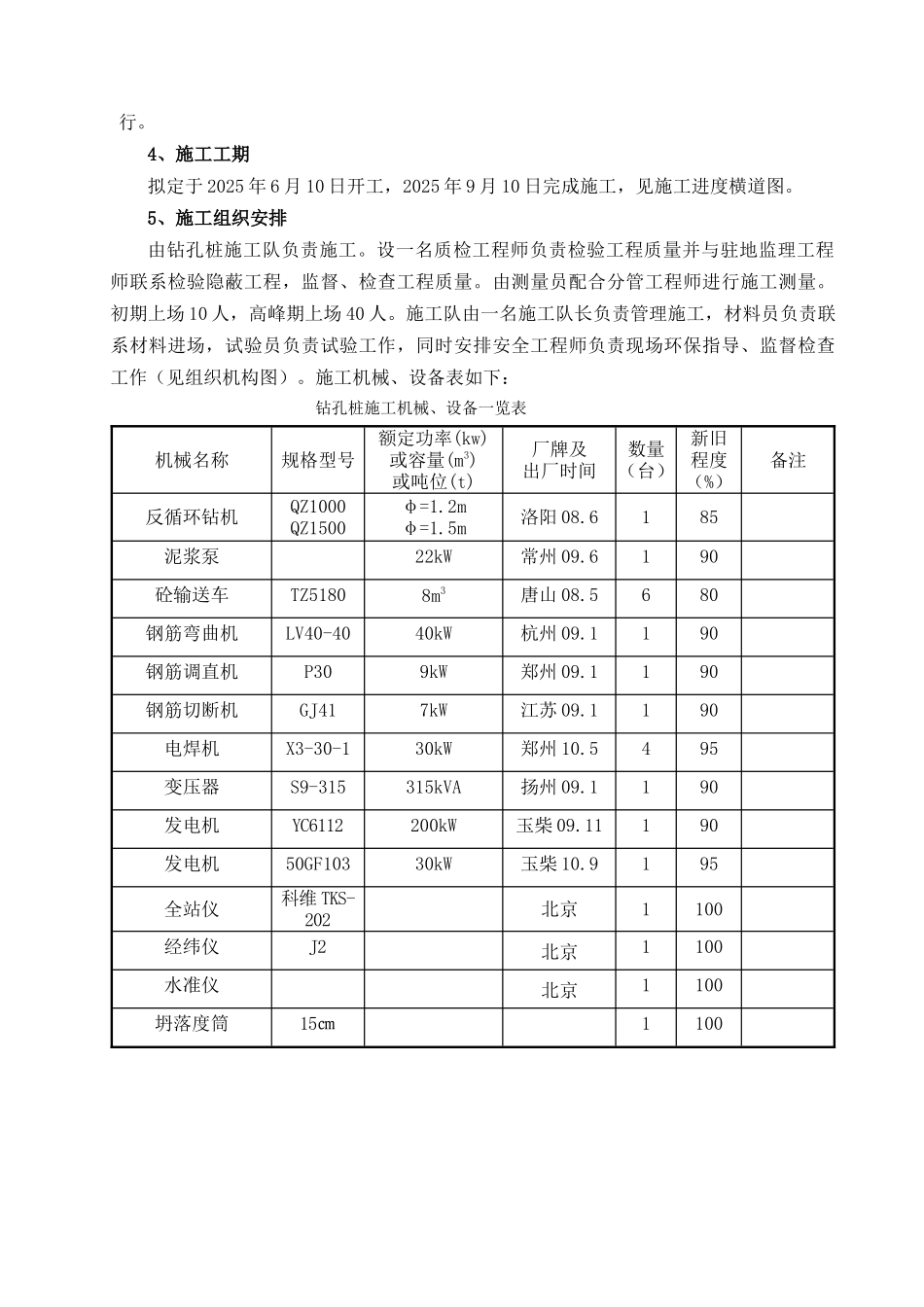

2 临时便道沿码头平台修建临时道路,作为材料运输,机械进场的通道,以确保施工的顺利进行
