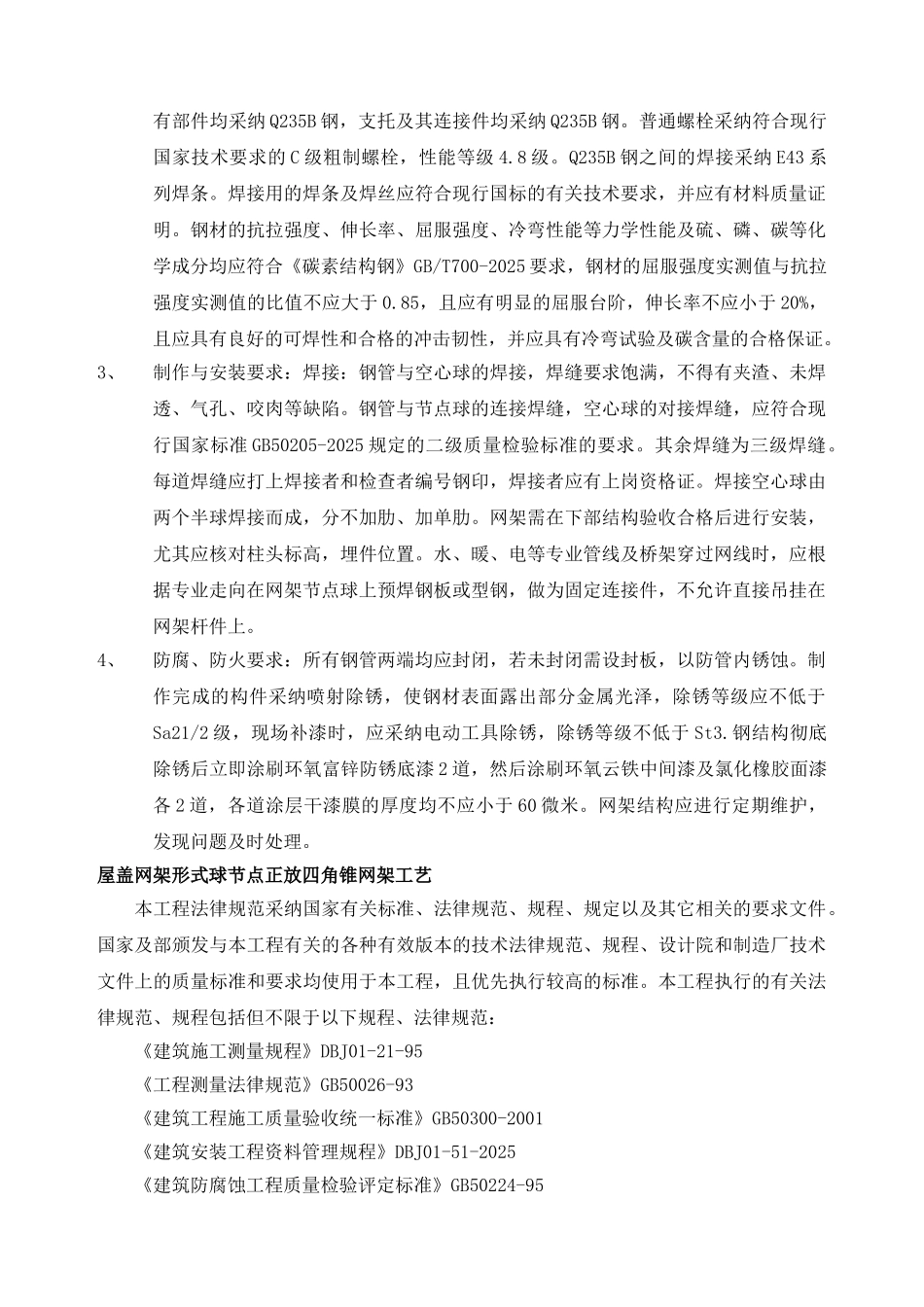

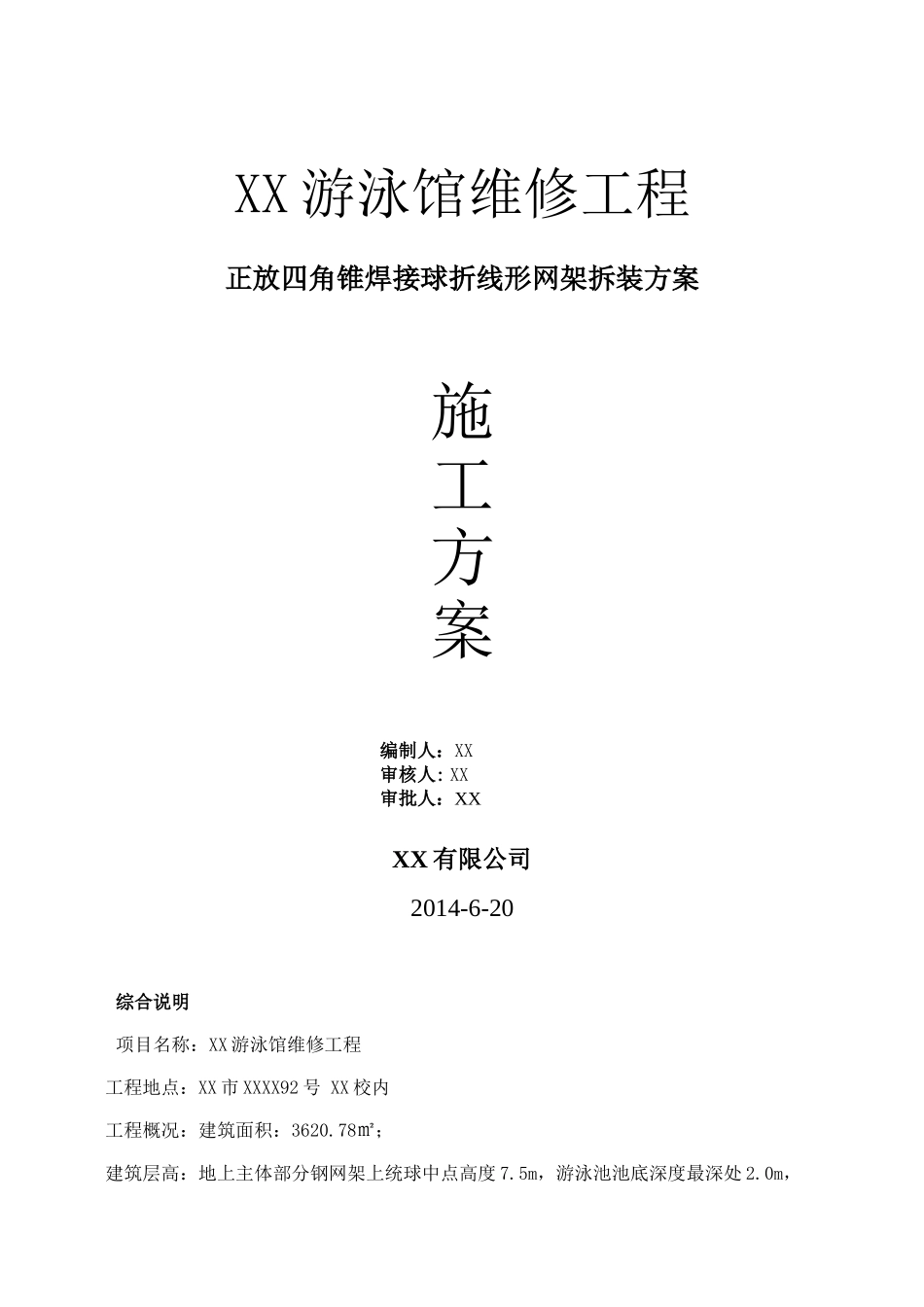

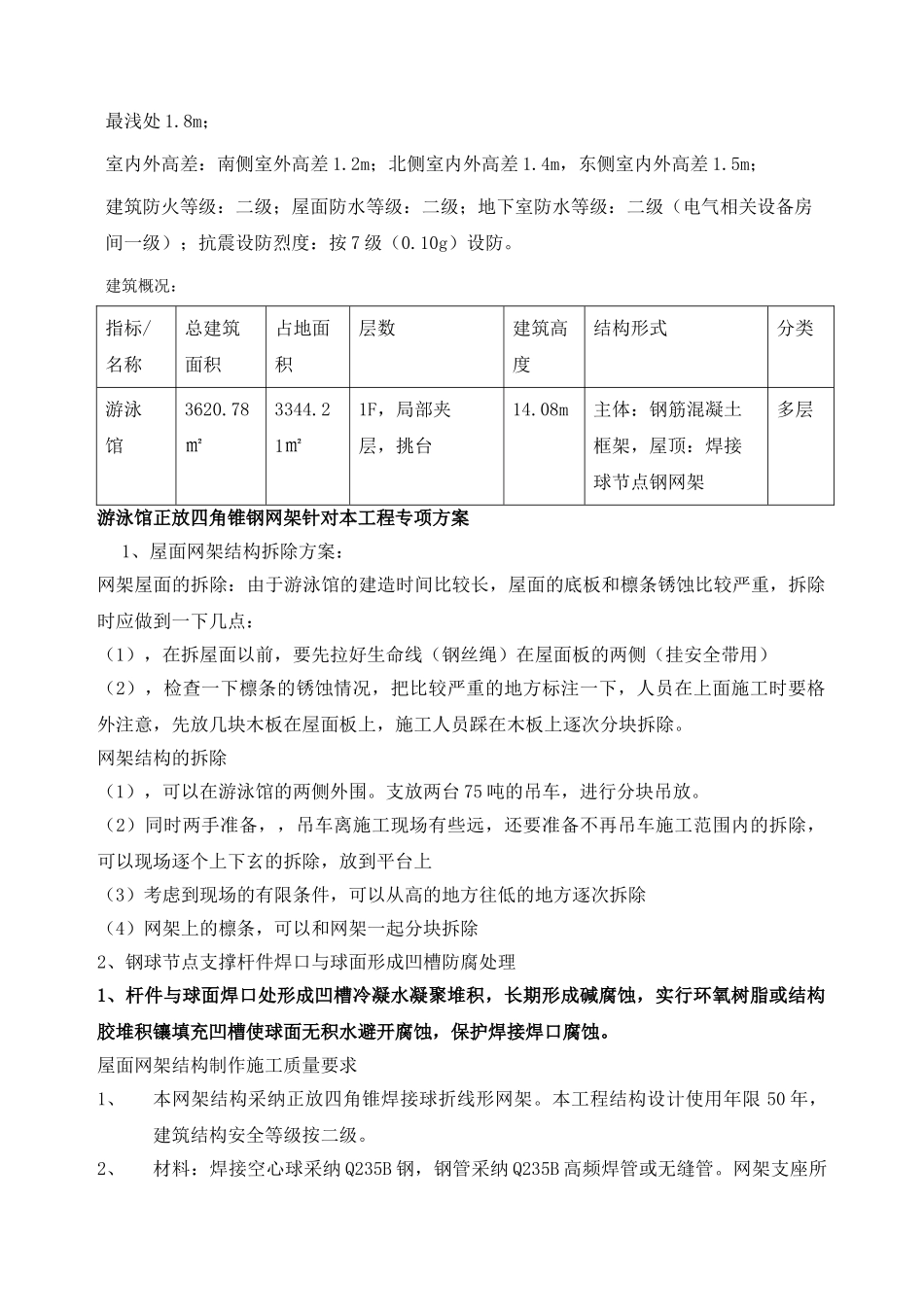

XX 游泳馆维修工程正放四角锥焊接球折线形网架拆装方案施工方案编制人:XX审核人: XX审批人:XXXX 有限公司2014-6-20综合说明项目名称:XX 游泳馆维修工程工程地点:XX 市 XXXX92 号 XX 校内工程概况:建筑面积:3620.78㎡;建筑层高:地上主体部分钢网架上统球中点高度 7.5m,游泳池池底深度最深处 2.0m,最浅处 1.8m;室内外高差:南侧室外高差 1.2m;北侧室内外高差 1.4m,东侧室内外高差 1.5m;建筑防火等级:二级;屋面防水等级:二级;地下室防水等级:二级(电气相关设备房间一级);抗震设防烈度:按 7 级(0.10g)设防。建筑概况:指标/名称总建筑面积占地面积层数建筑高度结构形式分类游泳馆3620.78㎡3344.21㎡1F,局部夹层,挑台14.08m主体:钢筋混凝土框架,屋顶:焊接球节点钢网架多层游泳馆正放四角锥钢网架针对本工程专项方案1、屋面网架结构拆除方案:网架屋面的拆除:由于游泳馆的建造时间比较长,屋面的底板和檩条锈蚀比较严重,拆除时应做到一下几点:(1),在拆屋面以前,要先拉好生命线(钢丝绳)在屋面板的两侧(挂安全带用)(2),检查一下檩条的锈蚀情况,把比较严重的地方标注一下,人员在上面施工时要格外注意,先放几块木板在屋面板上,施工人员踩在木板上逐次分块拆除。网架结构的拆除(1),可以在游泳馆的两侧外围。支放两台 75 吨的吊车,进行分块吊放。 (2)同时两手准备,,吊车离施工现场有些远,还要准备不再吊车施工范围内的拆除,可以现场逐个上下玄的拆除,放到平台上(3)考虑到现场的有限条件,可以从高的地方往低的地方逐次拆除(4)网架上的檩条,可以和网架一起分块拆除2、钢球节点支撑杆件焊口与球面形成凹槽防腐处理1、杆件与球面焊口处形成凹槽冷凝水凝聚堆积,长期形成碱腐蚀,实行环氧树脂或结构胶堆积镶填充凹槽使球面无积水避开腐蚀,保护焊接焊口腐蚀。屋面网架结构制作施工质量要求1、本网架结构采纳正放四角锥焊接球折线形网架。本工程结构设计使用年限 50 年,建筑结构安全等级按二级。2、材料:焊接空心球采纳 Q235B 钢,钢管采纳 Q235B 高频焊管或无缝管。网架支座所有部件均采纳 Q235B 钢,支托及其连接件均采纳 Q235B 钢。普通螺栓采纳符合现行国家技术要求的 C 级粗制螺栓,性能等级 4.8 级。Q235B 钢之间的焊接采纳 E43 系列焊条。焊接用的焊条及焊丝应符合现行国标的有关技术要求,并应有材料质量证明。钢材的抗拉强度、伸长率、屈服强度、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

游泳馆工程正放四角锥焊接球折线形网架拆装方案2

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
