五施工组织设计一、施工方案与技术措施1

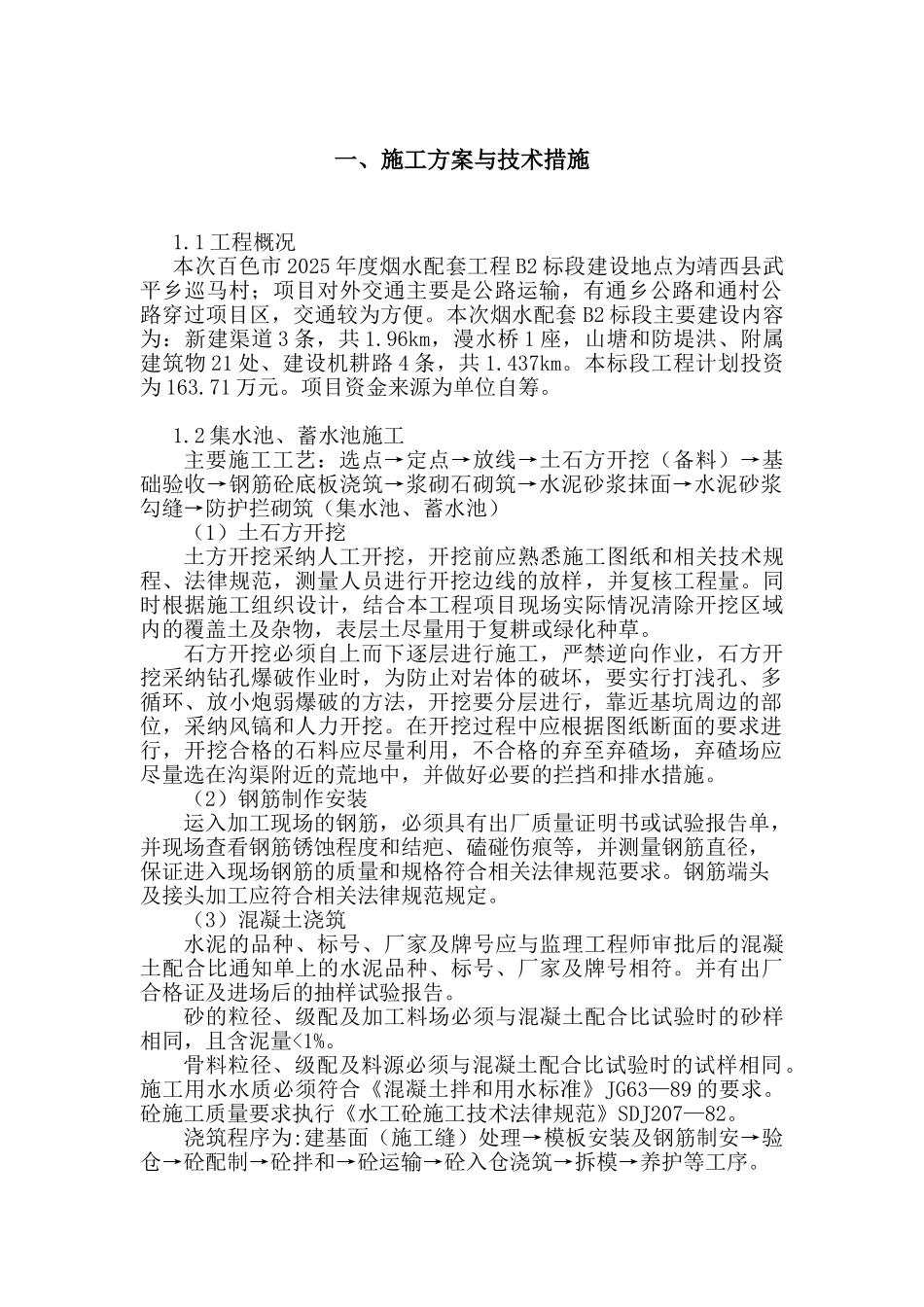

1 工程概况本次百色市 2025 年度烟水配套工程 B2 标段建设地点为靖西县武平乡巡马村;项目对外交通主要是公路运输,有通乡公路和通村公路穿过项目区,交通较为方便
本次烟水配套 B2 标段主要建设内容为:新建渠道 3 条,共 1
96km,漫水桥 1 座,山塘和防堤洪、附属建筑物 21 处、建设机耕路 4 条,共 1
本标段工程计划投资为 163
项目资金来源为单位自筹

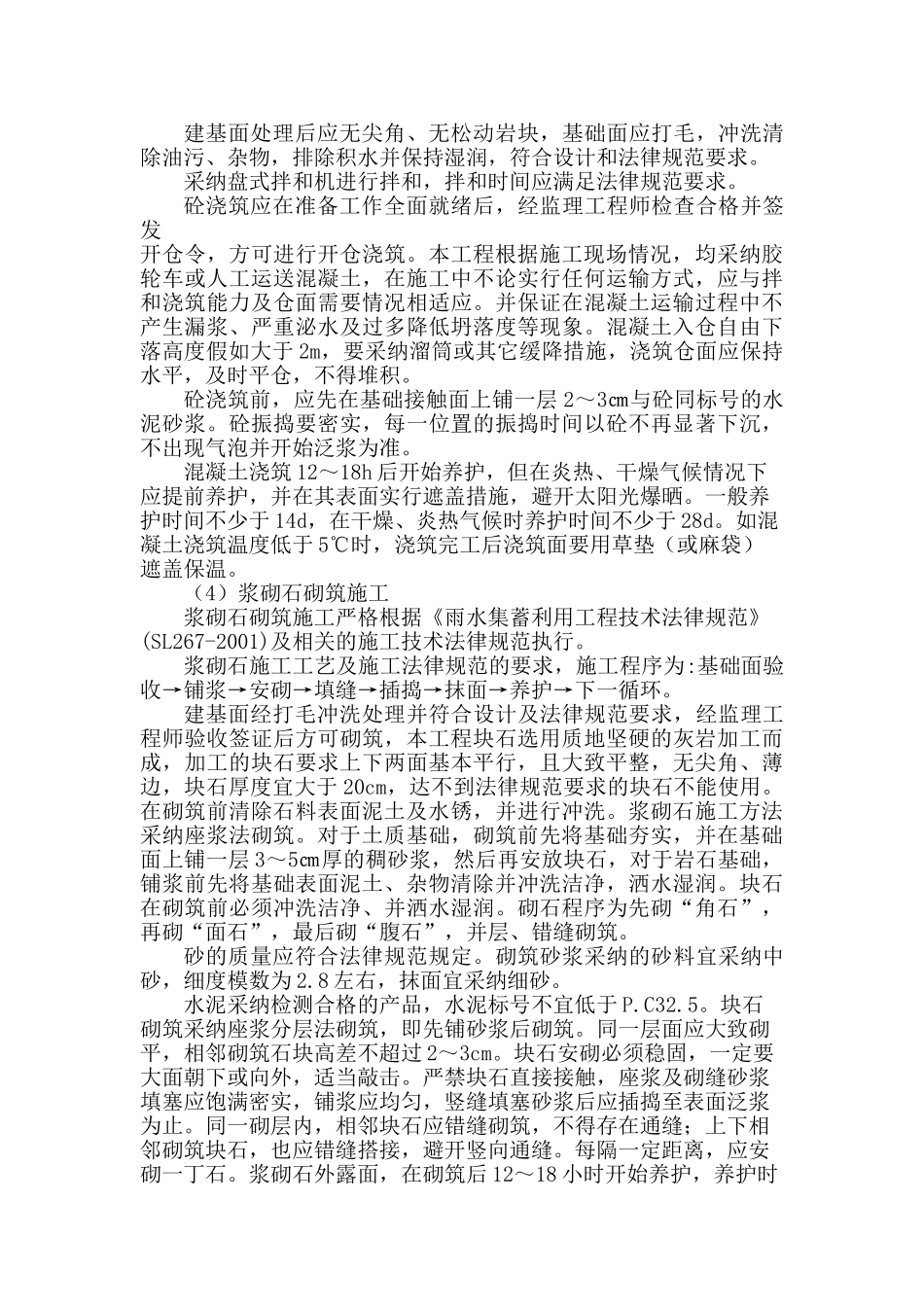

2 集水池、蓄水池施工主要施工工艺:选点→定点→放线→土石方开挖(备料)→基础验收→钢筋砼底板浇筑→浆砌石砌筑→水泥砂浆抹面→水泥砂浆勾缝→防护拦砌筑(集水池、蓄水池)(1)土石方开挖土方开挖采纳人工开挖,开挖前应熟悉施工图纸和相关技术规程、法律规范,测量人员进行开挖边线的放样,并复核工程量
同时根据施工组织设计,结合本工程项目现场实际情况清除开挖区域内的覆盖土及杂物,表层土尽量用于复耕或绿化种草
石方开挖必须自上而下逐层进行施工,严禁逆向作业,石方开挖采纳钻孔爆破作业时,为防止对岩体的破坏,要实行打浅孔、多循环、放小炮弱爆破的方法,开挖要分层进行,靠近基坑周边的部位,采纳风镐和人力开挖
在开挖过程中应根据图纸断面的要求进行,开挖合格的石料应尽量利用,不合格的弃至弃碴场,弃碴场应尽量选在沟渠附近的荒地中,并做好必要的拦挡和排水措施
(2)钢筋制作安装运入加工现场的钢筋,必须具有出厂质量证明书或试验报告单,并现场查看钢筋锈蚀程度和结疤、磕碰伤痕等,并测量钢筋直径,保证进入现场钢筋的质量和规格符合相关法律规范要求
钢筋端头及接头加工应符合相关法律规范规定
(3)混凝土浇筑水泥的品种、标号、厂家及牌号应与监理工程师审批后的混凝土配合比通知单上的水泥品种、标号、厂家及牌号相符
并有出厂合格证及进场后的抽样试验报告
砂的粒径、级配及加工料场必须与混
