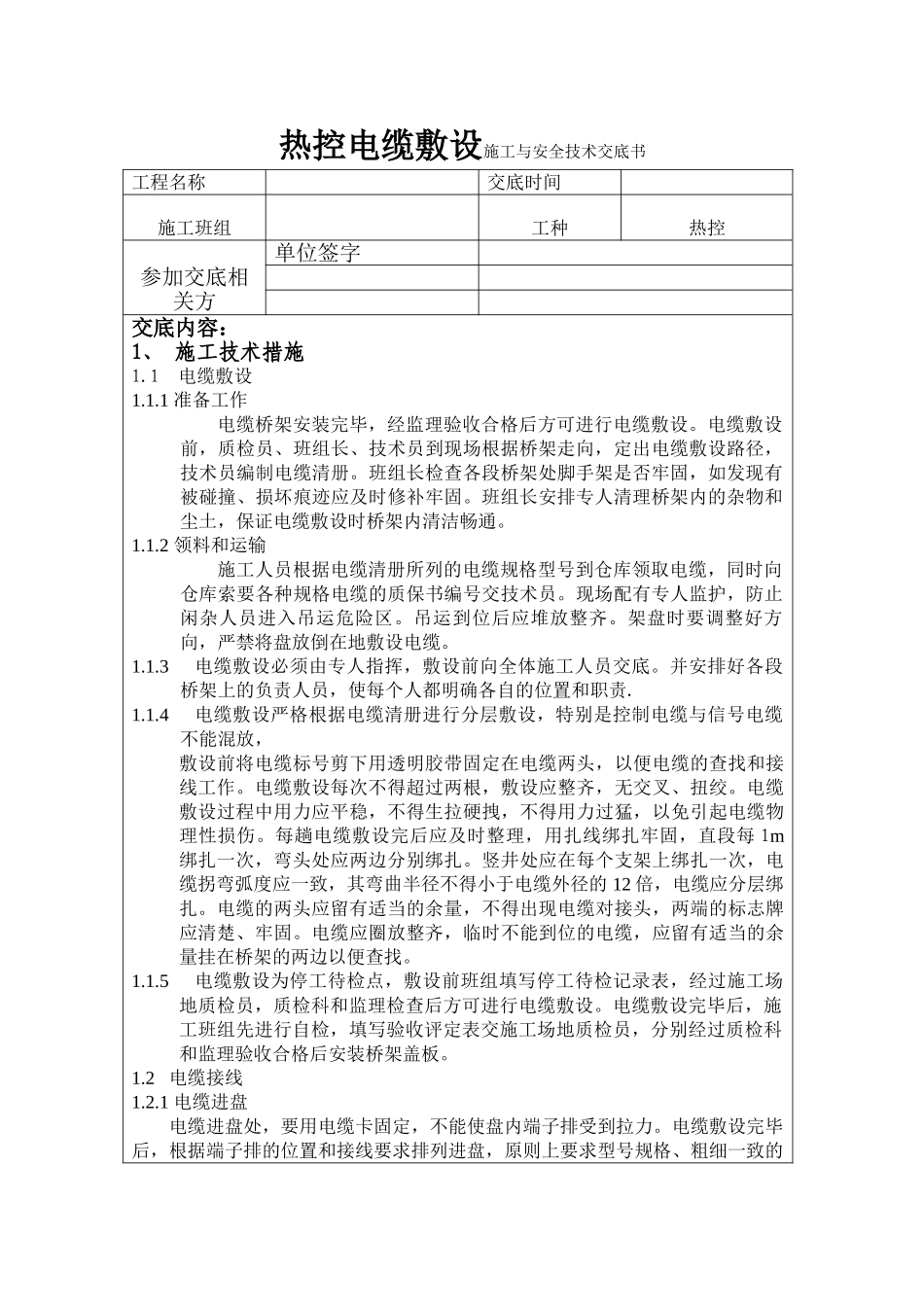

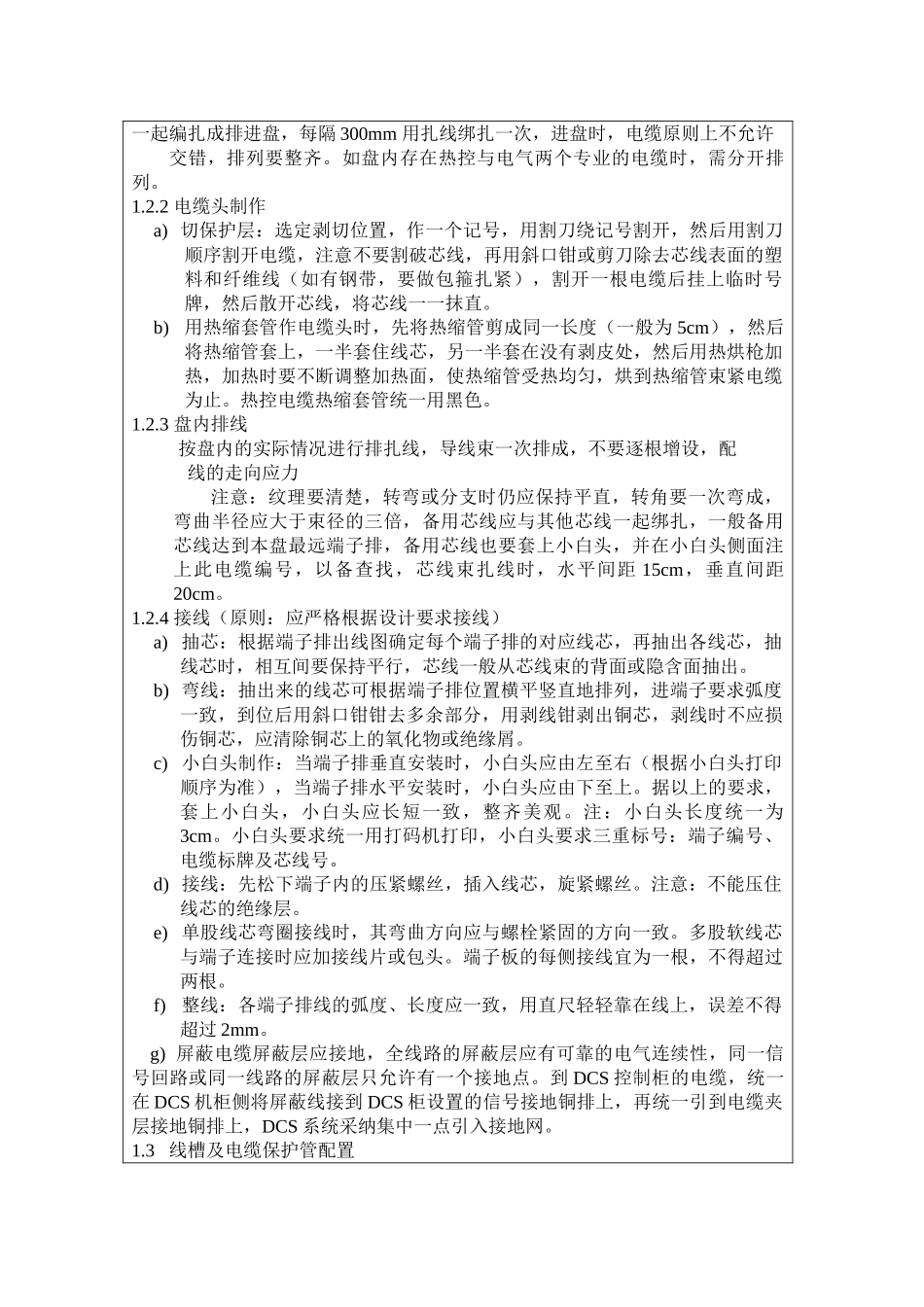

热控电缆敷设施工与安全技术交底书工程名称交底时间施工班组工种热控参加交底相关方单位签字交底内容:1、 施工技术措施1
1 电缆敷设1
1 准备工作电缆桥架安装完毕,经监理验收合格后方可进行电缆敷设
电缆敷设前,质检员、班组长、技术员到现场根据桥架走向,定出电缆敷设路径,技术员编制电缆清册
班组长检查各段桥架处脚手架是否牢固,如发现有被碰撞、损坏痕迹应及时修补牢固
班组长安排专人清理桥架内的杂物和尘土,保证电缆敷设时桥架内清洁畅通
2 领料和运输施工人员根据电缆清册所列的电缆规格型号到仓库领取电缆,同时向仓库索要各种规格电缆的质保书编号交技术员
现场配有专人监护,防止闲杂人员进入吊运危险区
吊运到位后应堆放整齐
架盘时要调整好方向,严禁将盘放倒在地敷设电缆
3 电缆敷设必须由专人指挥,敷设前向全体施工人员交底
并安排好各段桥架上的负责人员,使每个人都明确各自的位置和职责
4 电缆敷设严格根据电缆清册进行分层敷设,特别是控制电缆与信号电缆不能混放,敷设前将电缆标号剪下用透明胶带固定在电缆两头,以便电缆的查找和接线工作
电缆敷设每次不得超过两根,敷设应整齐,无交叉、扭绞
电缆敷设过程中用力应平稳,不得生拉硬拽,不得用力过猛,以免引起电缆物理性损伤
每趟电缆敷设完后应及时整理,用扎线绑扎牢固,直段每 1m绑扎一次,弯头处应两边分别绑扎
竖井处应在每个支架上绑扎一次,电缆拐弯弧度应一致,其弯曲半径不得小于电缆外径的 12 倍,电缆应分层绑扎
电缆的两头应留有适当的余量,不得出现电缆对接头,两端的标志牌应清楚、牢固
电缆应圈放整齐,临时不能到位的电缆,应留有适当的余量挂在桥架的两边以便查找
5 电缆敷设为停工待检点,敷设前班组填写停工待检记录表,经过施工场地质检员,质检科和监理检查后方可进行电缆敷设
电缆敷设完毕后,施工班组先进行自检,填写验收评定
