( 修 )中 国 xx 电 厂烟 道 改 造 施 工 方 案编 制 : 审 核 : 批 准 : 目 录一

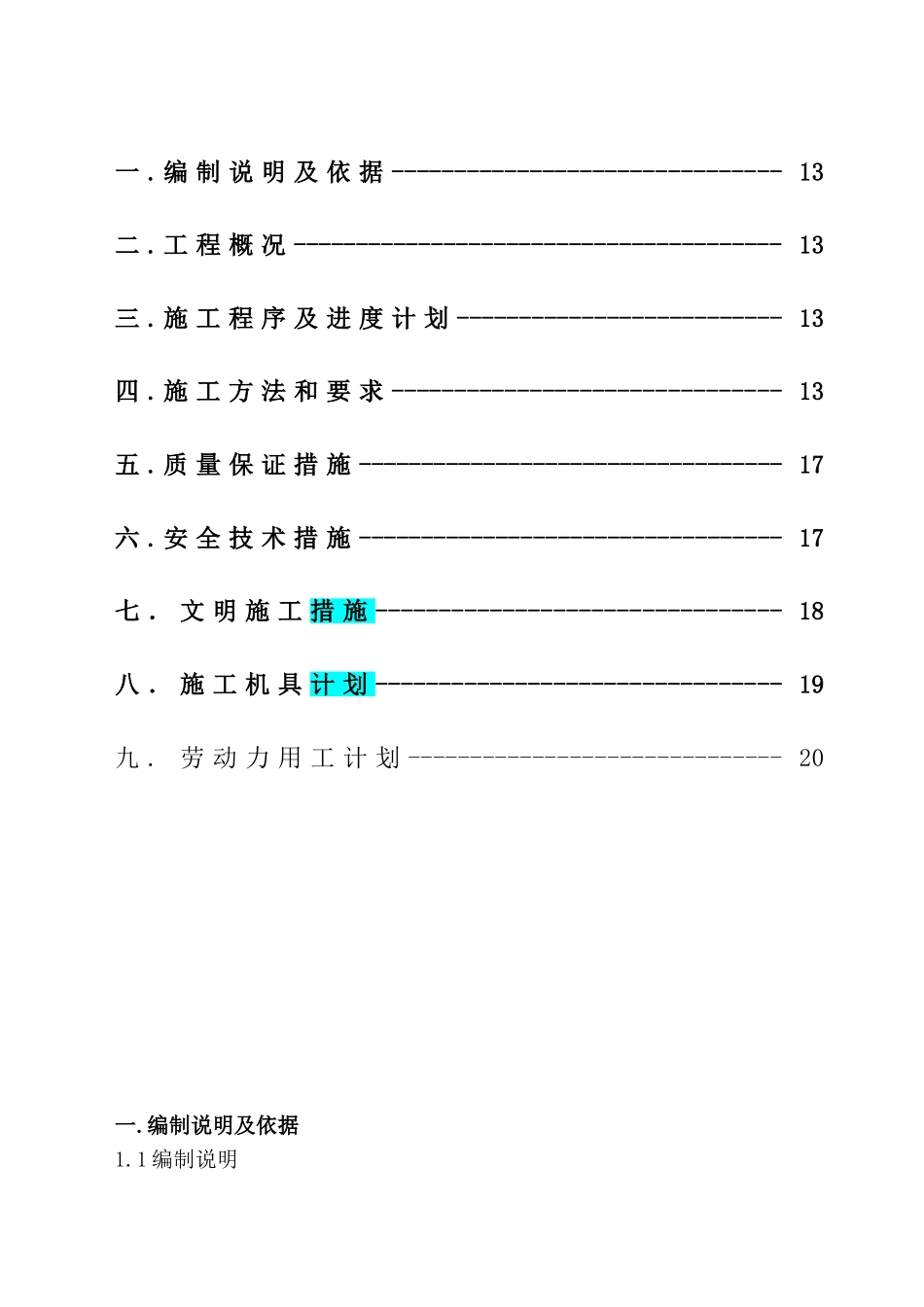

编 制 说 明 及 依 据 ------------------------------- 13二
工 程 概 况 --------------------------------------- 13三
施 工 程 序 及 进 度 计 划 -------------------------- 13四
施 工 方 法 和 要 求 ------------------------------- 13五
质 量 保 证 措 施 ---------------------------------- 17六
安 全 技 术 措 施 ---------------------------------- 17七 . 文 明 施 工 措 施 -------------------------------- 18八 . 施 工 机 具 计 划 -------------------------------- 19九
劳 动 力 用 工 计 划 ------------------------------ 20一

编制说明及依据1
1 编制说明为了顺利高效、保质保量按期完成烟道的制作安装,特编制本施工方案,作为整个烟道制作安装施工的指导性技术文件
2 编制依据 烟道改造施工图; 建 筑 钢 结 构 焊 接 规 程 JGJ81-2025 ; 钢 结 构 设 计 法 律 规 范 GB50017-2025; GB50205-2001《 钢 结 构 工 程 施 工 质 量 验 收 法 律 规 范 》 ; GB50236-98《现场设备、工业管道焊接工程施工及验收法律规范》; GB985-80《气焊、手工电焊及气体保护焊缝坡口的基本形式与尺寸》; DL
