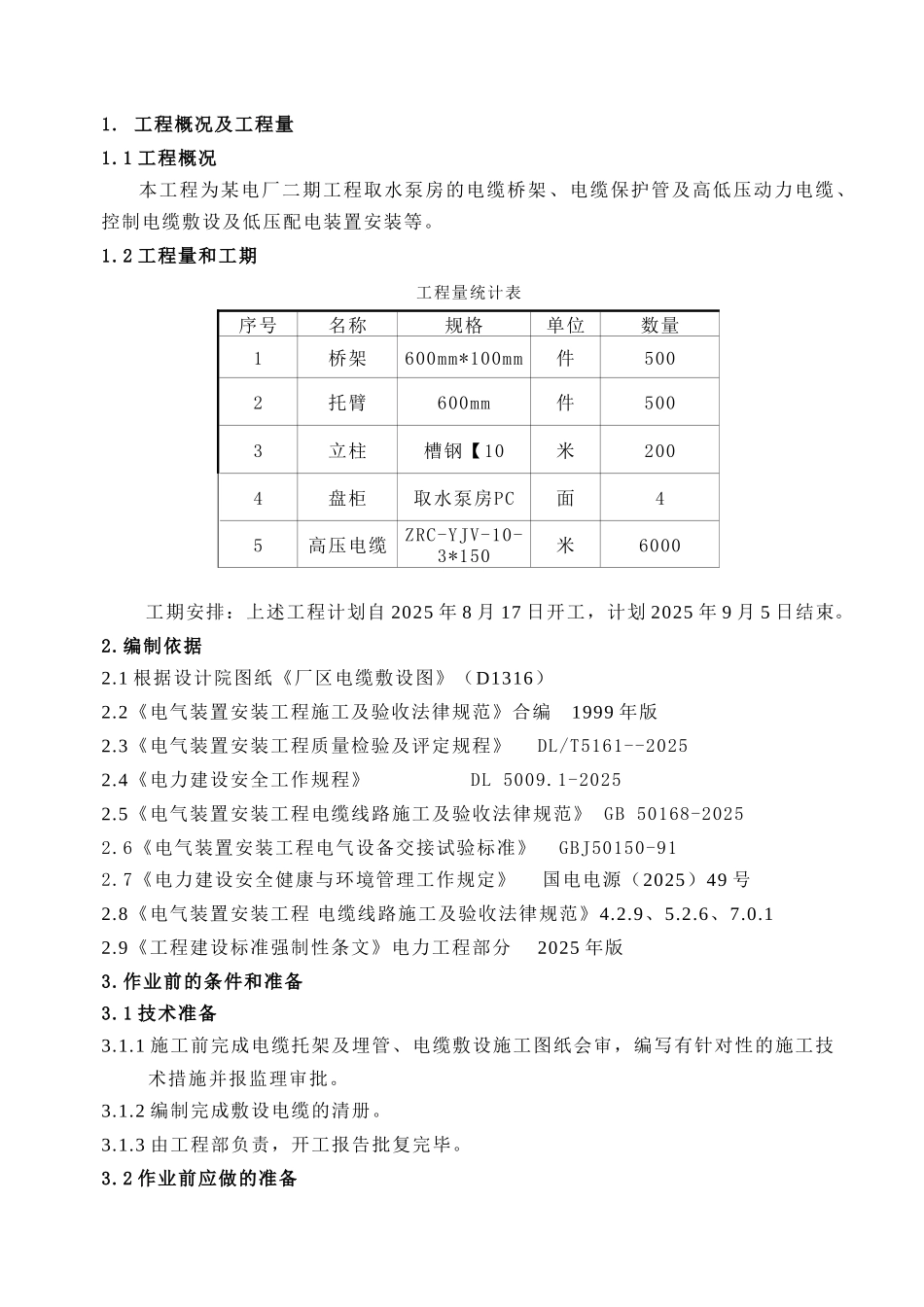

工程概况及工程量1
1 工程概况本工程为某电厂二期工程取水泵房的电缆桥架、电缆保护管及高低压动力电缆、控制电缆敷设及低压配电装置安装等
2 工程量和工期工程量统计表序号名称规格单位数量1桥架600mm*100mm件5002托臂600mm件5003立柱槽钢【10米2004盘柜取水泵房PC面45高压电缆ZRC-YJV-10-3*150米6000工期安排:上述工程计划自 2025 年 8 月 17 日开工,计划 2025 年 9 月 5 日结束
