电线管敷设工艺标准

电线管敷设工艺标准_第1页
1/1

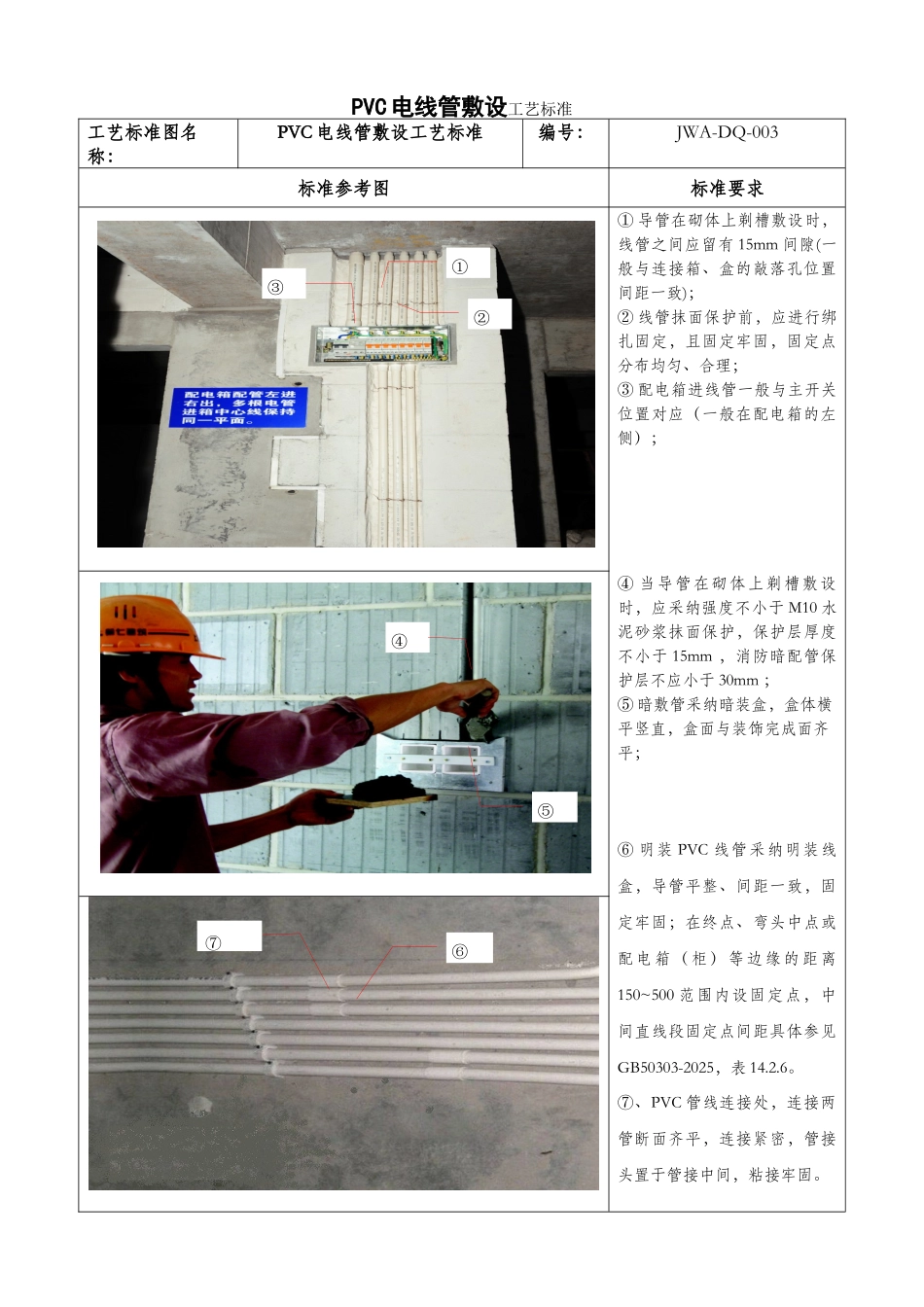

PVC 电线管敷设工艺标准工艺标准图名称:PVC 电线管敷设工艺标准编号:JWA-DQ-003标准参考图标准要求① 导管在砌体上剃槽敷设时,线管之间应留有 15mm 间隙(一般与连接箱、盒的敲落孔位置间距一致);② 线管抹面保护前,应进行绑扎固定,且固定牢固,固定点分布均匀、合理;③ 配电箱进线管一般与主开关位置对应(一般在配电箱的左侧);④ 当导管在砌体上剃槽敷设时,应采纳强度不小于 M10 水泥砂浆抹面保护,保护层厚度不小于 15mm ,消防暗配管保护层不应小于 30mm ;⑤ 暗敷管采纳暗装盒,盒体横平竖直,盒面与装饰完成面齐平;⑥ 明装 PVC 线管采纳明装线盒,导管平整、间距一致,固定牢固;在终点、弯头中点或配电箱(柜)等边缘的距离150~500 范围内设固定点,中间直线段固定点间距具体参见GB50303-2025,表 14.2.6。⑦、PVC 管线连接处,连接两管断面齐平,连接紧密,管接头置于管接中间,粘接牢固。①②③④⑤⑥⑦
