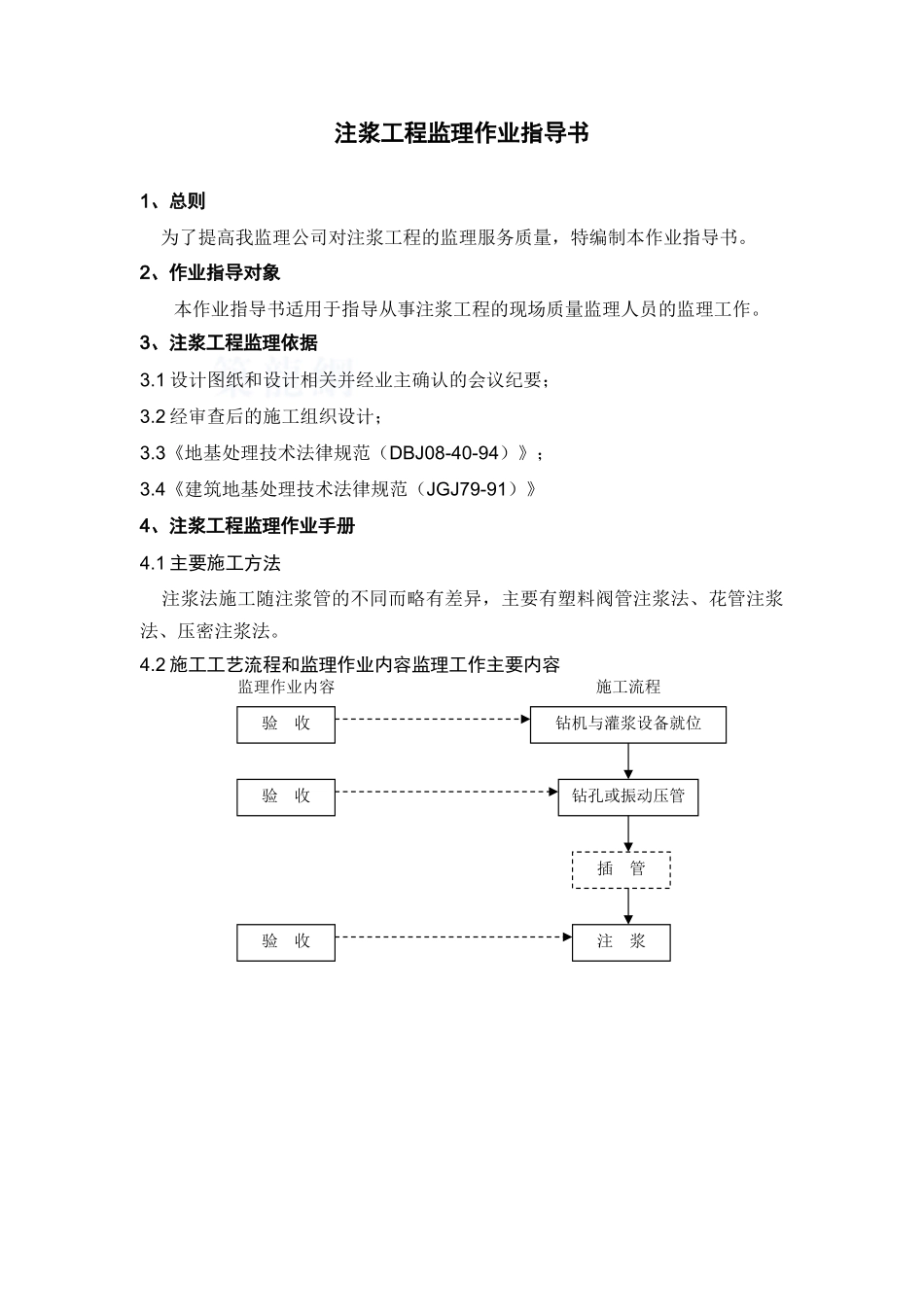

监理作业内容施工流程验 收钻机与灌浆设备就位钻孔或振动压管验 收插 管注 浆验 收注浆工程监理作业指导书1、总则 为了提高我监理公司对注浆工程的监理服务质量,特编制本作业指导书
2、作业指导对象本作业指导书适用于指导从事注浆工程的现场质量监理人员的监理工作
3、注浆工程监理依据3
1 设计图纸和设计相关并经业主确认的会议纪要;3
2 经审查后的施工组织设计;3
3《地基处理技术法律规范(DBJ08-40-94)》;3
4《建筑地基处理技术法律规范(JGJ79-91)》4、注浆工程监理作业手册4
1 主要施工方法 注浆法施工随注浆管的不同而略有差异,主要有塑料阀管注浆法、花管注浆法、压密注浆法

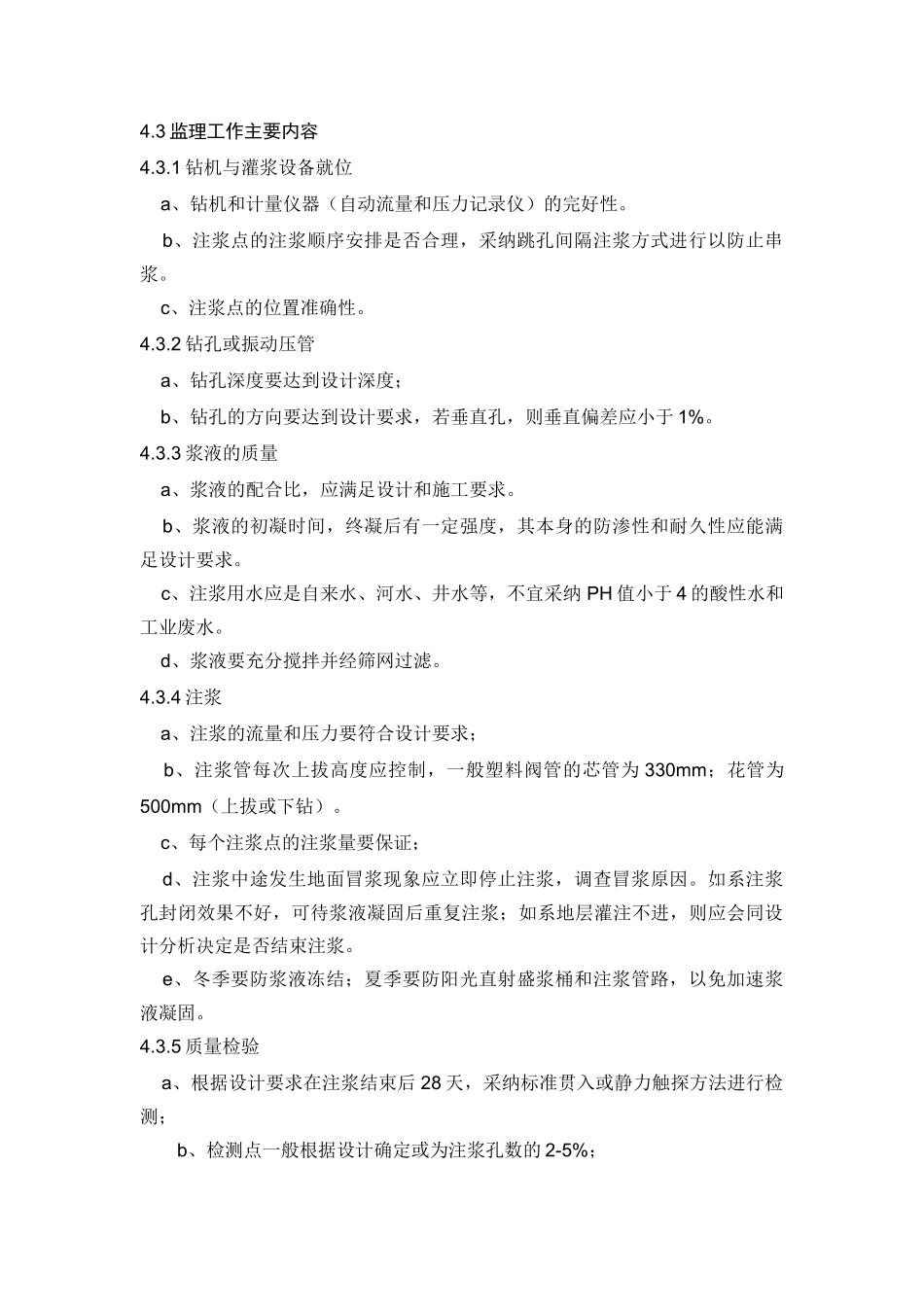

2 施工工艺流程和监理作业内容监理工作主要内容4
3 监理工作主要内容4
1 钻机与灌浆设备就位 a、钻机和计量仪器(自动流量和压力记录仪)的完好性
b、注浆点的注浆顺序安排是否合理,采纳跳孔间隔注浆方式进行以防止串浆
c、注浆点的位置准确性
2 钻孔或振动压管 a、钻孔深度要达到设计深度; b、钻孔的方向要达到设计要求,若垂直孔,则垂直偏差应小于 1%
3 浆液的质量 a、浆液的配合比,应满足设计和施工要求
b、浆液的初凝时间,终凝后有一定强度,其本身的防渗性和耐久性应能满足设计要求
c、注浆用水应是自来水、河水、井水等,不宜采纳 PH 值小于 4 的酸性水和工业废水
d、浆液要充分搅拌并经筛网过滤
4 注浆 a、注浆的流量和压力要符合设计要求; b、注浆管每次上拔高度应控制,一般塑料阀管的芯管为 330mm;花管为500mm(上拔或下钻)
c、每个注浆点的注浆量要保证; d、注浆中途发生地面冒浆现象应立即停止注浆,调查冒浆原因

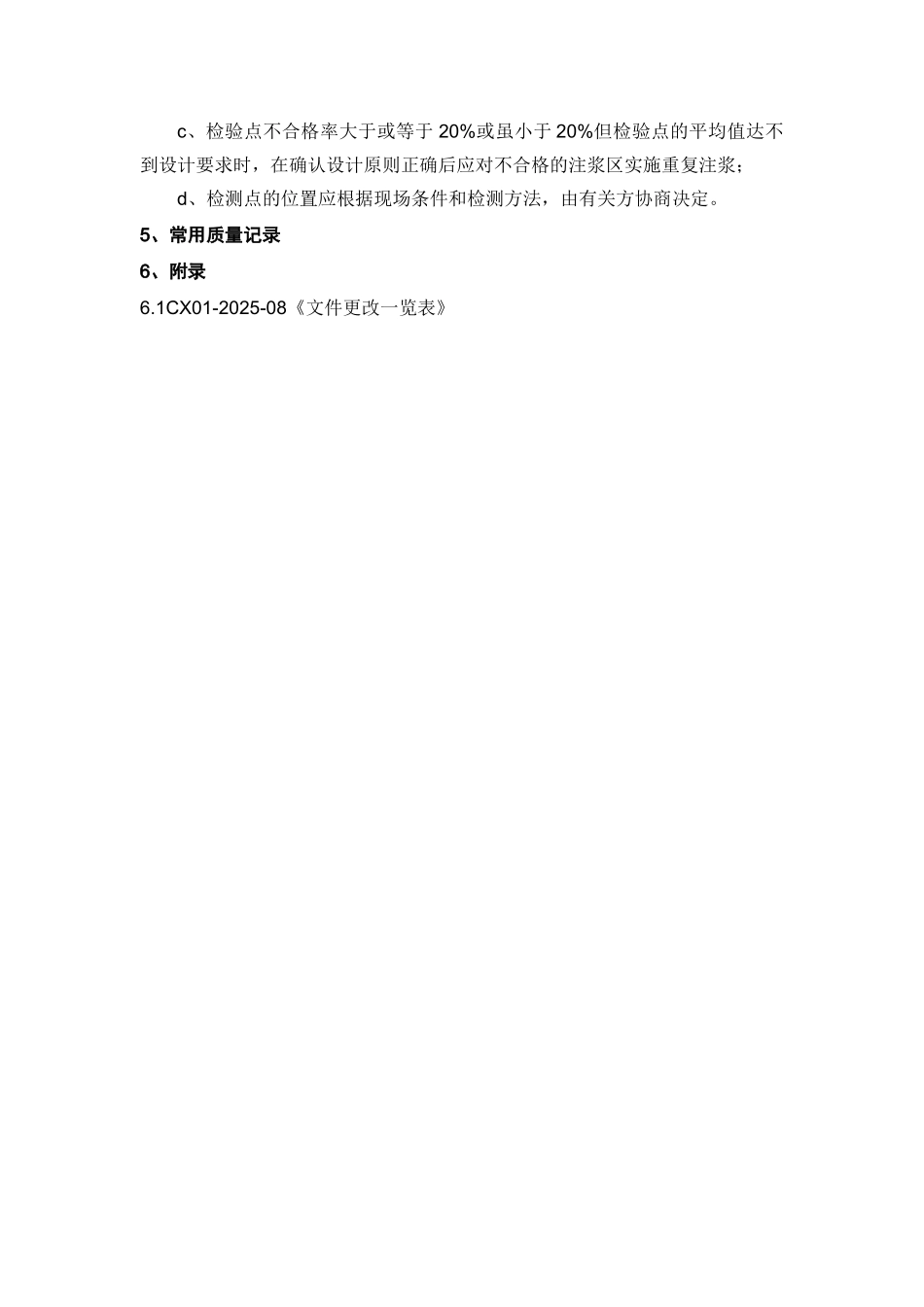

如系注浆孔封闭效果不好,可待浆液凝固后重复注浆;如系地层灌注不进,则应会同设计分析决定是否结束注浆
