真空预压施工方案一、工程概况真空预压处理范围为:临时海堤以**、六号路临时道路以**、外海堤以**、**路以西围蔽区域,包括**路北段部分,面积约125925平米
二、设计要求膜下真空度不小于 80kPa,稳定抽真空时间为 120d
要求在满荷载下固结度不小于 90%,作为结束真空预压的判定标准

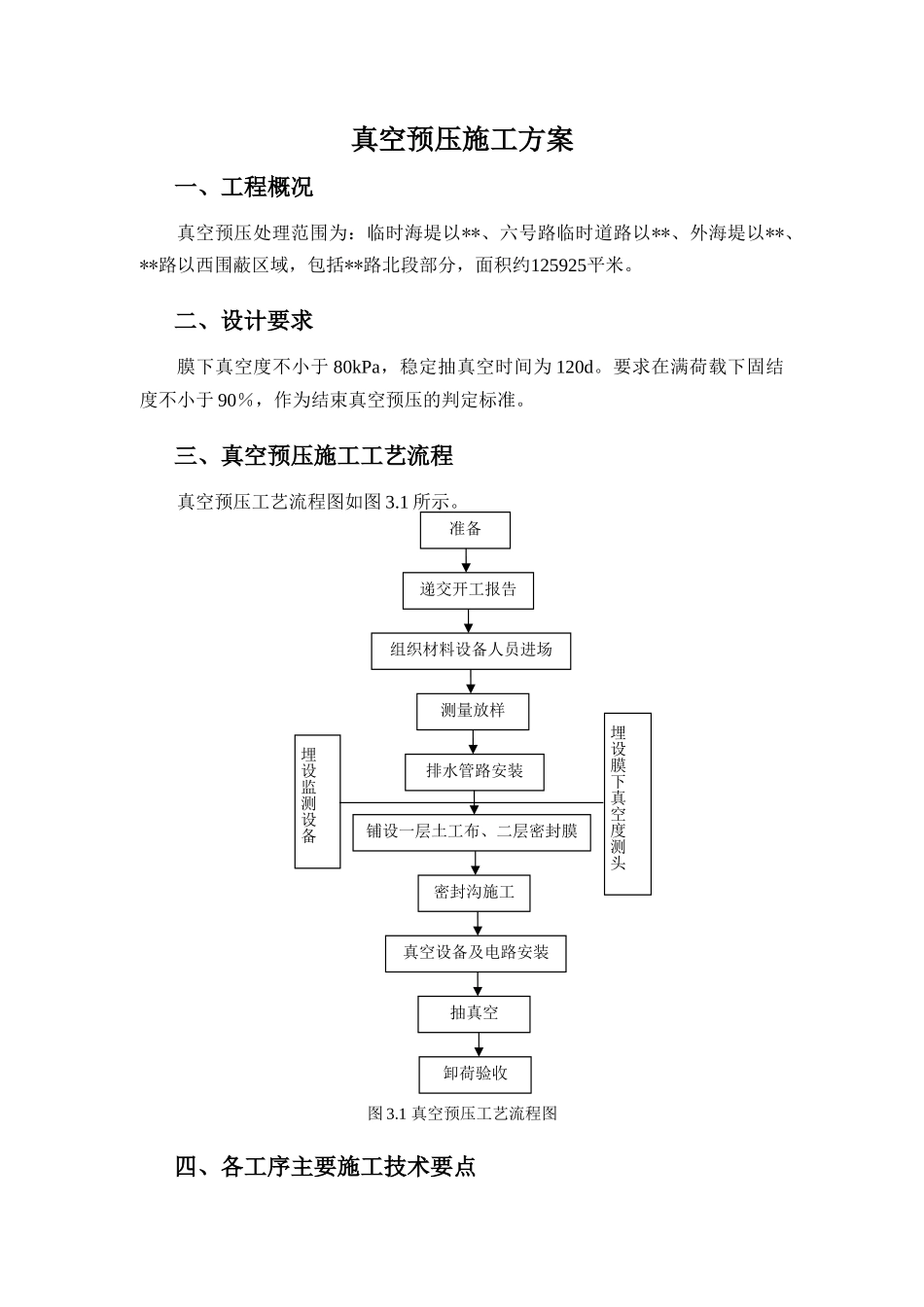

三、真空预压施工工艺流程真空预压工艺流程图如图 3

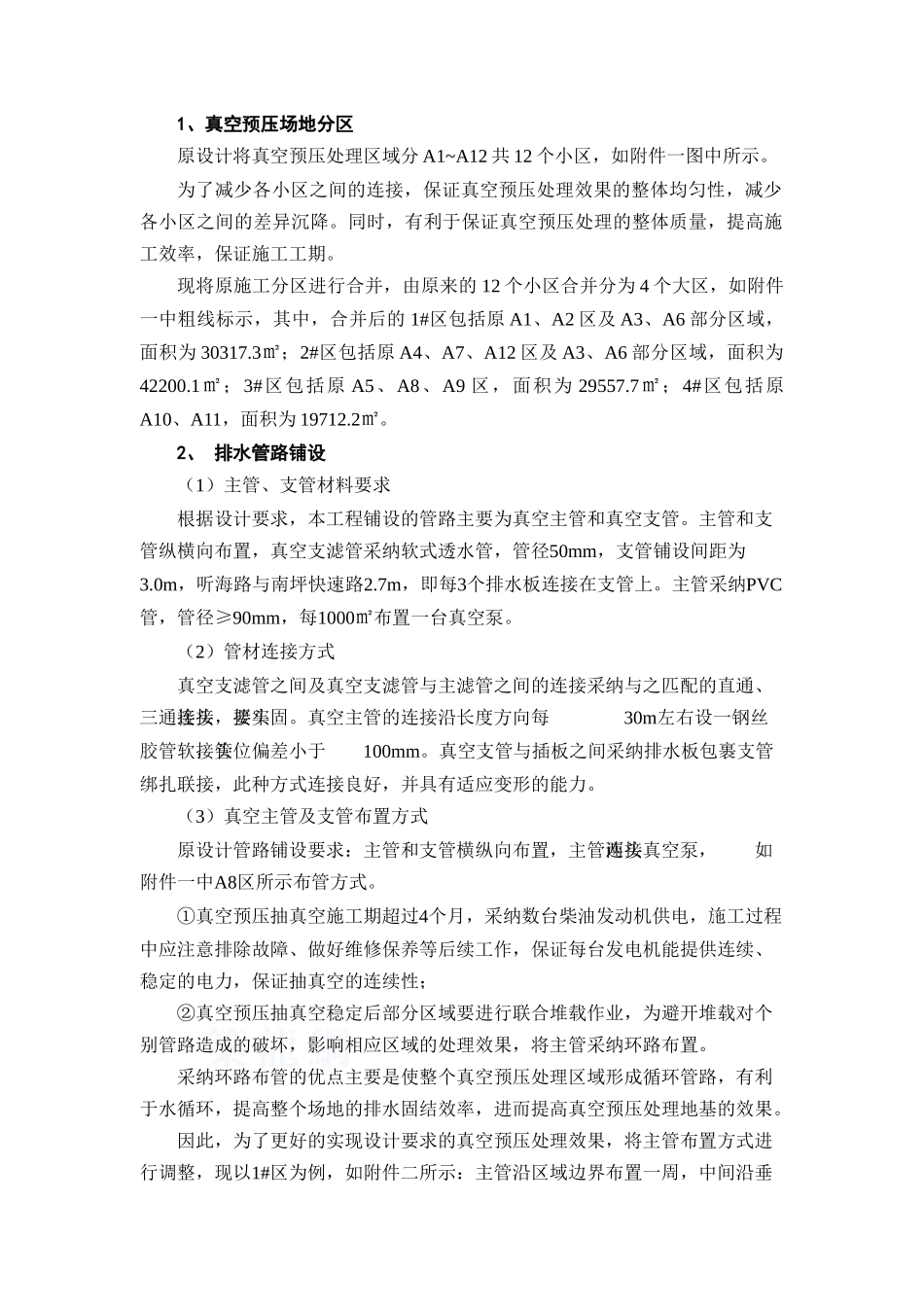

1 真空预压工艺流程图四、各工序主要施工技术要点准备递交开工报告排水管路安装组织材料设备人员进场铺设一层土工布、二层密封膜测量放样密封沟施工真空设备及电路安装抽真空卸荷验收埋设监测设备埋设膜下真空度测头1、真空预压场地分区原设计将真空预压处理区域分 A1~A12 共 12 个小区,如附件一图中所示
为了减少各小区之间的连接,保证真空预压处理效果的整体均匀性,减少各小区之间的差异沉降
同时,有利于保证真空预压处理的整体质量,提高施工效率,保证施工工期
现将原施工分区进行合并,由原来的 12 个小区合并分为 4 个大区,如附件一中粗线标示,其中,合并后的 1#区包括原 A1、A2 区及 A3、A6 部分区域,面积为 30317
3㎡;2#区包括原 A4、A7、A12 区及 A3、A6 部分区域,面积为42200
1㎡;3#区包括原 A5、A8、A9 区,面积为 29557
7㎡;4#区包括原A10、A11,面积为 19712
2、 排水管路铺设(1)主管、支管材料要求根据设计要求,本工程铺设的管路主要为真空主管和真空支管
主管和支管纵横向布置,真空支滤管采纳软式透水管,管径50mm,支管铺设间距为3
0m,听海路与南坪快速路2
7m,即每3个排水板连接在支管上
主管采纳PVC管,管径≥90mm,每1000㎡布置一台真空泵
(2)管材连接方式真空支滤管之间及真空支滤管与主滤管之间的连接采纳与之匹配的直通、三通接头
