砌体工程施工工艺

砌体工程施工工艺_第1页
1/1

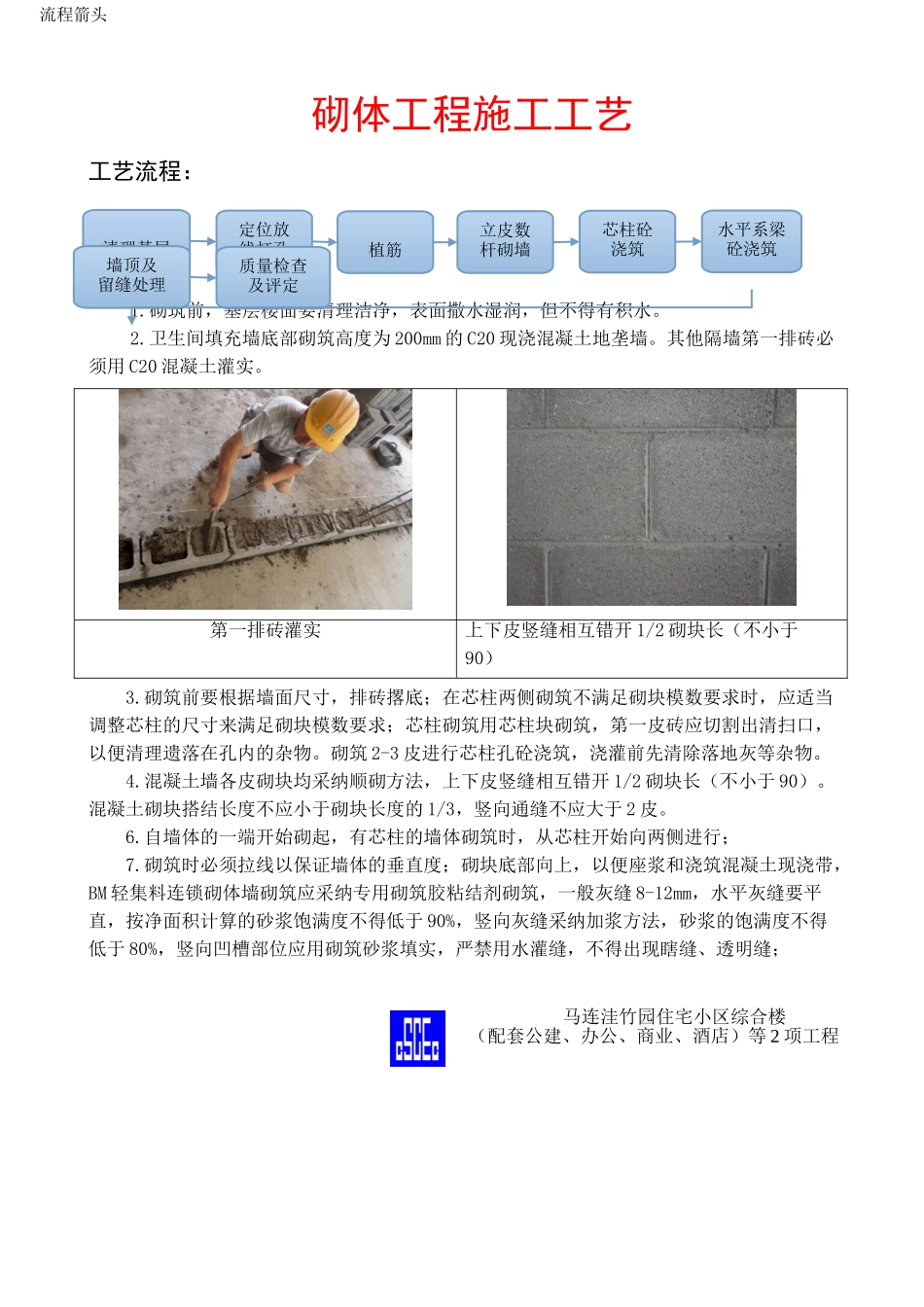

砌体工程施工工艺工艺流程:施工工艺1.砌筑前,基层楼面要清理洁净,表面撒水湿润,但不得有积水。2.卫生间填充墙底部砌筑高度为 200mm 的 C20 现浇混凝土地垄墙。其他隔墙第一排砖必须用 C20 混凝土灌实。3.砌筑前要根据墙面尺寸,排砖撂底;在芯柱两侧砌筑不满足砌块模数要求时,应适当调整芯柱的尺寸来满足砌块模数要求;芯柱砌筑用芯柱块砌筑,第一皮砖应切割出清扫口,以便清理遗落在孔内的杂物。砌筑 2-3 皮进行芯柱孔砼浇筑,浇灌前先清除落地灰等杂物。4.混凝土墙各皮砌块均采纳顺砌方法,上下皮竖缝相互错开 1/2 砌块长(不小于 90)。混凝土砌块搭结长度不应小于砌块长度的 1/3,竖向通缝不应大于 2 皮。6.自墙体的一端开始砌起,有芯柱的墙体砌筑时,从芯柱开始向两侧进行;7.砌筑时必须拉线以保证墙体的垂直度;砌块底部向上,以便座浆和浇筑混凝土现浇带,BM 轻集料连锁砌体墙砌筑应采纳专用砌筑胶粘结剂砌筑,一般灰缝 8-12mm,水平灰缝要平直,按净面积计算的砂浆饱满度不得低于 90%,竖向灰缝采纳加浆方法,砂浆的饱满度不得低于 80%,竖向凹槽部位应用砌筑砂浆填实,严禁用水灌缝,不得出现瞎缝、透明缝;第一排砖灌实上下皮竖缝相互错开 1/2 砌块长(不小于90)清理基层定位放线打孔植筋立皮数杆砌墙芯柱砼浇筑水平系梁砼浇筑墙顶及留缝处理质量检查及评定流程箭头马连洼竹园住宅小区综合楼(配套公建、办公、商业、酒店)等 2 项工程
