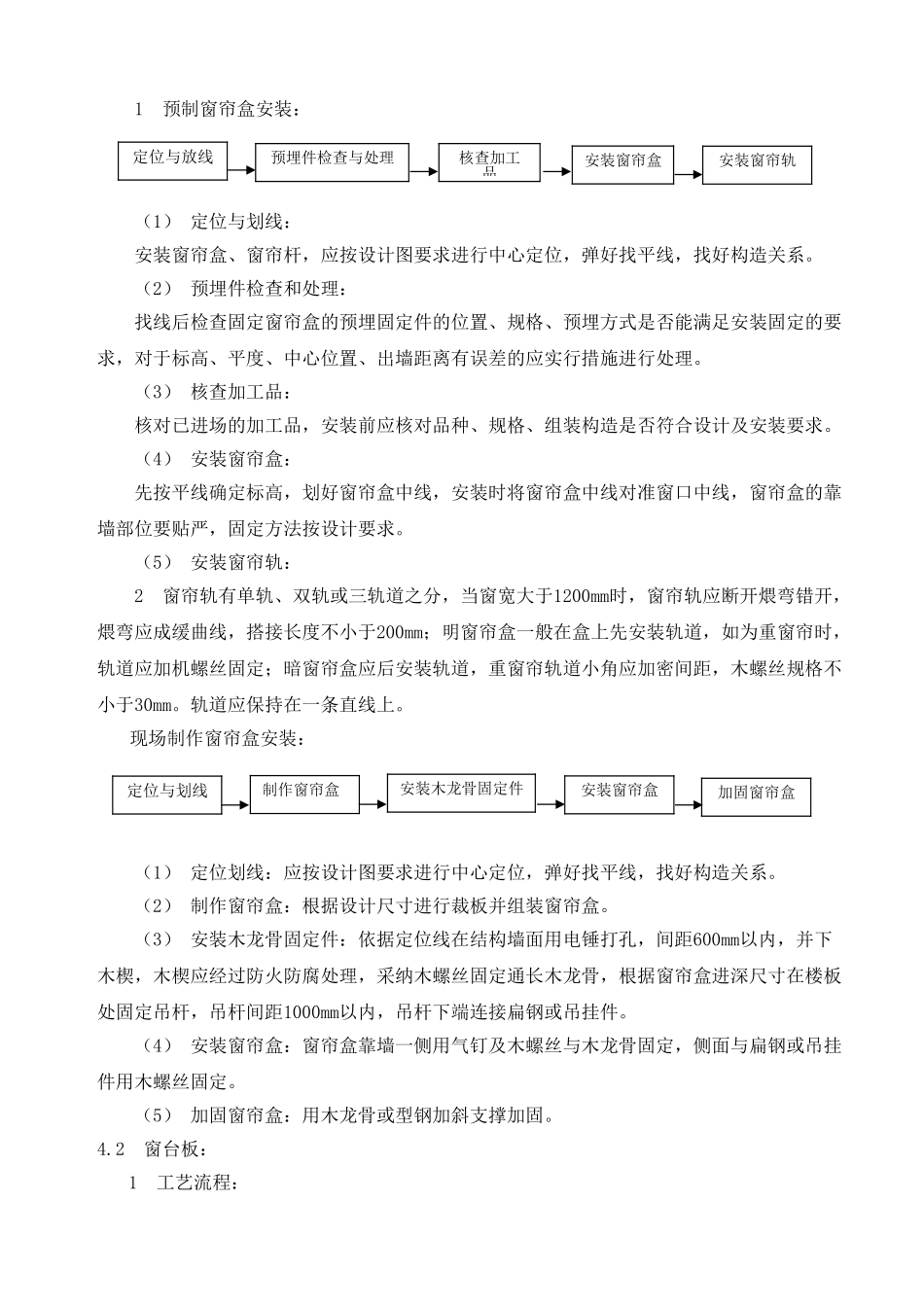

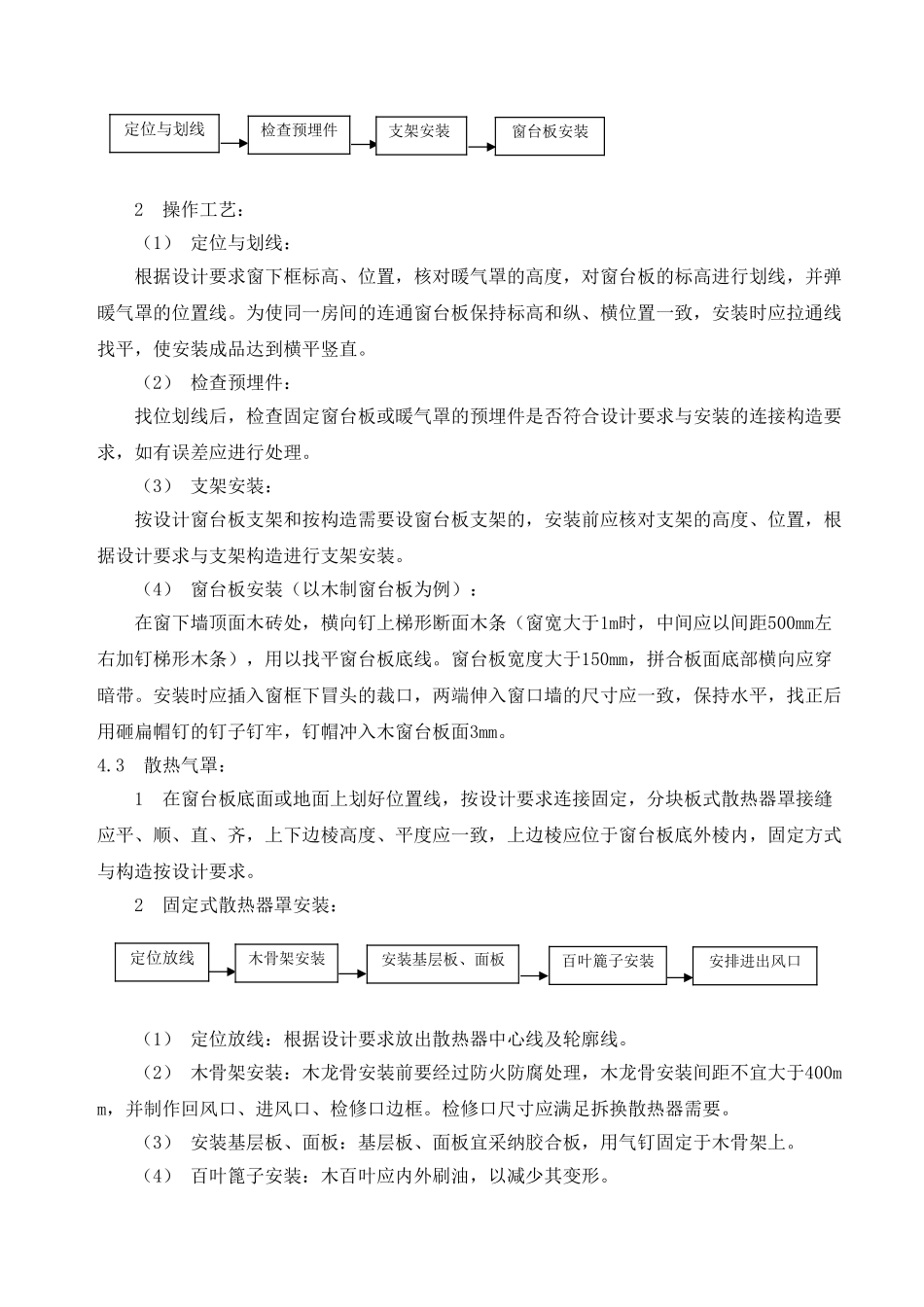

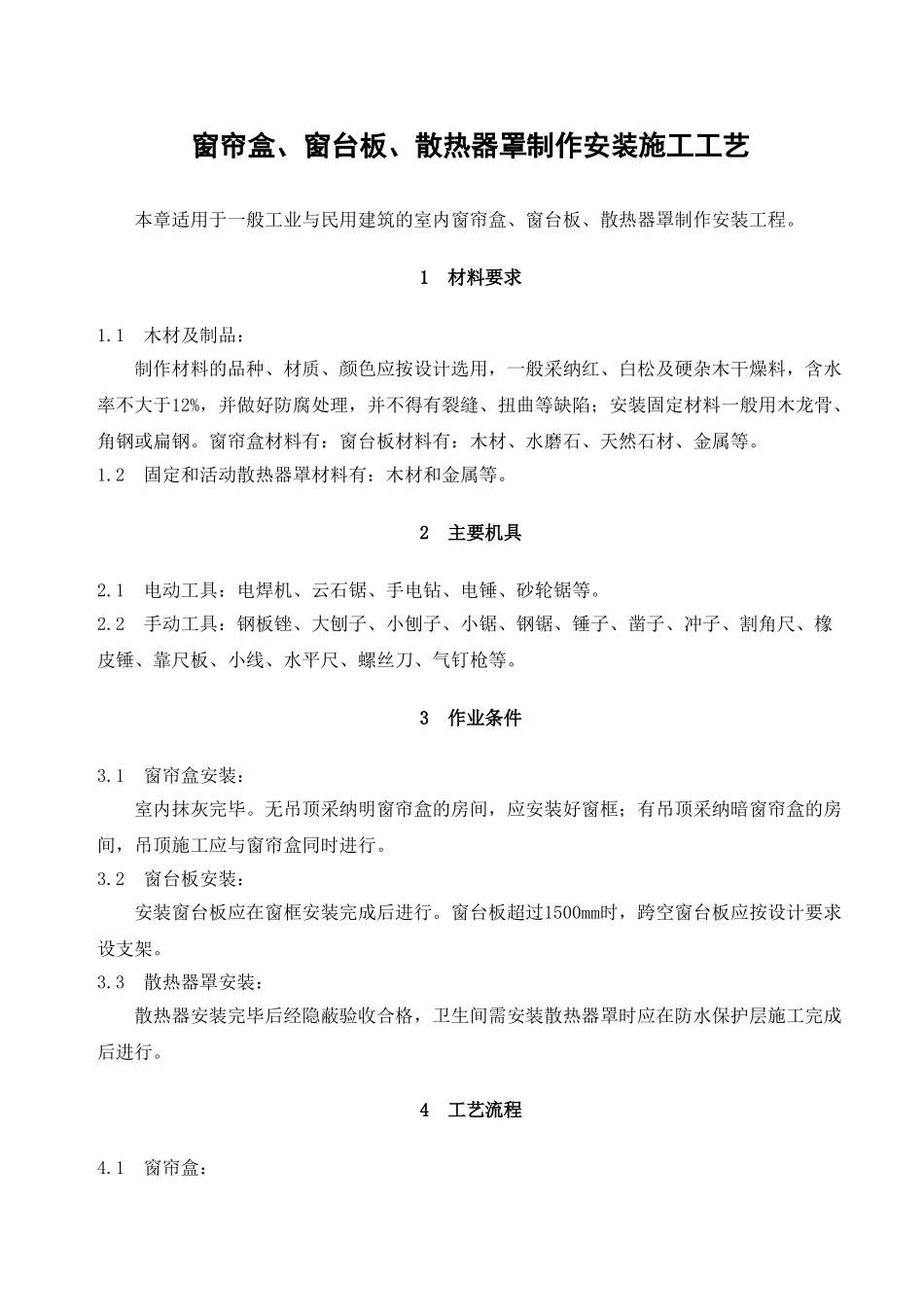

窗帘盒、窗台板、散热器罩制作安装施工工艺 本章适用于一般工业与民用建筑的室内窗帘盒、窗台板、散热器罩制作安装工程。1 材料要求1.1 木材及制品: 制作材料的品种、材质、颜色应按设计选用,一般采纳红、白松及硬杂木干燥料,含水率不大于12%,并做好防腐处理,并不得有裂缝、扭曲等缺陷;安装固定材料一般用木龙骨、角钢或扁钢。窗帘盒材料有:窗台板材料有:木材、水磨石、天然石材、金属等。1.2 固定和活动散热器罩材料有:木材和金属等。2 主要机具2.1 电动工具:电焊机、云石锯、手电钻、电锤、砂轮锯等。2.2 手动工具:钢板锉、大刨子、小刨子、小锯、钢锯、锤子、凿子、冲子、割角尺、橡皮锤、靠尺板、小线、水平尺、螺丝刀、气钉枪等。3 作业条件3.1 窗帘盒安装: 室内抹灰完毕。无吊顶采纳明窗帘盒的房间,应安装好窗框;有吊顶采纳暗窗帘盒的房间,吊顶施工应与窗帘盒同时进行。3.2 窗台板安装: 安装窗台板应在窗框安装完成后进行。窗台板超过1500mm时,跨空窗台板应按设计要求设支架。3.3 散热器罩安装: 散热器安装完毕后经隐蔽验收合格,卫生间需安装散热器罩时应在防水保护层施工完成后进行。4 工艺流程4.1 窗帘盒: 1 预制窗帘盒安装: (1) 定位与划线: 安装窗帘盒、窗帘杆,应按设计图要求进行中心定位,弹好找平线,找好构造关系。 (2) 预埋件检查和处理: 找线后检查固定窗帘盒的预埋固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高、平度、中心位置、出墙距离有误差的应实行措施进行处理。 (3) 核查加工品: 核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计及安装要求。 (4) 安装窗帘盒: 先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,窗帘盒的靠墙部位要贴严,固定方法按设计要求。 (5) 安装窗帘轨: 2 窗帘轨有单轨、双轨或三轨道之分,当窗宽大于1200mm时,窗帘轨应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200mm;明窗帘盒一般在盒上先安装轨道,如为重窗帘时,轨道应加机螺丝固定;暗窗帘盒应后安装轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30mm。轨道应保持在一条直线上。现场制作窗帘盒安装: (1) 定位划线:应按设计图要求进行中心定位,弹好找平线,找好构造关系。 (2) 制作窗帘盒:根据设计尺寸进行裁板并组装窗帘盒。 (3) 安装木龙骨固定件:依据定位线在结构墙面用电锤...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

窗帘盒、窗台板、散热器罩制作安装施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
