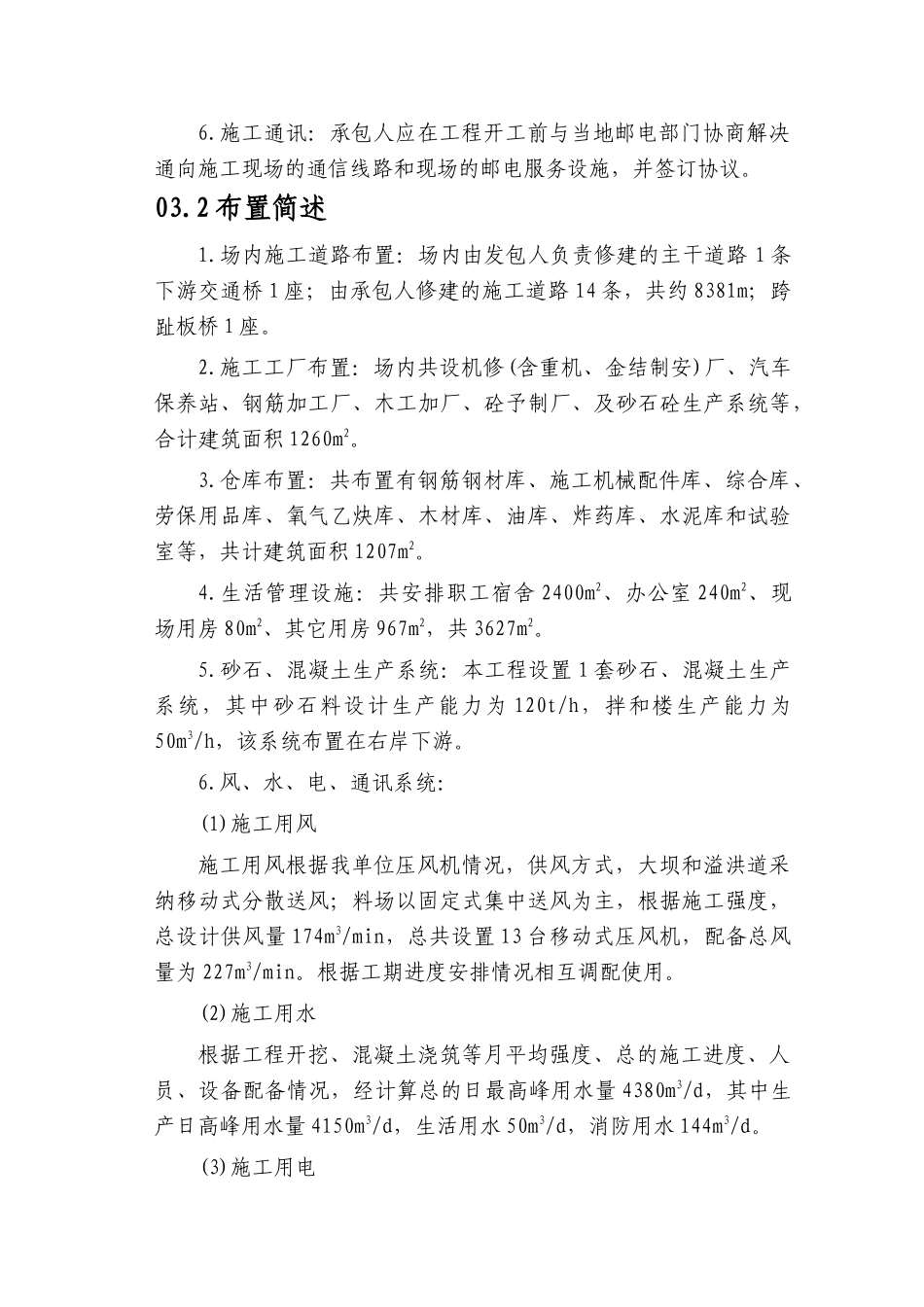

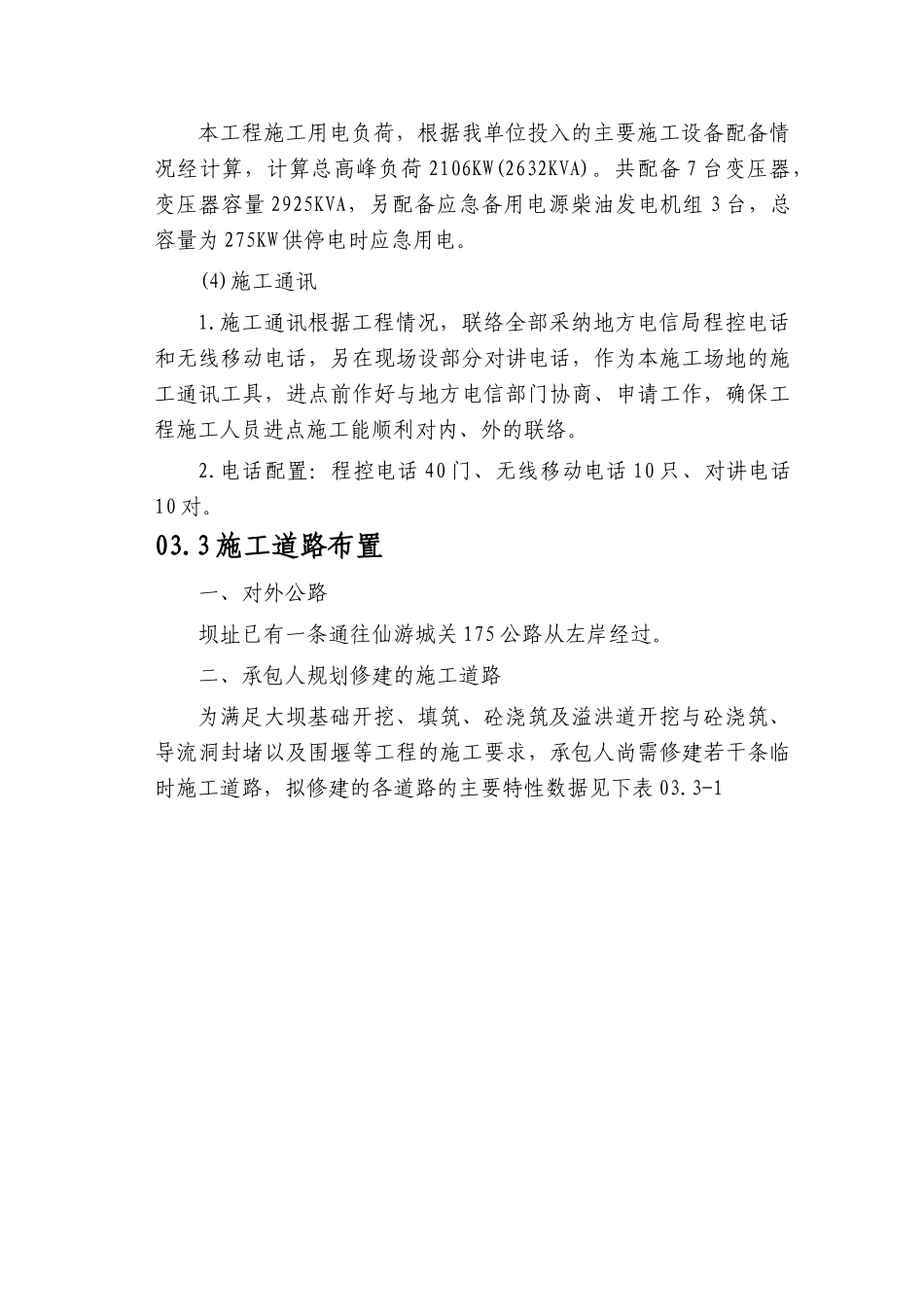

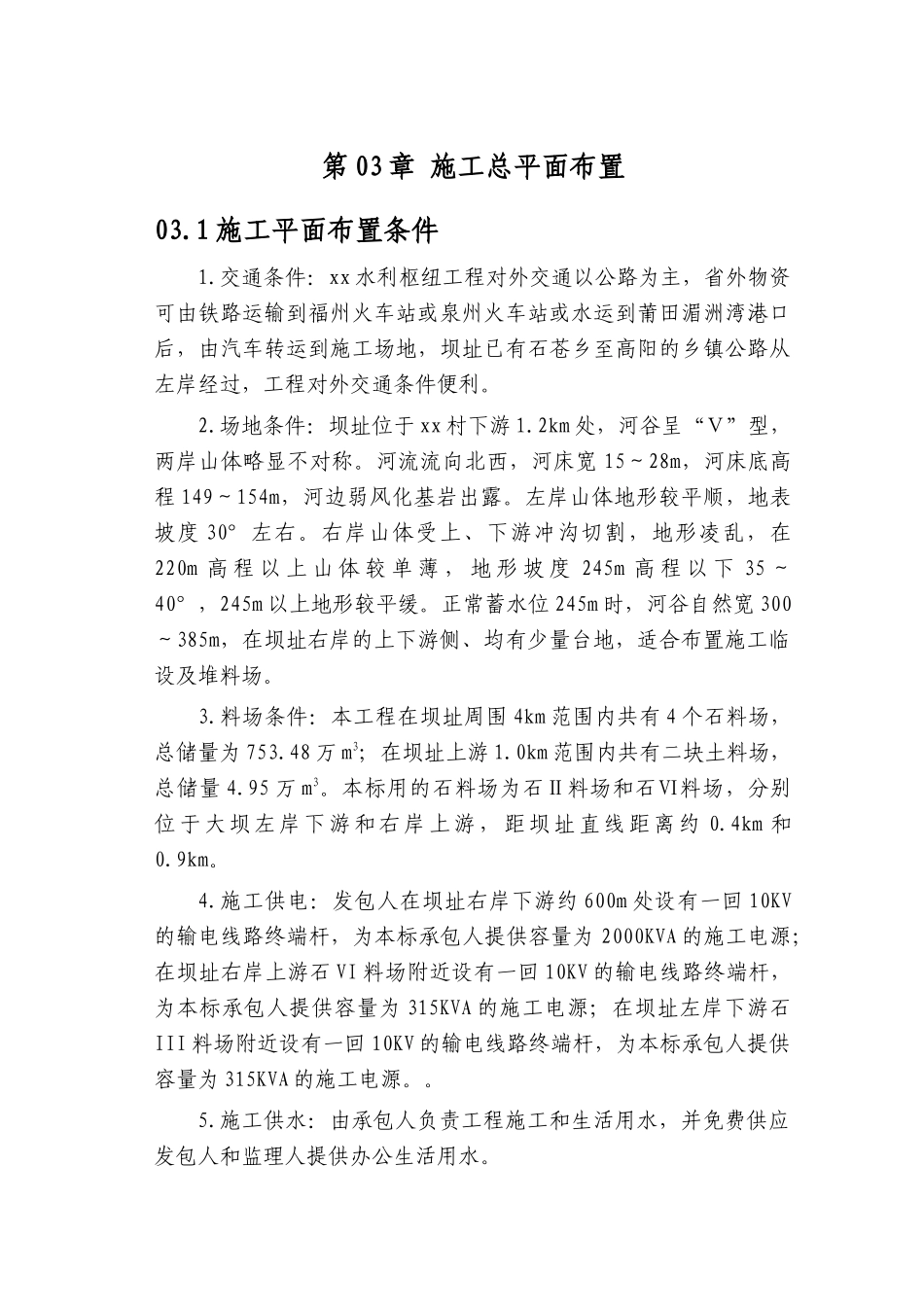

第 03 章 施工总平面布置03
1 施工平面布置条件1
交通条件:xx 水利枢纽工程对外交通以公路为主,省外物资可由铁路运输到福州火车站或泉州火车站或水运到莆田湄洲湾港口后,由汽车转运到施工场地,坝址已有石苍乡至高阳的乡镇公路从左岸经过,工程对外交通条件便利
场地条件:坝址位于 xx 村下游 1
2km 处,河谷呈“V”型,两岸山体略显不对称
河流流向北西,河床宽 15~28m,河床底高程 149~154m,河边弱风化基岩出露
左岸山体地形较平顺,地表坡度 30°左右
右岸山体受上、下游冲沟切割,地形凌乱,在220m 高 程 以 上 山 体 较 单 薄 , 地 形 坡 度 245m 高 程 以 下 35 ~40°,245m 以上地形较平缓
正常蓄水位 245m 时,河谷自然宽 300~385m,在坝址右岸的上下游侧、均有少量台地,适合布置施工临设及堆料场
料场条件:本工程在坝址周围 4km 范围内共有 4 个石料场,总储量为 753
48 万 m3;在坝址上游 1
0km 范围内共有二块土料场,总储量 4
95 万 m3
本标用的石料场为石Ⅱ料场和石Ⅵ料场,分别位于大坝左岸下游和右岸上游,距坝址直线距离约 0
4km 和0
施工供电:发包人在坝址右岸下游约 600m 处设有一回 10KV的输电线路终端杆,为本标承包人提供容量为 2000KVA 的施工电源;在坝址右岸上游石 VI 料场附近设有一回 10KV 的输电线路终端杆,为本标承包人提供容量为 315KVA 的施工电源;在坝址左岸下游石III 料场附近设有一回 10KV 的输电线路终端杆,为本标承包人提供容量为 315KVA 的施工电源
施工供水:由承包人负责工程施工和生活用水,并免费供应发包人和监理人提供办公生活用水
施工通讯:承包人应在工程开工前与当地邮电部门协商解决通向施工现场的通信
