第 2 章 石方挖运工程说 明 一、本章包括一般石方、保护层、沟槽、坑、平洞、斜井、竖井、地下厂房等石方开挖、石渣运输等定额共 38 节
二、本章计量单位,除注明外,均按自然方计
三、本章定额各节石方开挖定额已包括钻孔、爆破、撬移、解小、翻渣、清面、通风、散烟、修整断面、安全处理等主要施工过程及工序,施工过程中必要的辅助工作,虽未列出,但已包括在定额内
四、露天石方开挖工程分类: 1、一般坡面石方开挖定额,适用于设计倾角大于 20°和厚度 5m 以内的石方开挖
2、沟槽石方开挖定额,适用于底宽小于或等于 7m、两侧垂直或有边坡的长条形石方开挖工程
如渠道、截水槽、排水沟、地槽等
3、坡面沟槽石方开挖定额,适用于槽底轴线与水平夹角大于 20°的沟槽石方开挖工程
4、坑石方开挖定额,适用于上口面积小于或等于 160m2、深度小于或等于上口短边长度或直径的工程
如集水坑、墩基、柱基、机座、混凝土基坑等
5、一般石方开挖定额,适用于除以上各类以外的明挖石方工程
五、地下石方开挖工程分类: 1、平洞石方开挖定额,适用于洞轴线与水平夹角小于或等于 6°的洞挖工程
2、斜井石方开挖定额,适用于水平夹角为 45°~75°的井挖工程
水平夹角 6°~45°的斜井,按斜井石方开挖定额乘 0
90 系数计算
3、竖井石方开挖定额,适用于水平夹角大于 75°、上口面积大于 5m2、深度大于上口短边长度或直径的石方开挖工程
如调压井、闸门井等
4、平洞、斜井、竖井、地下厂房石方开挖已考虑了光面爆破的措施

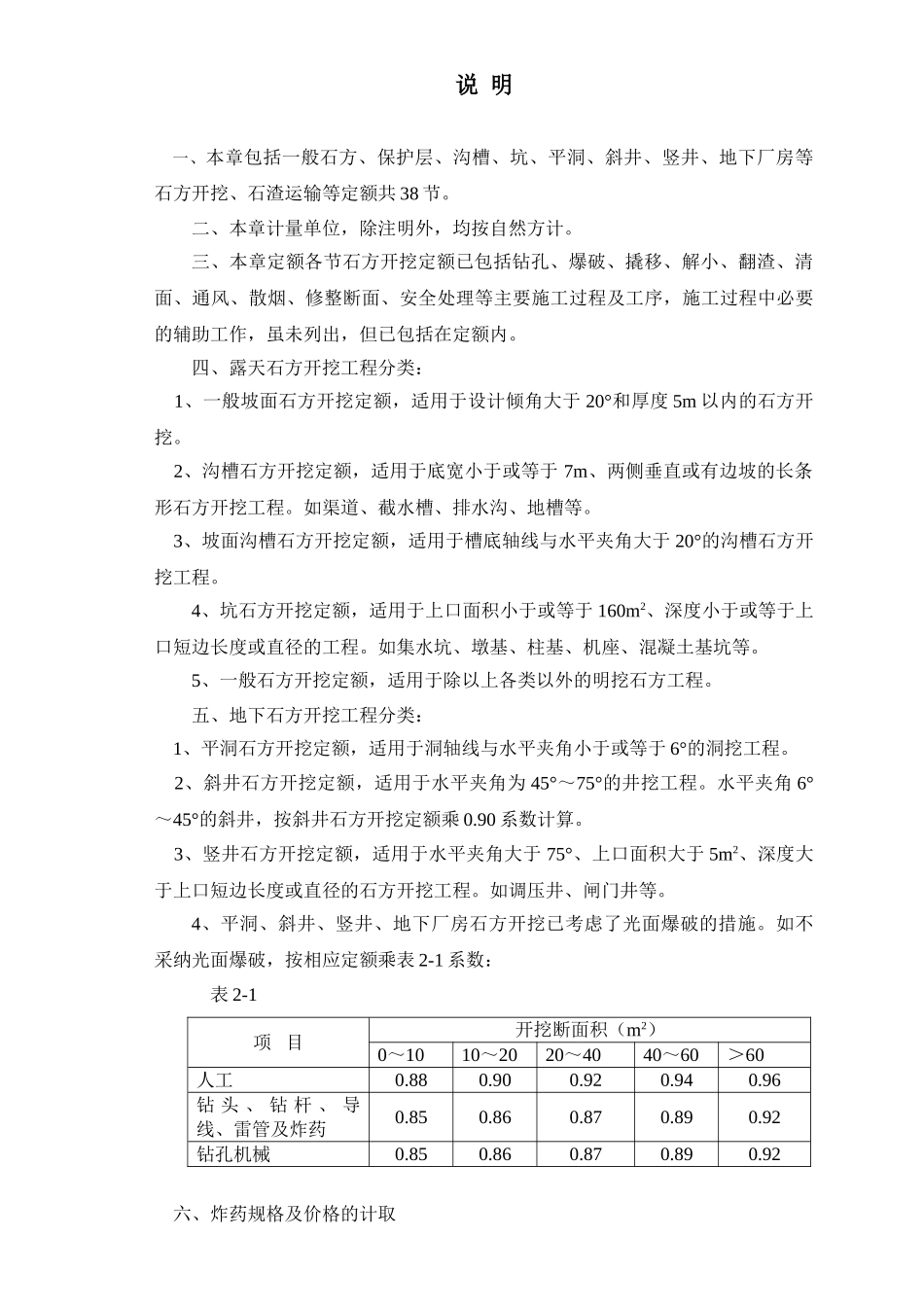

如不采纳光面爆破,按相应定额乘表 2-1 系数:表 2-1 项 目开挖断面积(m2)0~1010~2020~4040~60>60人工0

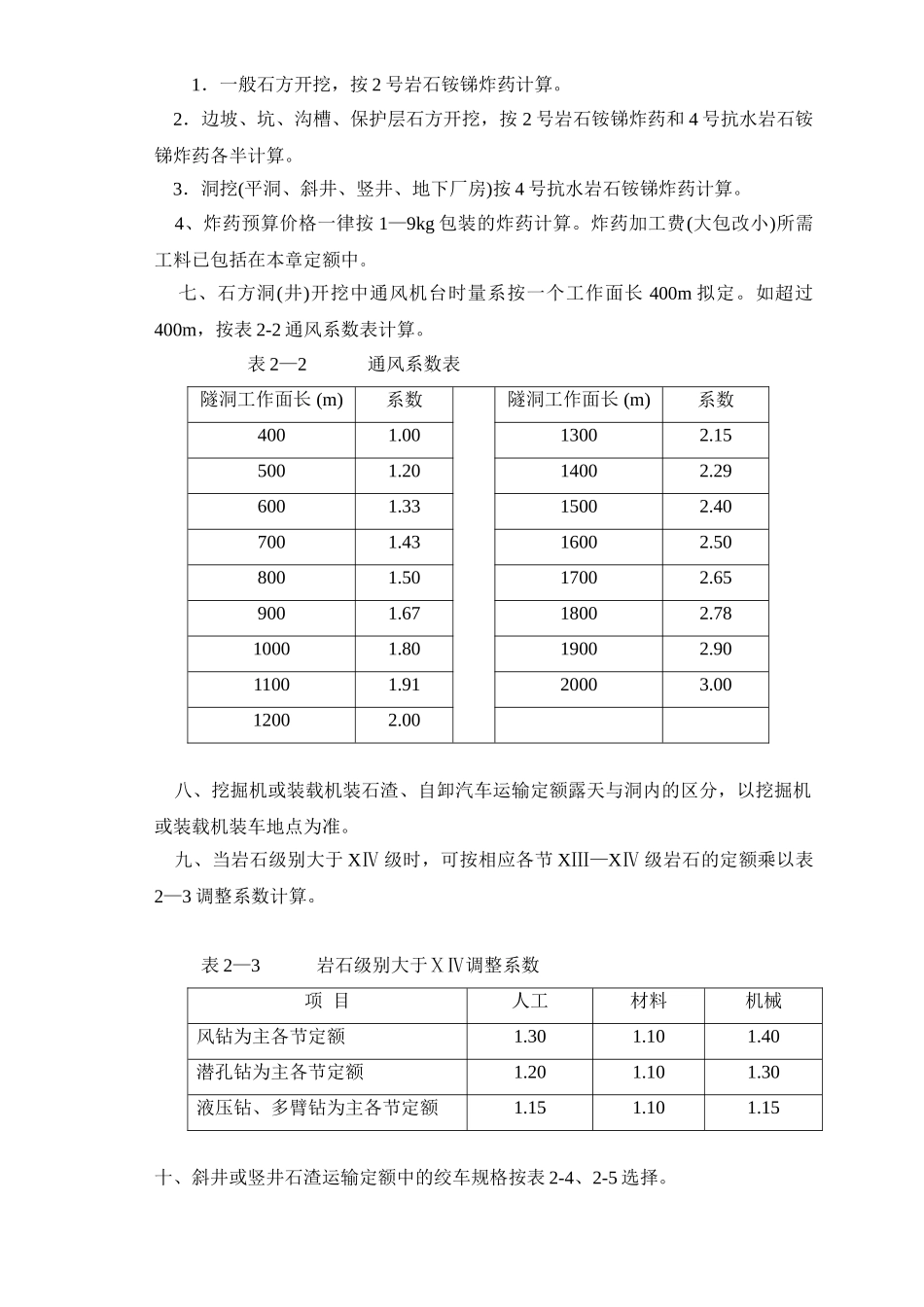

96钻 头 、 钻 杆 、 导线、雷管及炸药0
92钻孔机械0
