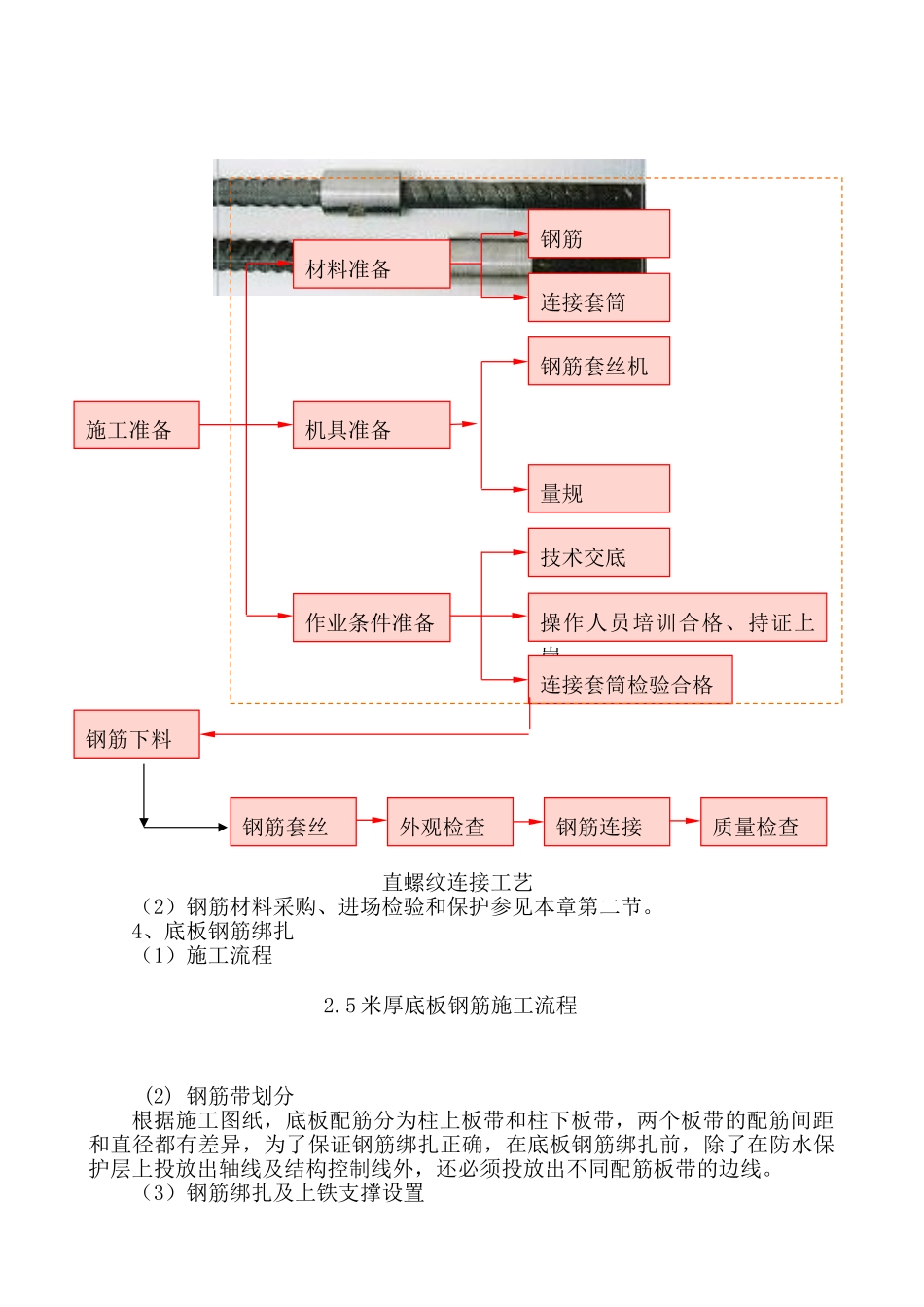

第八章 土建工程第一节 底板工程一、底板工程概况1、底板工程概况 本工程设计采纳厚筏基础,总面积为 16000m2,垫层采纳 C15 素混凝土,防水采纳 APP(3+3),底板混凝土为 C30(S8),厚度为 1850mm(Ⅲ、Ⅳ段为2500mm)
1850mm 厚 度 的 底 板 配 置 上 下 两 层 钢 筋 网 , 均 为 40/32 间 距200/300,2500 厚度的底板配置三层钢筋网片,上下层为 40/32 间距 200/300,中间层为 Φ12 间距 200
整个基础共设 5 条后浇带,将底板从南向北分成Ⅰ区、Ⅱ 区 A 、 Ⅱ 区 B 、 Ⅲ 区 、 Ⅳ 区 A 、 Ⅳ 区 B , 各 段 底 板 体 积 分 别 为6358m3、6539m3、4189m3、5165m3、6598m3、3469m3,分段详见附图 8-1-1 底板施工阶段平面布置和底板分段图
底板分段根据施工总体部署和计划安排:将选择四家结构队伍负责底板施工,施工组织详见下表
底板施工组织施工队伍施工范围钢筋绑扎施工顺序施工时间甲Ⅰ 区从Ⅰ区和Ⅱ区 A 间后浇带开始,由北向南施工垫层、防水2025
4钢筋绑扎2025
18混凝土浇筑2025
24乙Ⅱ 区从Ⅱ区 A 和Ⅱ区 B间后浇带开始,Ⅱ区 A 由 北 向 南 施工,Ⅱ区 B 由南向北施工Ⅱ区A垫层、防水2025
6钢筋绑扎2025
22混凝土浇筑2025
28Ⅱ区B垫层、防水2025
8钢筋绑扎2025
10混凝土浇筑2025
16丙Ⅲ 区从Ⅲ区和Ⅳ区 A 段间后浇带开始,由北向南施工垫层、防水2025
11钢筋绑扎2025
27混凝土浇筑2025
3丁Ⅳ 区从Ⅳ区 A
