第六讲 造价与成本控制 第六讲 造价与成本控制(上) 一、挣值法 (一)公式记忆(记住英文) (1)单个字母对应中文 (2)拼读规则 (3)偏差公式 (4)结果分析 (5)特别公式 【例】 【案例 1】 背景 某工程项目进展到第 10 周后,对前 9 周的工作进行了统计检查,有关统计情况见下表

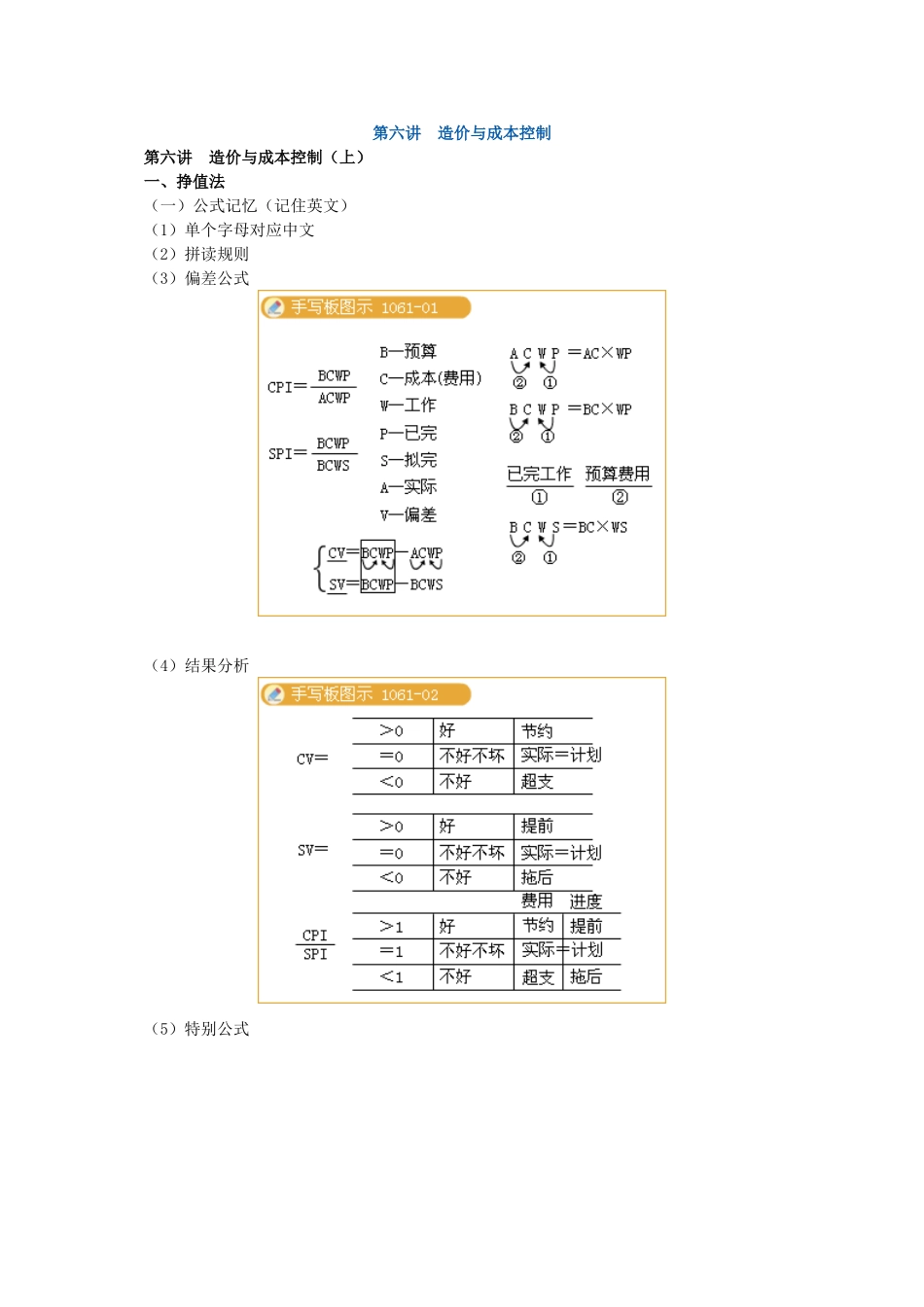

将上表复制到答题卡上,在表中计算前 9 周每项工作(即 A、B、C、D 各工作项)的 BCWP
计算 9 周末的费用偏差 CV 与进度偏差 SV,并对其结果含义加以说明
计算 9 周末的费用绩效指数 CPI 与进度绩效指数 SPI(计算结果小数点后面保留 1 位),并对其结果含义加以说明
[答疑编号 5413106101] 解析与答案: 9 周末的费用绩效指数 CPI=BCWP/ACWP=,由于 CPI<1,故费用超支
9 周末的进度绩效指数 SPI=BCWP/BCWS=<1,由于 SPI<1,故进度延误
【案例 2】 某工程计划进度和实际进度如下图所示
图中粗实线表示计划进度(进度线上方的数据为每周拟完工作成本) 图中粗虚线表示实际进度(进度线上方的数据为每周实际发生成本) 假定各项分项工程计划完成总工程量和实际完成总工程量相等,且进度匀速进展
计算每周成本数据,并将结果填入表中 2
分析第二周周末成本偏差与进度偏差
[答疑编号 5413106102] 解析与答案 1
设计划总工程量=实际总工作量=2Q 2
第二周末 BCWP=5 万 ACWP=6 万 BCWS=10 万 CV=BCWP-ACWP=5-6=-1 万<0(超支) SV=BCWP-BCWS=5-10=-5 万<0(拖后) 【案例 3】 某工程计划进度与实际进度如下图如示
图中粗实线表示计划进度(进度线上方的数据为每周拟完工作预算费用) 图中粗虚线表示实际进度(进度线上
