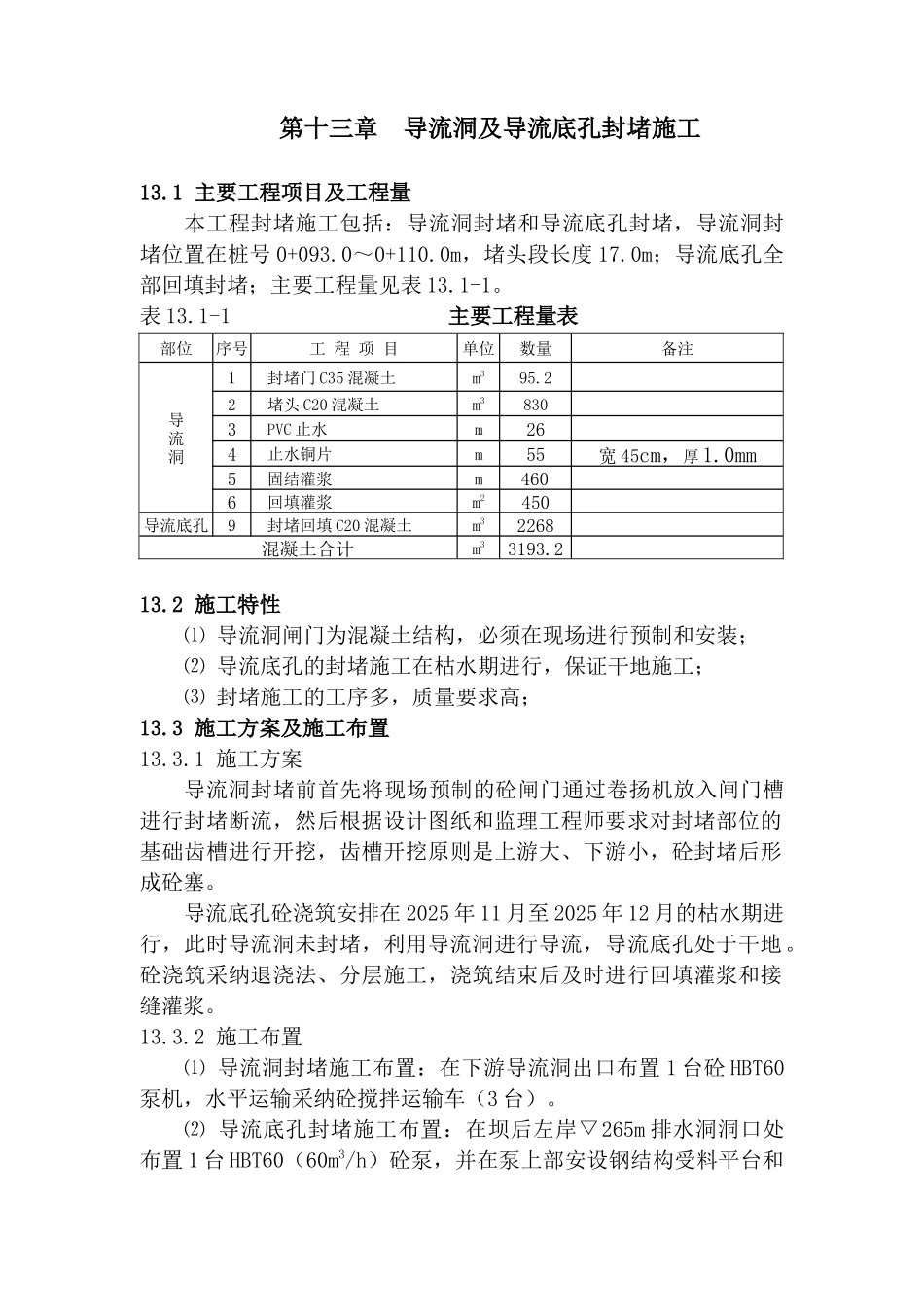

第十三章 导流洞及导流底孔封堵施工13
1 主要工程项目及工程量本工程封堵施工包括:导流洞封堵和导流底孔封堵,导流洞封堵位置在桩号 0+093
0~0+110
0m,堵头段长度 17
0m;导流底孔全部回填封堵;主要工程量见表 13
1-1 主要工程量表部位序号工 程 项 目单位数量备注导流洞1封堵门 C35 混凝土m395
22堵头 C20 混凝土m38303PVC 止水m264止水铜片m55宽 45cm,厚 1
0mm5固结灌浆m4606回填灌浆m2450导流底孔9封堵回填 C20 混凝土m32268混凝土合计m33193

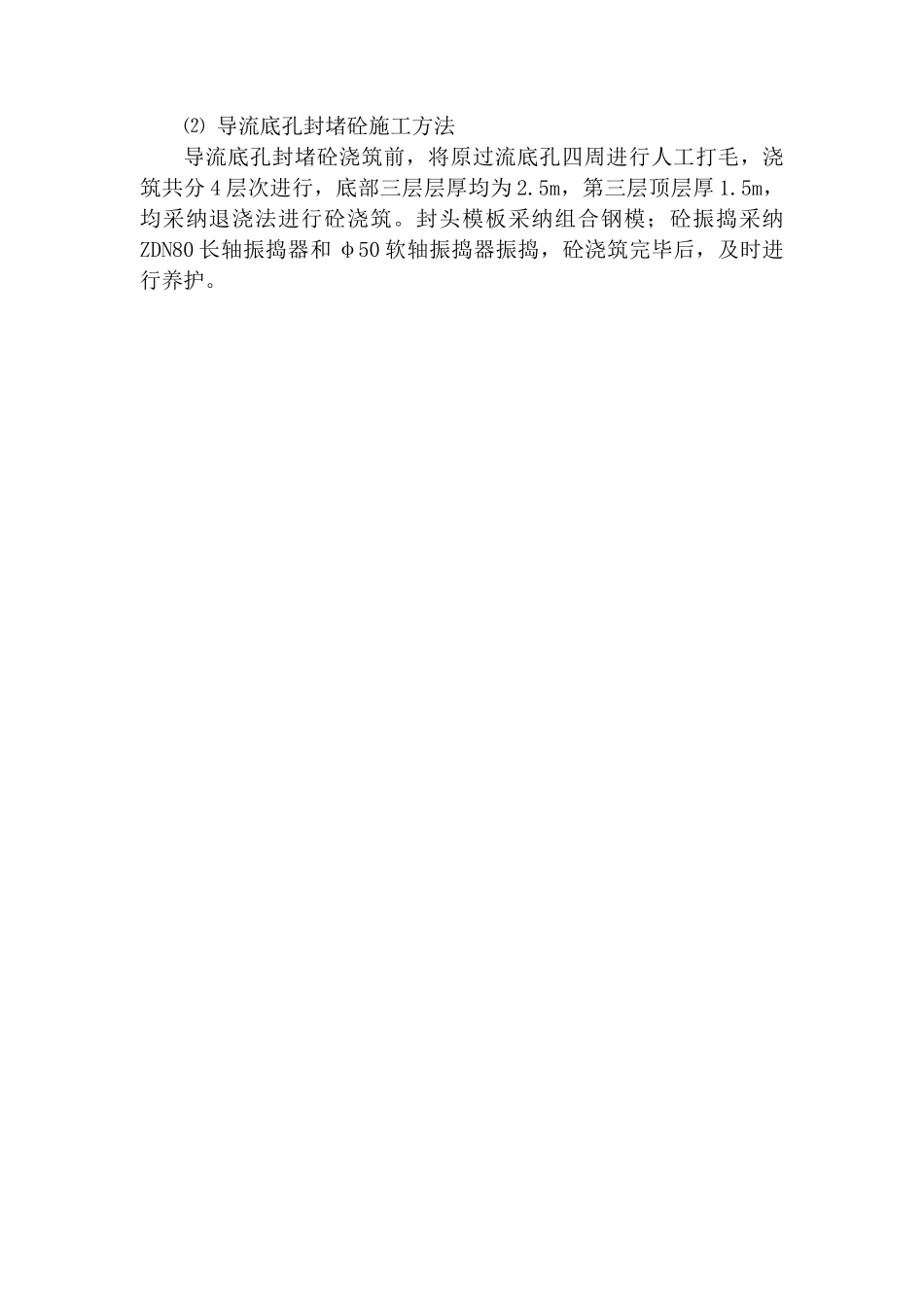

2 施工特性⑴ 导流洞闸门为混凝土结构,必须在现场进行预制和安装;⑵ 导流底孔的封堵施工在枯水期进行,保证干地施工; ⑶ 封堵施工的工序多,质量要求高;13
3 施工方案及施工布置13
1 施工方案导流洞封堵前首先将现场预制的砼闸门通过卷扬机放入闸门槽进行封堵断流,然后根据设计图纸和监理工程师要求对封堵部位的基础齿槽进行开挖,齿槽开挖原则是上游大、下游小,砼封堵后形成砼塞
导流底孔砼浇筑安排在 2025 年 11 月至 2025 年 12 月的枯水期进行,此时导流洞未封堵,利用导流洞进行导流,导流底孔处于干地
砼浇筑采纳退浇法、分层施工,浇筑结束后及时进行回填灌浆和接缝灌浆
2 施工布置⑴ 导流洞封堵施工布置:在下游导流洞出口布置 1 台砼 HBT60泵机,水平运输采纳砼搅拌运输车(3 台)

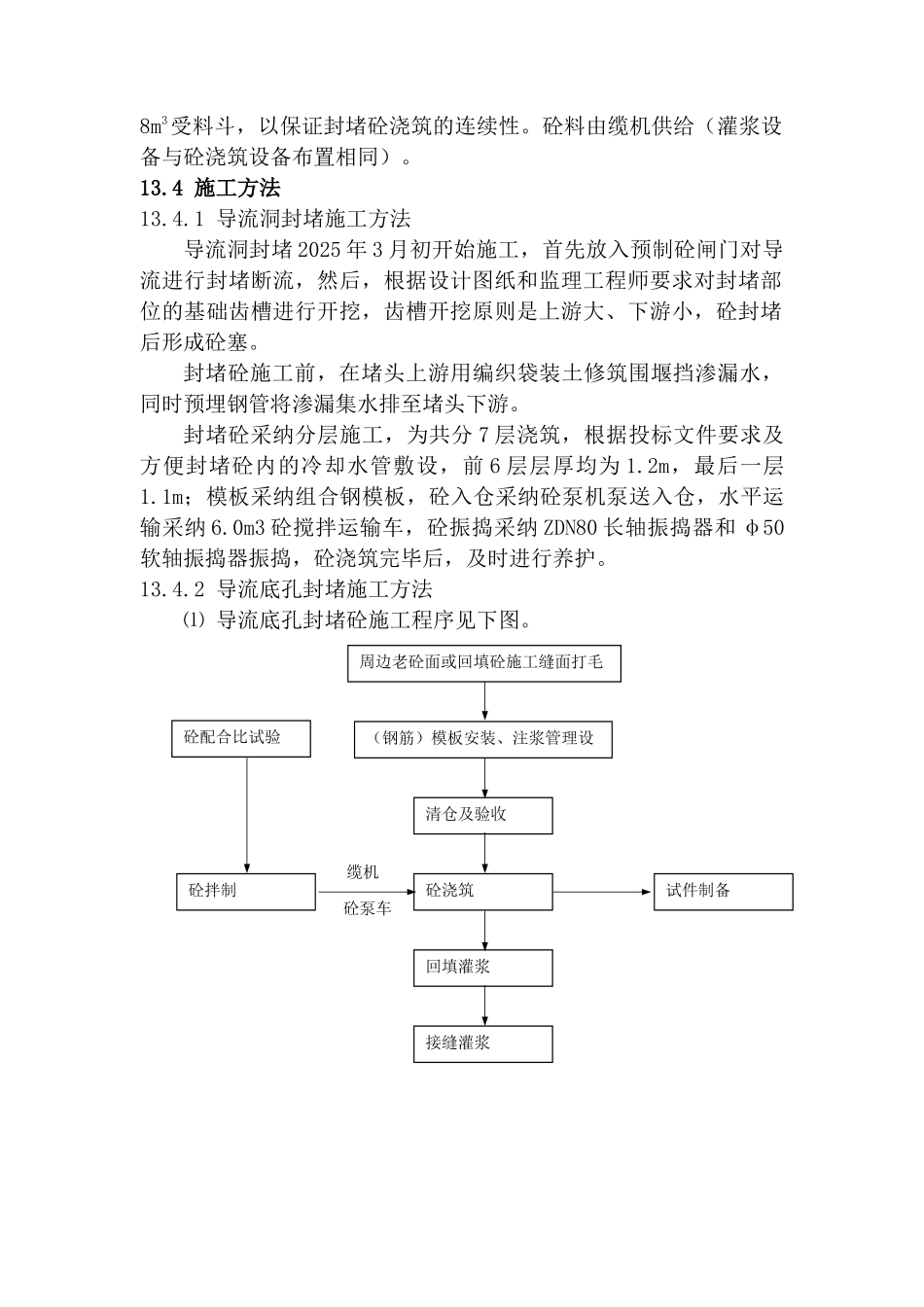

⑵ 导流底孔封堵施工布置:在坝后左岸▽265m 排水洞洞口处布置 1 台 HBT60(60m3/h)砼泵,并在泵上部安设钢结构受料平台和砼泵车缆机周边老砼面或回填砼施工缝面打毛(钢筋)模板安装、注浆管理设清仓及验收砼浇筑接缝灌浆回填灌浆砼配合比试验砼拌制试件制备8m3受料斗,以保证封堵砼浇筑的连续性
砼料由缆机供给(灌浆设
