第 十 三 章 临 时 用 地 与 施 工 用 电 计划13
临时用地计划13

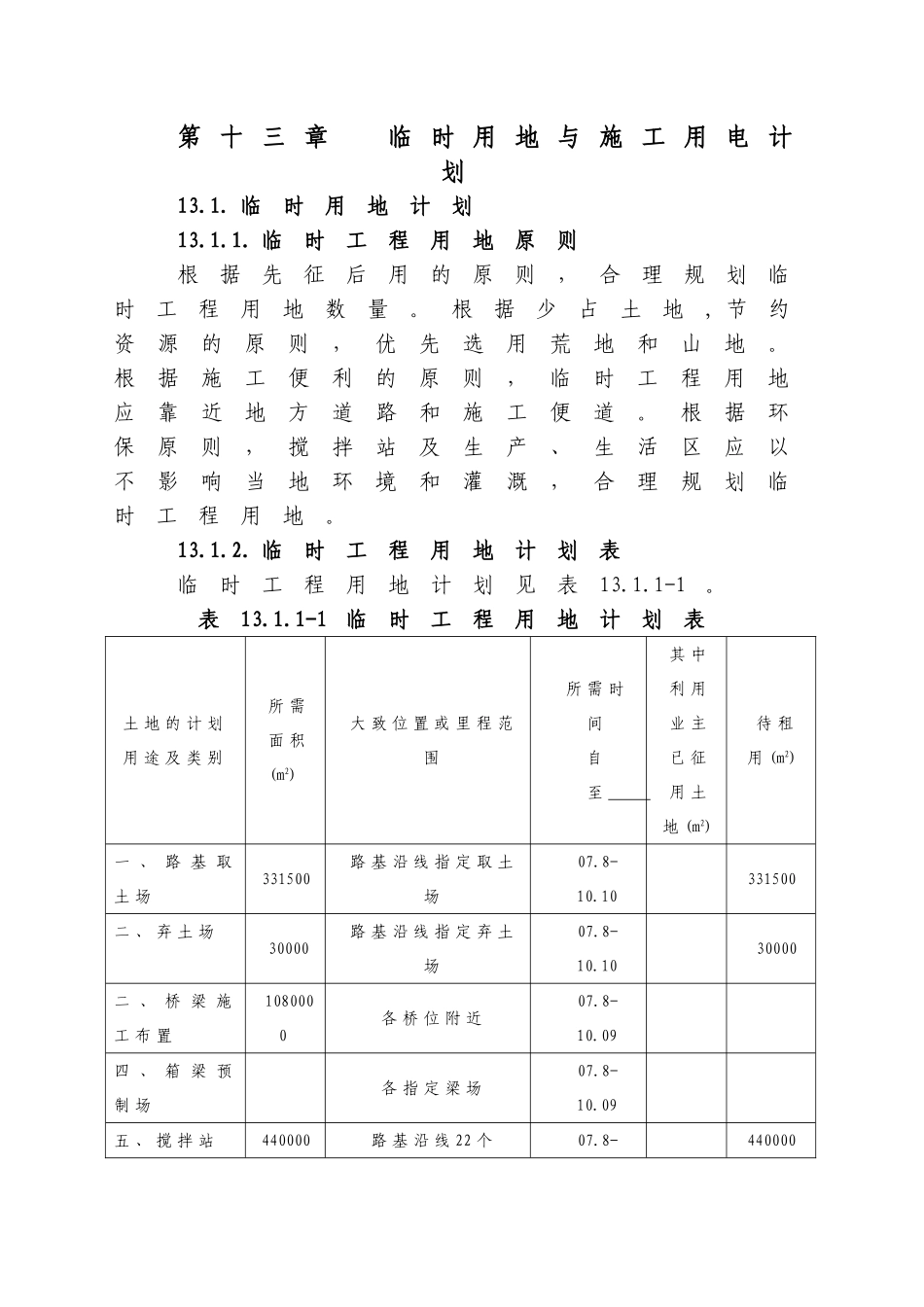

临时工程用地原则根据先征后用的原则,合理规划临时工程用地数量
根据少占土地, 节约资源的原则,优先选用荒地和山地
根据施工便利的原则,临时工程用地应靠近地方道路和施工便道
根据环保原则,搅拌站及生产、生活区应以不影响当地环境和灌溉,合理规划临时工程用地
临时工程用地计划表临时工程用地计划见表13
1-1临时工程用地计划表土 地 的 计 划用 途 及 类 别所 需面 积(m2)大 致 位 置 或 里 程 范围所 需 时间自 至 其 中利 用业 主已 征用 土地 (m2)待 租用 (m2)一 、 路 基 取土 场331500路 基 沿 线 指 定 取 土场07
10331500二 、 弃 土 场30000路 基 沿 线 指 定 弃 土场07
1030000二 、 桥 梁 施工 布 置1080000各 桥 位 附 近07
09四 、 箱 梁 预制 场各 指 定 梁 场07
09五 、 搅 拌 站440000路 基 沿 线 22 个07
8-44000010
09六 、 稳 定 土拌 和 站150075路 基 沿 线 共 计 9 座07
07150075七 、 轨 枕 预制 场200000沿 线 6 个 预 制 场09
12200000八 、 铺 轨100000原 双 城 车 站 附 近10
6100000九 、 项 目 队驻 地200000标 段 沿 线07
1020000十 、 临 时 施工 便 道标 段 沿 线07
10合 计120254291202542913

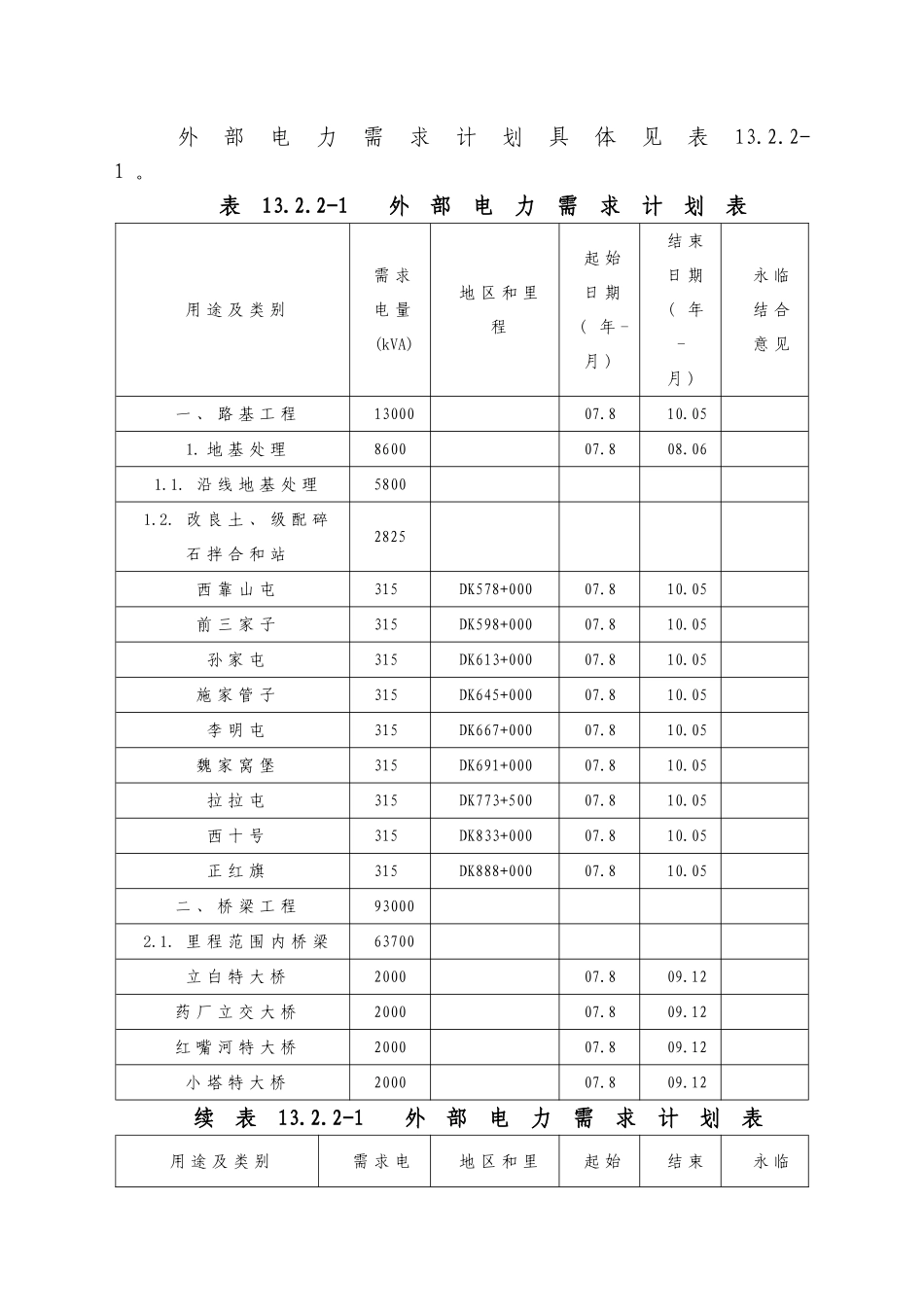

施工用电计划13
外部用电的初步安排东北电网电压等级按500/220/66/
