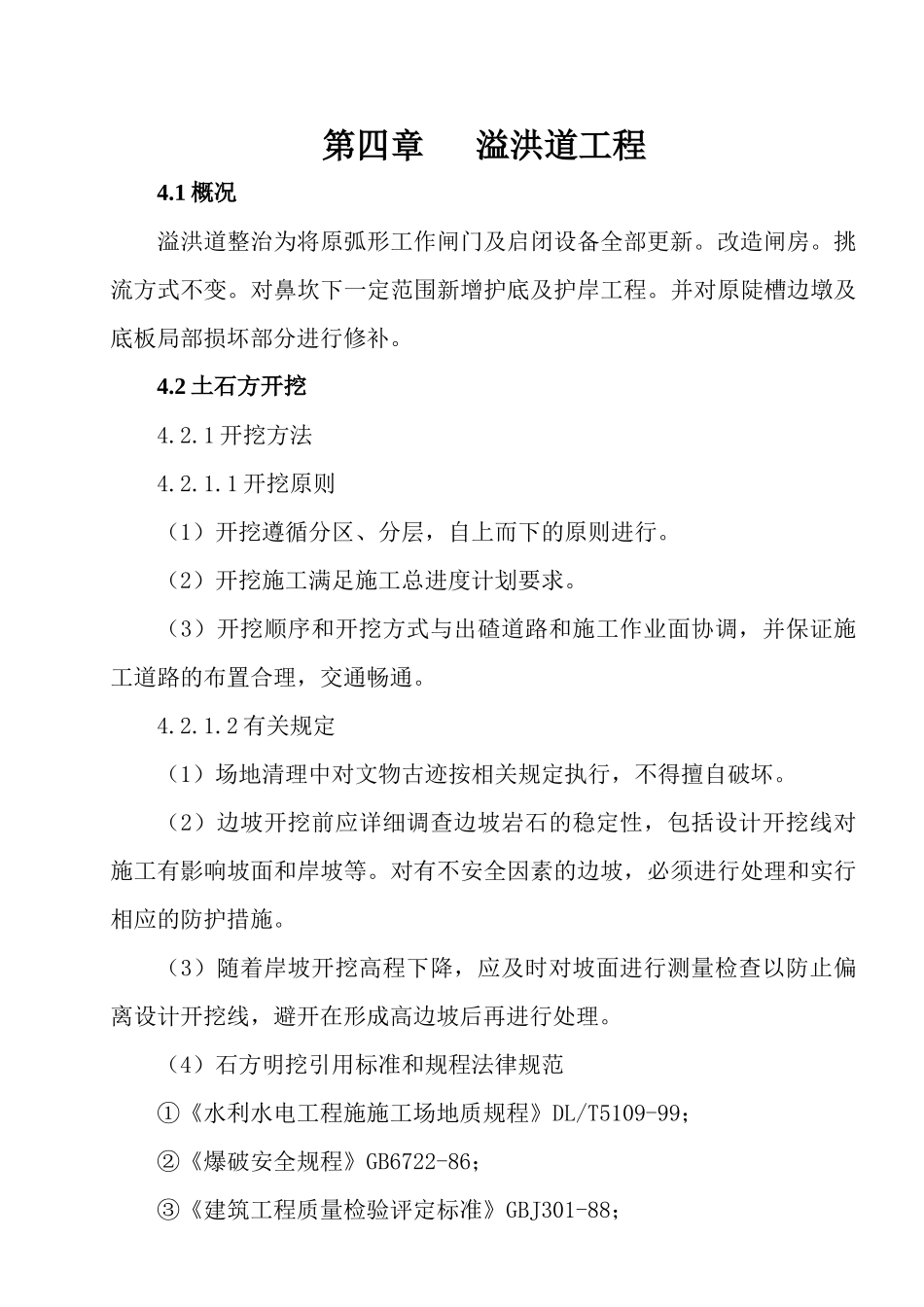

第四章 溢洪道工程4
1 概况溢洪道整治为将原弧形工作闸门及启闭设备全部更新
挑流方式不变
对鼻坎下一定范围新增护底及护岸工程
并对原陡槽边墩及底板局部损坏部分进行修补
2 土石方开挖4
1 开挖方法4
1 开挖原则(1)开挖遵循分区、分层,自上而下的原则进行
(2)开挖施工满足施工总进度计划要求
(3)开挖顺序和开挖方式与出碴道路和施工作业面协调,并保证施工道路的布置合理,交通畅通
2 有关规定(1)场地清理中对文物古迹按相关规定执行,不得擅自破坏
(2)边坡开挖前应详细调查边坡岩石的稳定性,包括设计开挖线对施工有影响坡面和岸坡等
对有不安全因素的边坡,必须进行处理和实行相应的防护措施
(3)随着岸坡开挖高程下降,应及时对坡面进行测量检查以防止偏离设计开挖线,避开在形成高边坡后再进行处理

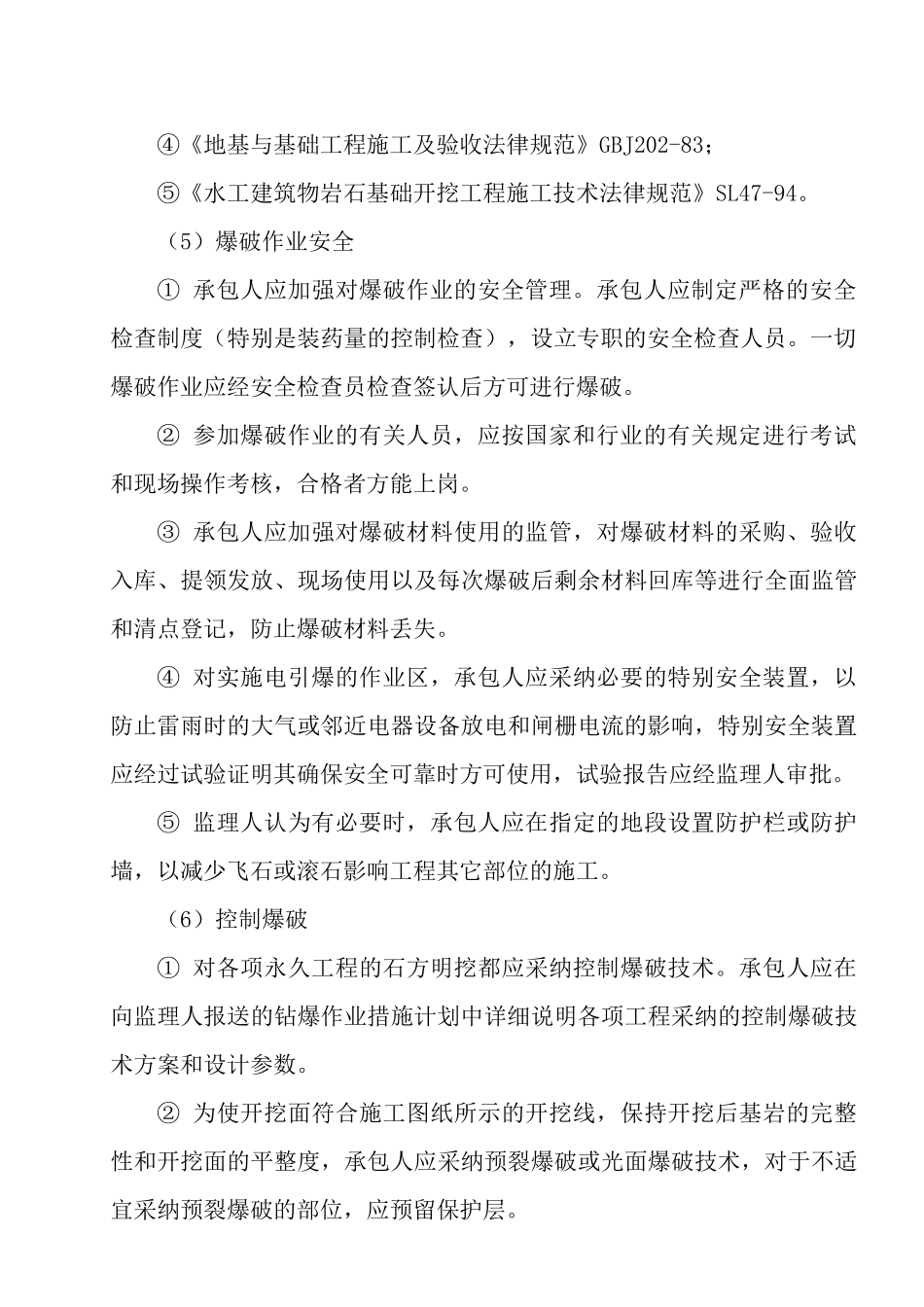

(4)石方明挖引用标准和规程法律规范①《水利水电工程施施工场地质规程》DL/T5109-99;②《爆破安全规程》GB6722-86;③《建筑工程质量检验评定标准》GBJ301-88;④《地基与基础工程施工及验收法律规范》GBJ202-83;⑤《水工建筑物岩石基础开挖工程施工技术法律规范》SL47-94
(5)爆破作业安全① 承包人应加强对爆破作业的安全管理
承包人应制定严格的安全检查制度(特别是装药量的控制检查),设立专职的安全检查人员
一切爆破作业应经安全检查员检查签认后方可进行爆破
② 参加爆破作业的有关人员,应按国家和行业的有关规定进行考试和现场操作考核,合格者方能上岗
③ 承包人应加强对爆破材料使用的监管,对爆破材料的采购、验收入库、提领发放、现场使用以及每次爆破后剩余材料回库等进行全面监管和清点登记,防止爆破材料丢失

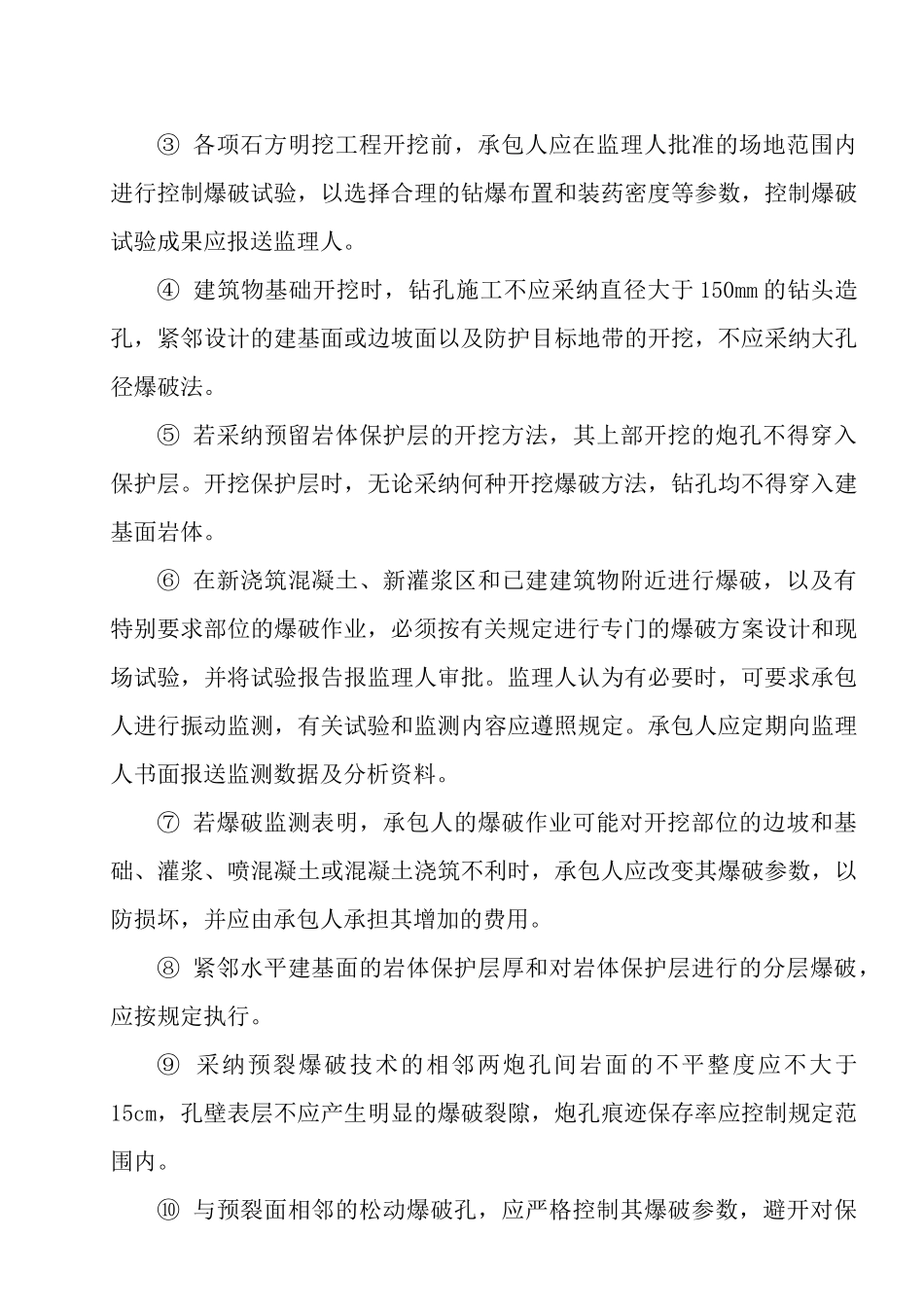

④ 对实施电引爆的作业区,承包人应采纳必要的特别安全装置,以防止雷雨时的大气或邻近电器设备放电和闸栅电流的影响,特别安全装置
