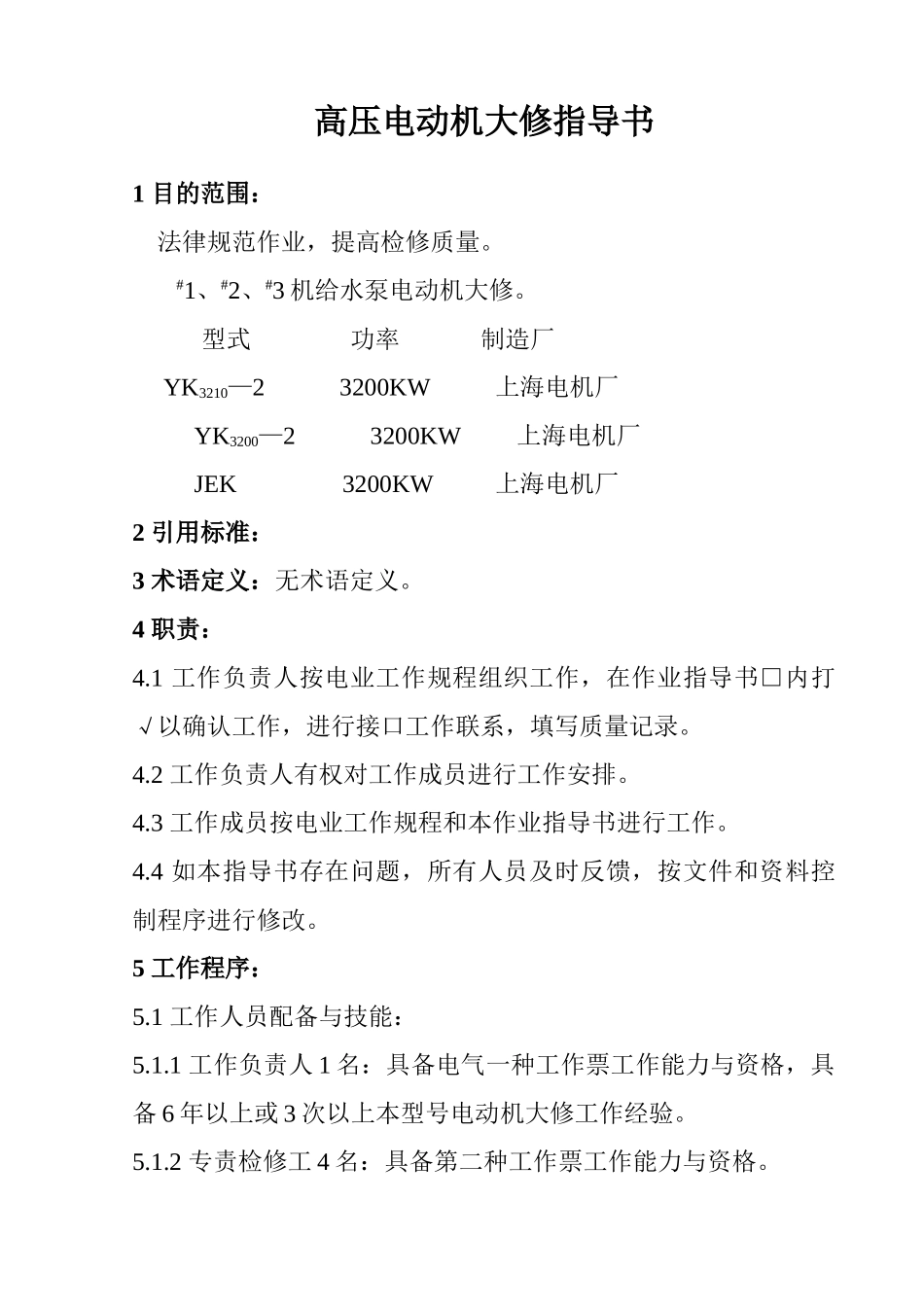

高压电动机大修指导书1 目的范围: 法律规范作业,提高检修质量。#1、#2、#3 机给水泵电动机大修。 型式 功率 制造厂 YK3210—2 3200KW 上海电机厂YK3200—2 3200KW 上海电机厂JEK 3200KW 上海电机厂2 引用标准:3 术语定义:无术语定义。4 职责:4.1 工作负责人按电业工作规程组织工作,在作业指导书□内打√以确认工作,进行接口工作联系,填写质量记录。4.2 工作负责人有权对工作成员进行工作安排。4.3 工作成员按电业工作规程和本作业指导书进行工作。4.4 如本指导书存在问题,所有人员及时反馈,按文件和资料控制程序进行修改。5 工作程序:5.1 工作人员配备与技能:5.1.1 工作负责人 1 名:具备电气一种工作票工作能力与资格,具备 6 年以上或 3 次以上本型号电动机大修工作经验。5.1.2 专责检修工 4 名:具备第二种工作票工作能力与资格。5.1.3 检修工 1 名:具备一年以上工作经验。5.1.4 起重工 1 名,天车司机 1 名:具备特别工种起重工作资格。5.2 使用设备、工具、仪表、仪器:5.2.1 14—32 梅花扳手一套。5.2.2 65 呆扳手一把,12 磅大锤 1 把,1.5 镑手锤 1 把,小撬棍 2把,Ф30 铜棒 1 根,300mm 平口螺丝刀 1 把。5.2.3 抽、装转子工具 1 套。5.2.4 压缩空气风管 20 米,手动气压喷壶 1 套,。5.2.5 500V 摇表 1 块,0—25mm 外径千分尺 1 套,150mm 游标卡尺 1 把,塞尺、探尺各 1 把,12—24 套筒扳手一套。5.2.6 道木 8 根,苫布二块,个人工具每人一套,3T 手拉葫芦 2个,0.5T 手拉葫芦 1 个。5.2.7 19mm×6mm 钢丝绳 2 根,12.7×1mm 钢丝绳 2 根,Ф12U 型卡环 4 个。5.3 消耗性材料:5.3.1 保险丝(10A)1 米,704 硅橡胶 3 盒。5.3.2 塑料布 10 米,耐油胶皮(厚 2mm)5 米。5.3.3 带电清洗剂 1 桶,白布 3m,棉丝 5kg。5.3.4 环氧树脂及涤棉绳,涤纶毡根据端部加固的量的大小而定。5.3.5 绝缘塑料带:白色透明 6 盘,黄绿红相色各一盘,胶布一盘。5.4 工作流程:工作前准备 解体前准备 解体 静子检修 组装 高压试验转子检修 恢复接线试运 交票工作结束 5.5 工作项目及工艺要求、注意事项:5.5.1 工作前准备:5.5.1.1 提前了解设备运前状况 工作负责人: 工作成员: 日 期:5.5.1.1.1 电动机本体温度是否正常。 是□ 否□5.5.1.1.2 电动机本体声音是否异常。 是□ 否□5.5....
