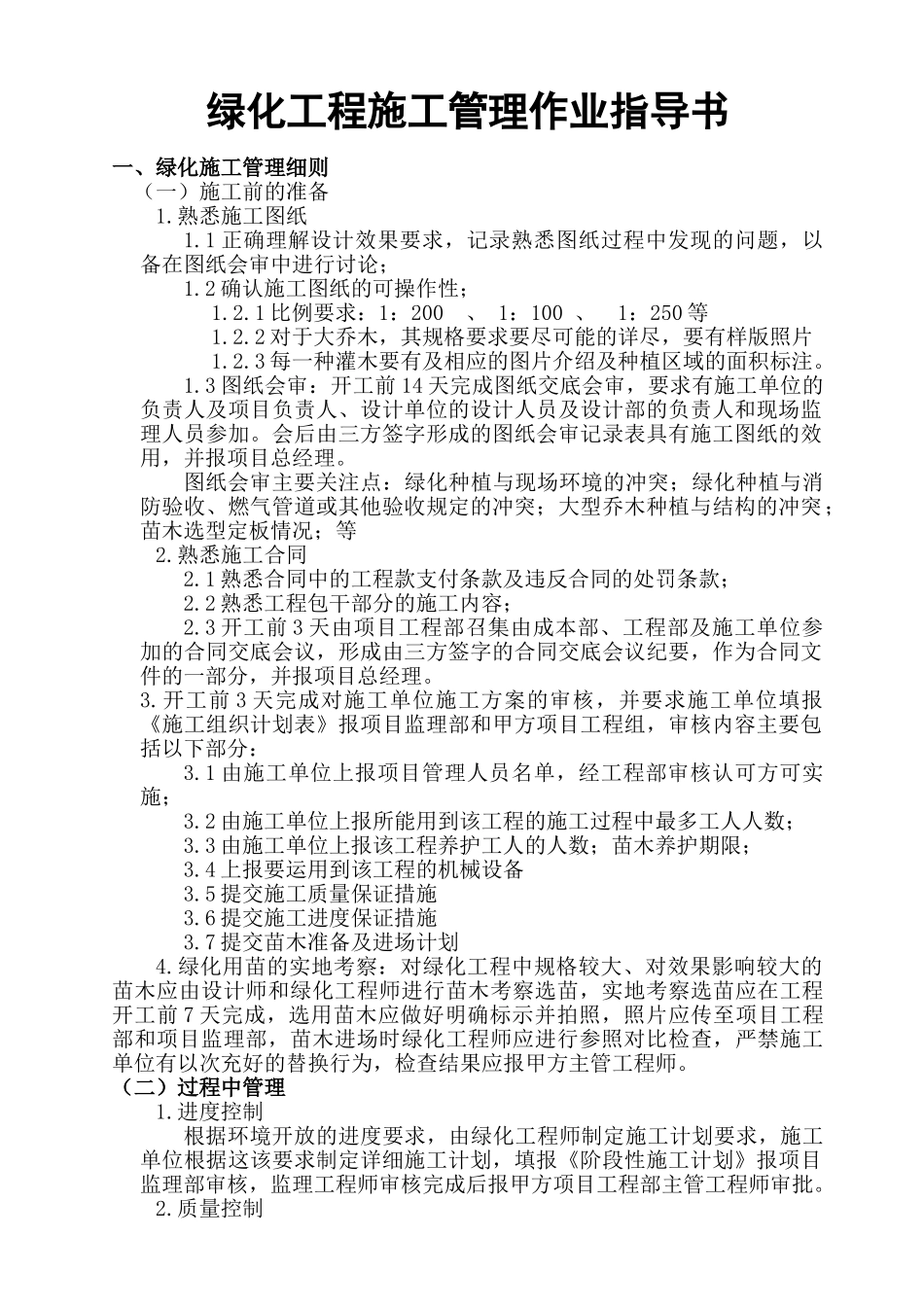

绿化工程施工管理作业指导书一、绿化施工管理细则(一)施工前的准备1
熟悉施工图纸 1
1 正确理解设计效果要求,记录熟悉图纸过程中发现的问题,以备在图纸会审中进行讨论;1
2 确认施工图纸的可操作性;1
1 比例要求:1:200 、 1:100 、 1:250 等1
2 对于大乔木,其规格要求要尽可能的详尽,要有样版照片1
3 每一种灌木要有及相应的图片介绍及种植区域的面积标注
3 图纸会审:开工前 14 天完成图纸交底会审,要求有施工单位的负责人及项目负责人、设计单位的设计人员及设计部的负责人和现场监理人员参加
会后由三方签字形成的图纸会审记录表具有施工图纸的效用,并报项目总经理
图纸会审主要关注点:绿化种植与现场环境的冲突;绿化种植与消防验收、燃气管道或其他验收规定的冲突;大型乔木种植与结构的冲突;苗木选型定板情况;等2
熟悉施工合同2
1 熟悉合同中的工程款支付条款及违反合同的处罚条款;2
2 熟悉工程包干部分的施工内容;2
3 开工前 3 天由项目工程部召集由成本部、工程部及施工单位参加的合同交底会议,形成由三方签字的合同交底会议纪要,作为合同文件的一部分,并报项目总经理
开工前 3 天完成对施工单位施工方案的审核,并要求施工单位填报《施工组织计划表》报项目监理部和甲方项目工程组,审核内容主要包括以下部分:3
1 由施工单位上报项目管理人员名单,经工程部审核认可方可实施;3
2 由施工单位上报所能用到该工程的施工过程中最多工人人数;3
3 由施工单位上报该工程养护工人的人数;苗木养护期限;3
4 上报要运用到该工程的机械设备3
5 提交施工质量保证措施3
6 提交施工进度保证措施3
7 提交苗木准备及进场计划4
绿化用苗的实地考察:对绿化工程中规格较大、对效果影响较大的苗木应由设计师和绿化工程师进行苗木考察选苗,实地考察选苗应在工程开工前 7 天
