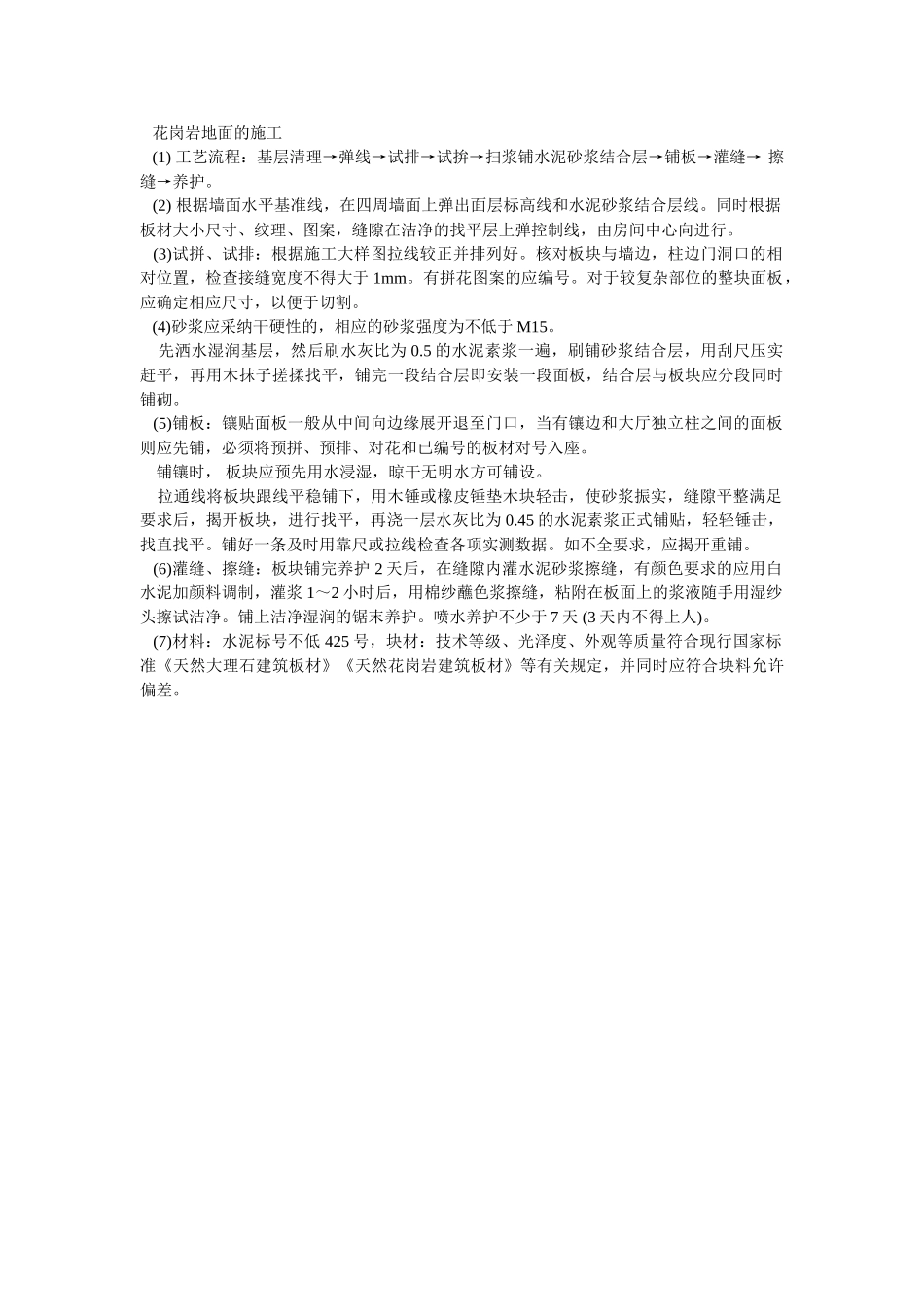

花岗岩地面的施工 (1) 工艺流程:基层清理→弹线→试排→试拚→扫浆铺水泥砂浆结合层→铺板→灌缝→ 擦缝→养护。 (2) 根据墙面水平基准线,在四周墙面上弹出面层标高线和水泥砂浆结合层线。同时根据板材大小尺寸、纹理、图案,缝隙在洁净的找平层上弹控制线,由房间中心向进行。 (3)试拼、试排:根据施工大样图拉线较正并排列好。核对板块与墙边,柱边门洞口的相对位置,检查接缝宽度不得大于 1mm。有拼花图案的应编号。对于较复杂部位的整块面板,应确定相应尺寸,以便于切割。 (4)砂浆应采纳干硬性的,相应的砂浆强度为不低于 M15。 先洒水湿润基层,然后刷水灰比为 0.5 的水泥素浆一遍,刷铺砂浆结合层,用刮尺压实赶平,再用木抹子搓揉找平,铺完一段结合层即安装一段面板,结合层与板块应分段同时铺砌。 (5)铺板:镶贴面板一般从中间向边缘展开退至门口,当有镶边和大厅独立柱之间的面板则应先铺,必须将预拼、预排、对花和已编号的板材对号入座。 铺镶时, 板块应预先用水浸湿,晾干无明水方可铺设。 拉通线将板块跟线平稳铺下,用木锤或橡皮锤垫木块轻击,使砂浆振实,缝隙平整满足要求后,揭开板块,进行找平,再浇一层水灰比为 0.45 的水泥素浆正式铺贴,轻轻锤击,找直找平。铺好一条及时用靠尺或拉线检查各项实测数据。如不全要求,应揭开重铺。 (6)灌缝、擦缝:板块铺完养护 2 天后,在缝隙内灌水泥砂浆擦缝,有颜色要求的应用白水泥加颜料调制,灌浆 1~2 小时后,用棉纱蘸色浆擦缝,粘附在板面上的浆液随手用湿纱头擦试洁净。铺上洁净湿润的锯末养护。喷水养护不少于 7 天 (3 天内不得上人)。 (7)材料:水泥标号不低 425 号,块材:技术等级、光泽度、外观等质量符合现行国家标准《天然大理石建筑板材》《天然花岗岩建筑板材》等有关规定,并同时应符合块料允许偏差。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

花岗岩地面的施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
