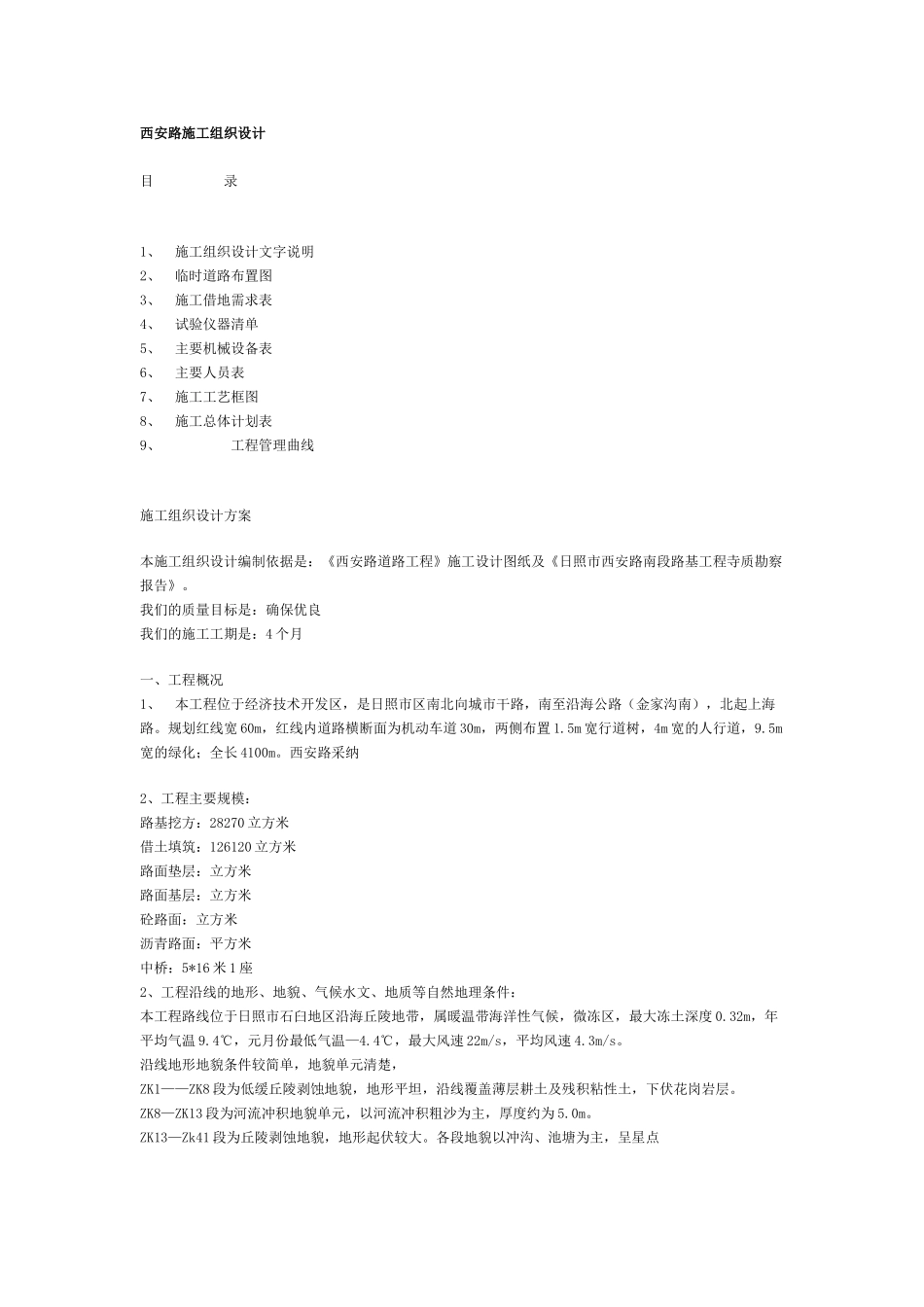

西安路施工组织设计目 录 1、 施工组织设计文字说明2、 临时道路布置图3、 施工借地需求表4、 试验仪器清单5、 主要机械设备表6、 主要人员表7、 施工工艺框图8、 施工总体计划表9、 工程管理曲线施工组织设计方案本施工组织设计编制依据是:《西安路道路工程》施工设计图纸及《日照市西安路南段路基工程寺质勘察报告》
我们的质量目标是:确保优良我们的施工工期是:4 个月一、工程概况1、 本工程位于经济技术开发区,是日照市区南北向城市干路,南至沿海公路(金家沟南),北起上海路
规划红线宽 60m,红线内道路横断面为机动车道 30m,两侧布置 1
5m 宽行道树,4m 宽的人行道,9
5m宽的绿化;全长 4100m
西安路采纳2、工程主要规模:路基挖方:28270 立方米借土填筑:126120 立方米路面垫层:立方米路面基层:立方米砼路面:立方米沥青路面:平方米中桥:5*16 米 1 座2、工程沿线的地形、地貌、气候水文、地质等自然地理条件:本工程路线位于日照市石臼地区沿海丘陵地带,属暖温带海洋性气候,微冻区,最大冻土深度 0
32m,年平均气温 9
4℃,元月份最低气温—4
4℃,最大风速 22m/s,平均风速 4
沿线地形地貌条件较简单,地貌单元清楚,ZK1——ZK8 段为低缓丘陵剥蚀地貌,地形平坦,沿线覆盖薄层耕土及残积粘性土,下伏花岗岩层
ZK8—ZK13 段为河流冲积地貌单元,以河流冲积粗沙为主,厚度约为 5
ZK13—Zk41 段为丘陵剥蚀地貌,地形起伏较大

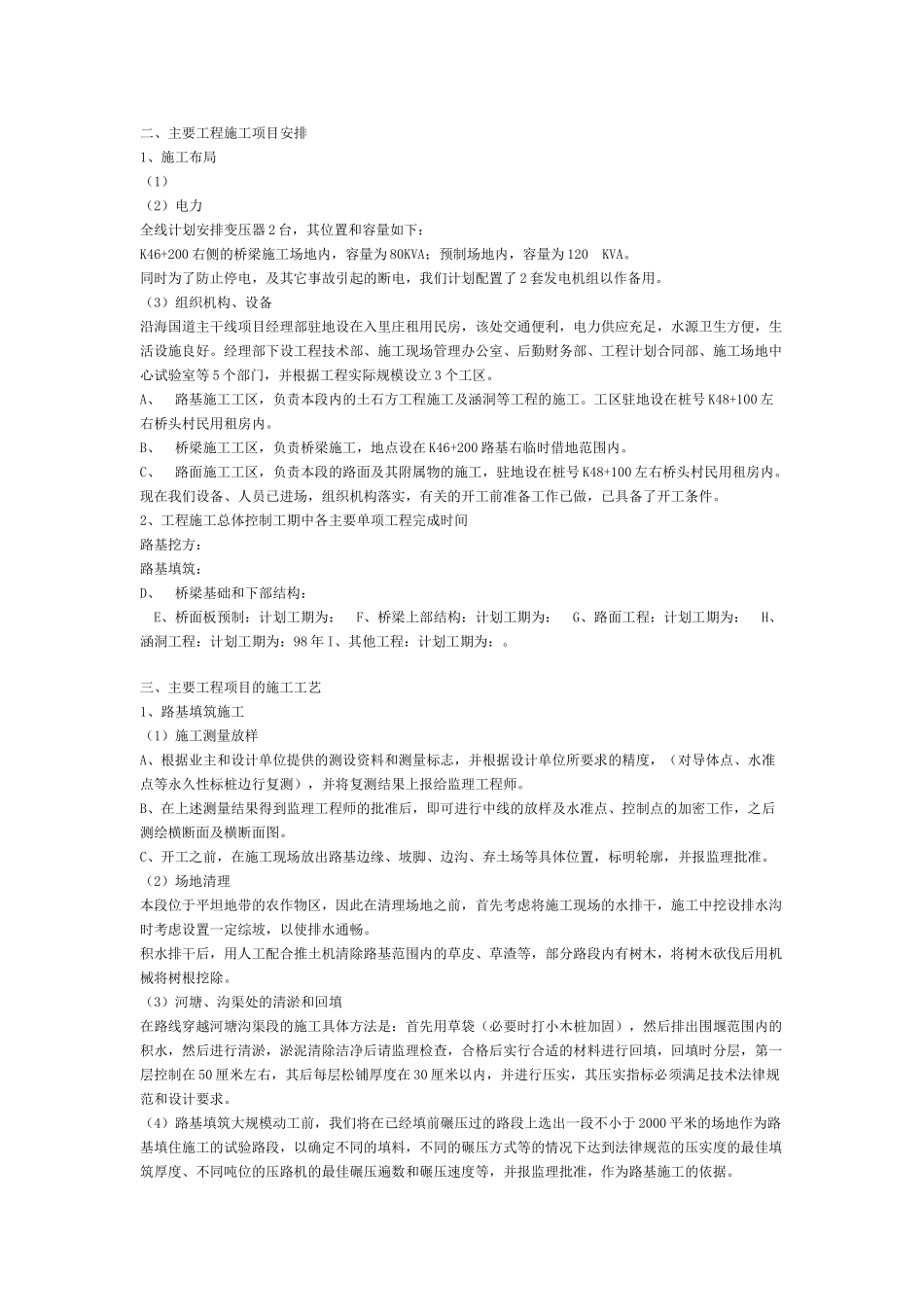

各段地貌以冲沟、池塘为主,呈星点二、主要工程施工项目安排1、施工布局(1)(2)电力全线计划安排变压器 2 台,其位置和容量如下:K46+200 右侧的桥梁施工场地内,容量为 80KVA;预制场地内,容量为 120 KVA
同时为了防止停电,及其它事故引起的断电,我们计划配置了 2 套发电机组以作
