3 计算机网络系统施工方案1

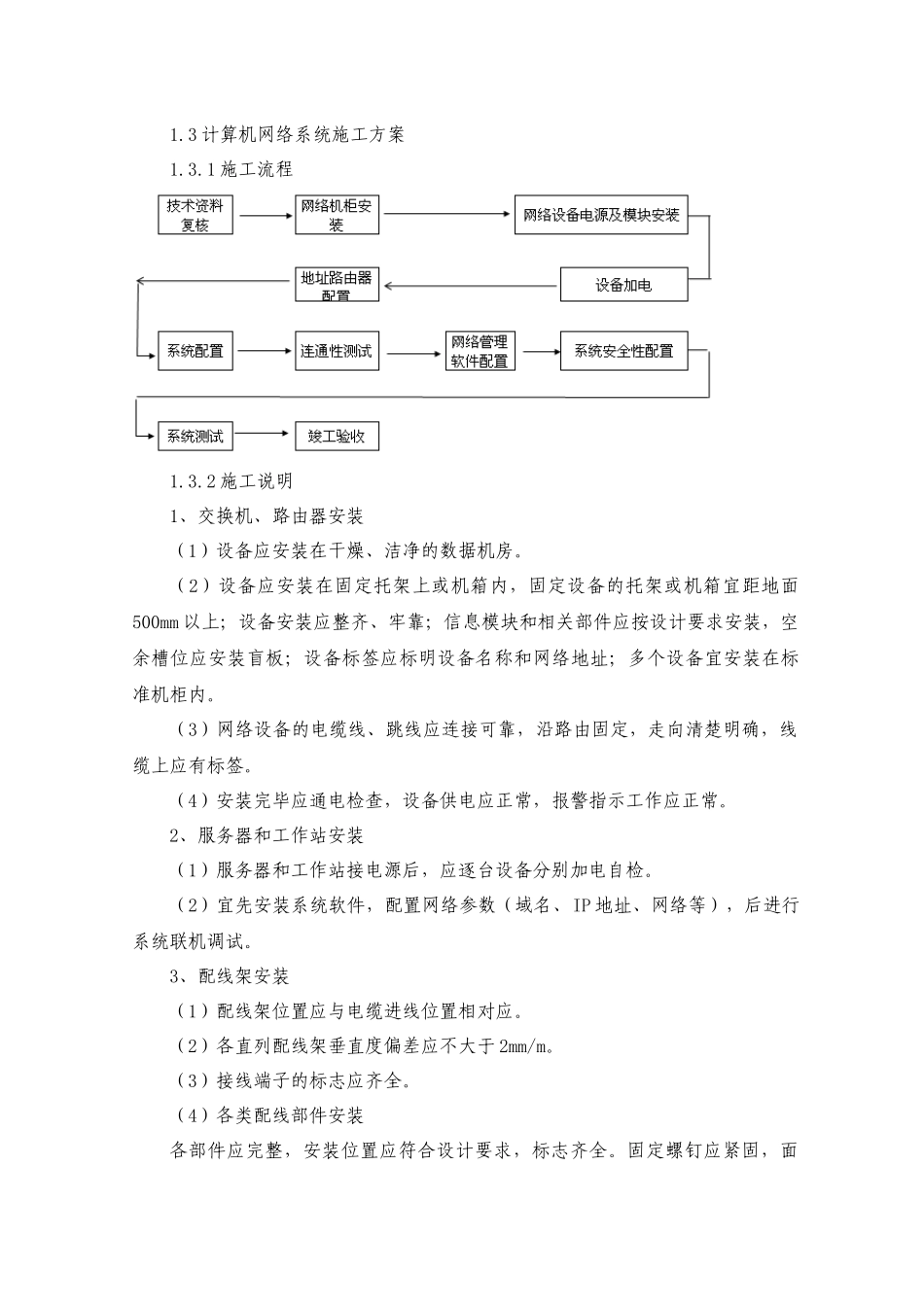

1 施工流程1
2 施工说明1、交换机、路由器安装(1)设备应安装在干燥、洁净的数据机房
(2)设备应安装在固定托架上或机箱内,固定设备的托架或机箱宜距地面500mm 以上;设备安装应整齐、牢靠;信息模块和相关部件应按设计要求安装,空余槽位应安装盲板;设备标签应标明设备名称和网络地址;多个设备宜安装在标准机柜内
(3)网络设备的电缆线、跳线应连接可靠,沿路由固定,走向清楚明确,线缆上应有标签
(4)安装完毕应通电检查,设备供电应正常,报警指示工作应正常
2、服务器和工作站安装(1)服务器和工作站接电源后,应逐台设备分别加电自检
(2)宜先安装系统软件,配置网络参数(域名、IP 地址、网络等),后进行系统联机调试
3、配线架安装(1)配线架位置应与电缆进线位置相对应
(2)各直列配线架垂直度偏差应不大于 2mm/m
(3)接线端子的标志应齐全
(4)各类配线部件安装各部件应完整,安装位置应符合设计要求,标志齐全
固定螺钉应紧固,面板底面应保持在一个水平面上
(5)接地要求:机柜、配线设备、金属钢管及线槽,其联合接地的接地电阻值应不大于 1Ω
网络设备机壳上接地点到就近的接地金属体/接地条等的距离≤1
每个给网络设备供电的插排必须有接地,三芯插头的保护地与机房接地点的沟通电压差应≤1V
接地导线截面、颜色应符合法律规范要求

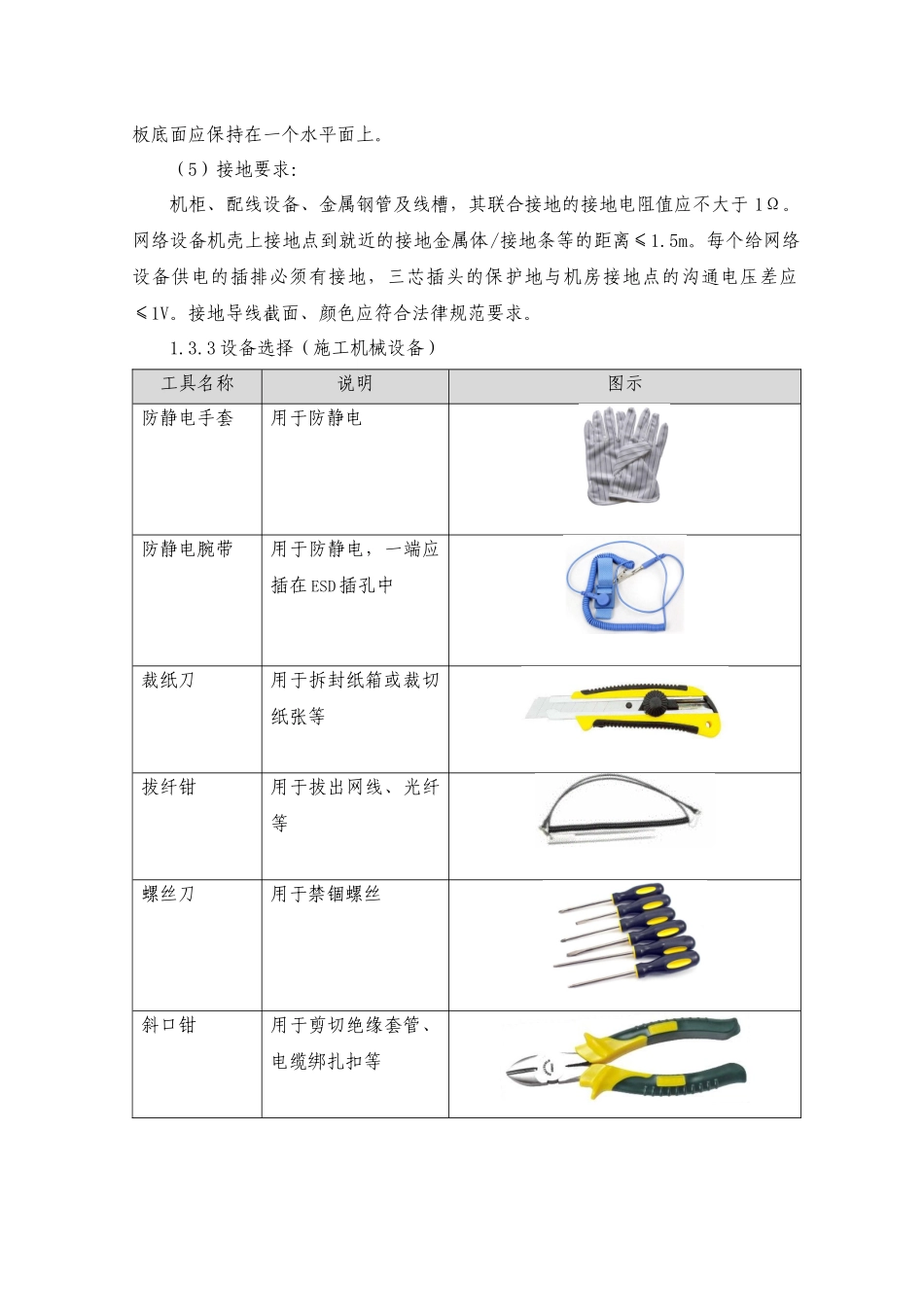

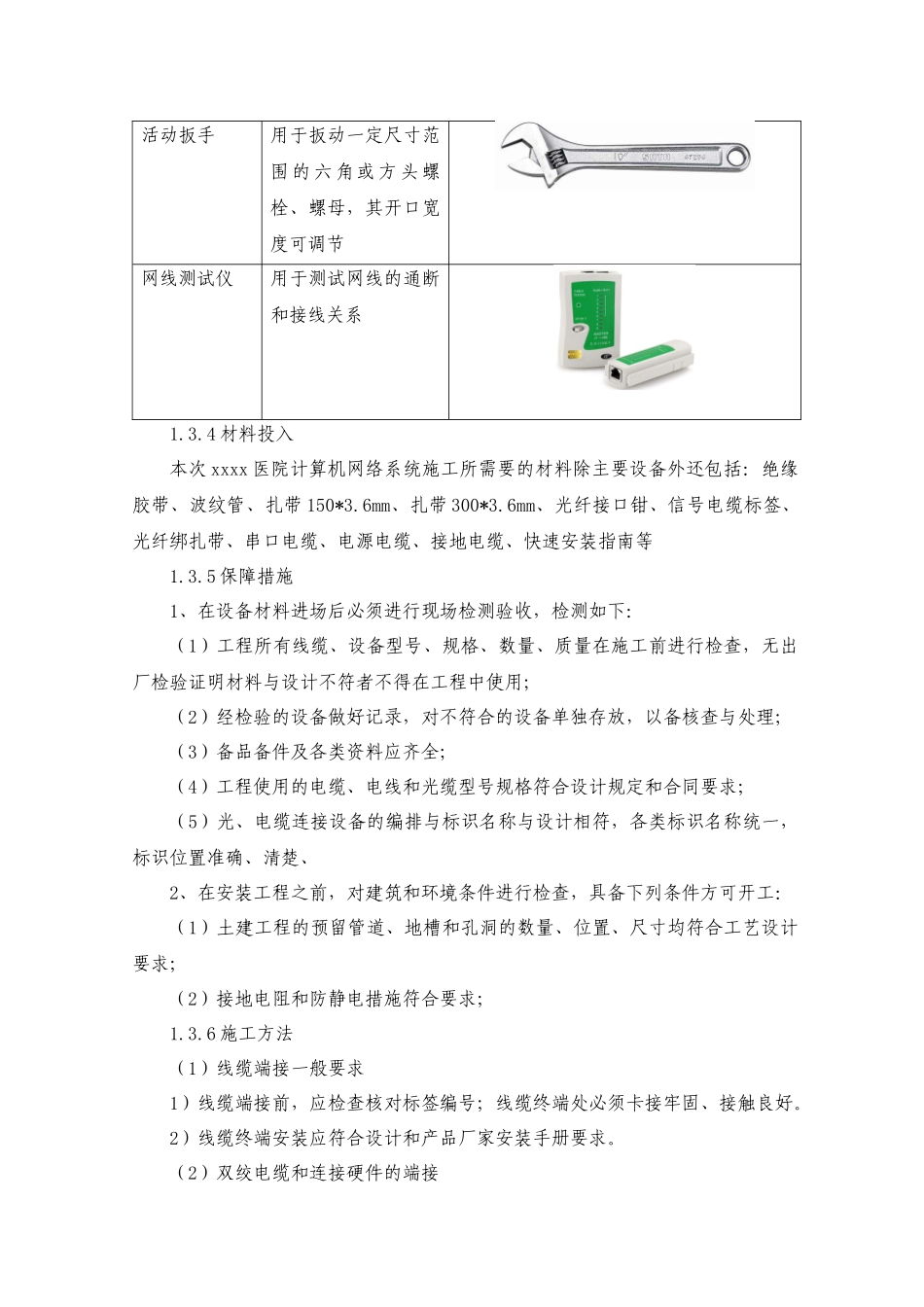

3 设备选择(施工机械设备)工具名称说明图示防静电手套用于防静电防静电腕带用于防静电,一端应插在 ESD 插孔中裁纸刀用于拆封纸箱或裁切纸张等拔纤钳用于拔出网线、光纤等螺丝刀用于禁锢螺丝斜口钳用于剪切绝缘套管、电缆绑扎扣等活动扳手用于扳动一定尺寸范围 的 六 角 或 方 头 螺栓、螺母,其开口宽度可调节网线测试仪用于测试网线的通断和接线关系1
4 材料投入本次 xxxx 医院计算机网络系统施工所需要
