增加费、施工技术措施费清单计价实例 一、建筑物超高施工增加费: 当建筑物檐高超过 20m 时,工程量清单编制人应考虑在分部分项工程量清单中增加建筑物超高施工增加费用项目
超高施工增加费在计价时,应考虑计算超高施工人工降效、机械降效和超高施工加压水泵台班及其他费用
超高施工人工、机械降效的计算基数范围:建筑物首层室内地坪以上的全部工程项目,但不包括垂直运输、各项脚手架、各类构件(预制混凝土及金属构件)制作和水平运输项目
人工降效增加费按规定内容中的全部人工费乘以相应子目人工费含量计算
机械降效增加费按规定内容中的全部机械费乘以相应子目机械费含量计算
建筑物有高低时,应根据不同高度建筑面积占总建筑面积的比例分别计算不同高度的人工费及机械费
超高施工加压水泵和其他费用按层高 3
6m 以内考虑,如层高超过 3
6m,按每增加 1m 相应定额计算,超高不足 1m 的,按每增加 1m 相应定额的比例调整

例 1:某综合楼各层及檐高如图 1 所示, A、B 单元各层建筑面积如左表所示
超高施工增加费项目清单如下表所列
假设人工、材料、机械台班的价格与定额取定价相同;经分析计算该单位工程(包括地下室)扣除垂直运输、脚手架、构件制作和水平运输后的人工费为 240 万元,机械费为 150 万元;企业管理费、利润分别按人工费加机械费的 15%和 10%计取,风险费按工料机费的 5%计取,试编制该工程超高施工增加费项目清单,并计算超高施工增加费用
图 1 解:A 单元檐高 19
85m<20m,不计算超高施工增加费
B 单元檐高 36
45m>20m,应计算超高施工增加费,超高部分(B 单元)的首层及以上超高建筑面积=11620-1200=10420m2
清单中应描述超高部分的建筑面积和其中各种层高的建筑面积

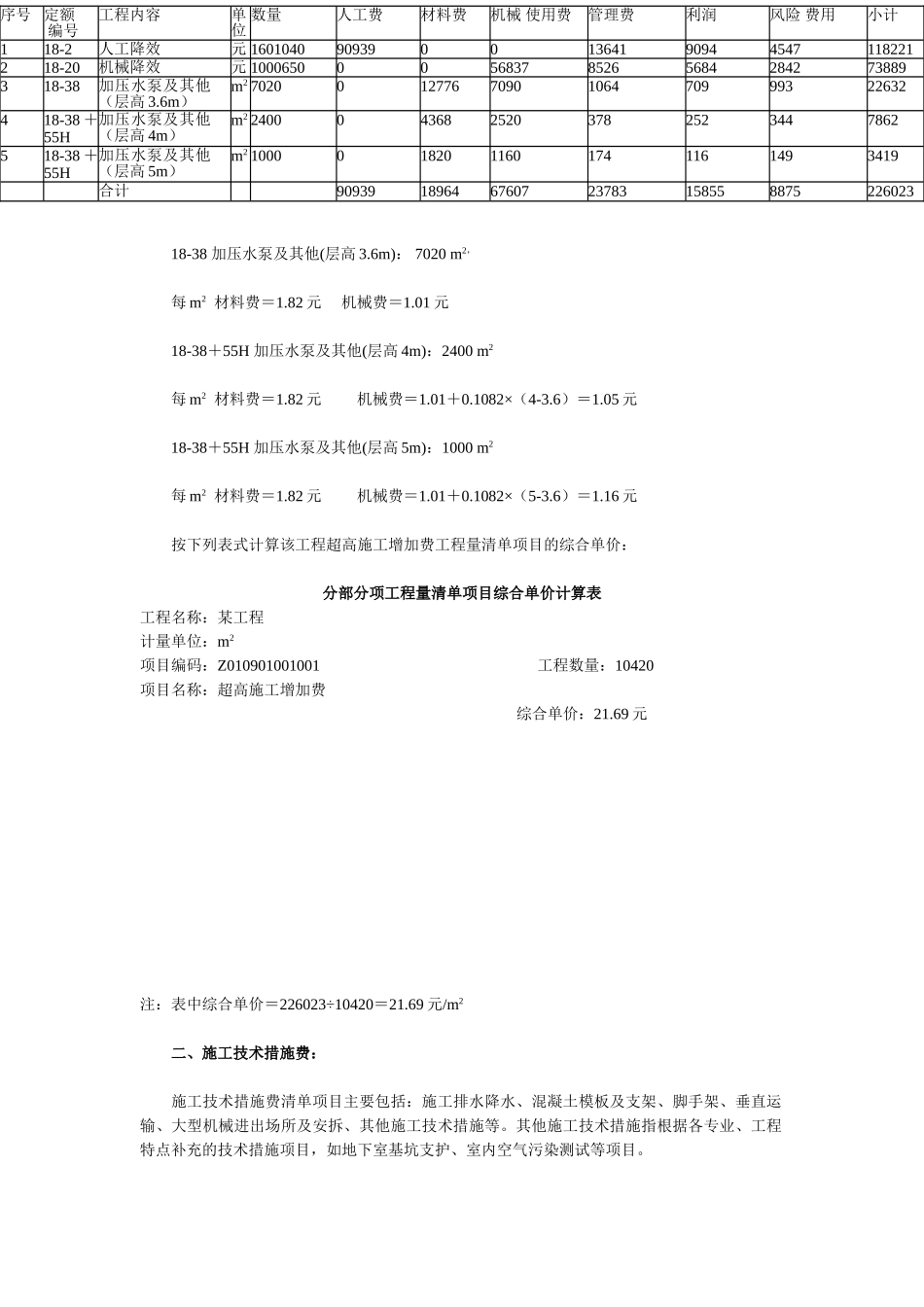

现编制清单如下表: 建筑物超高施工增加费 根据题意列出有关超高施工增加
