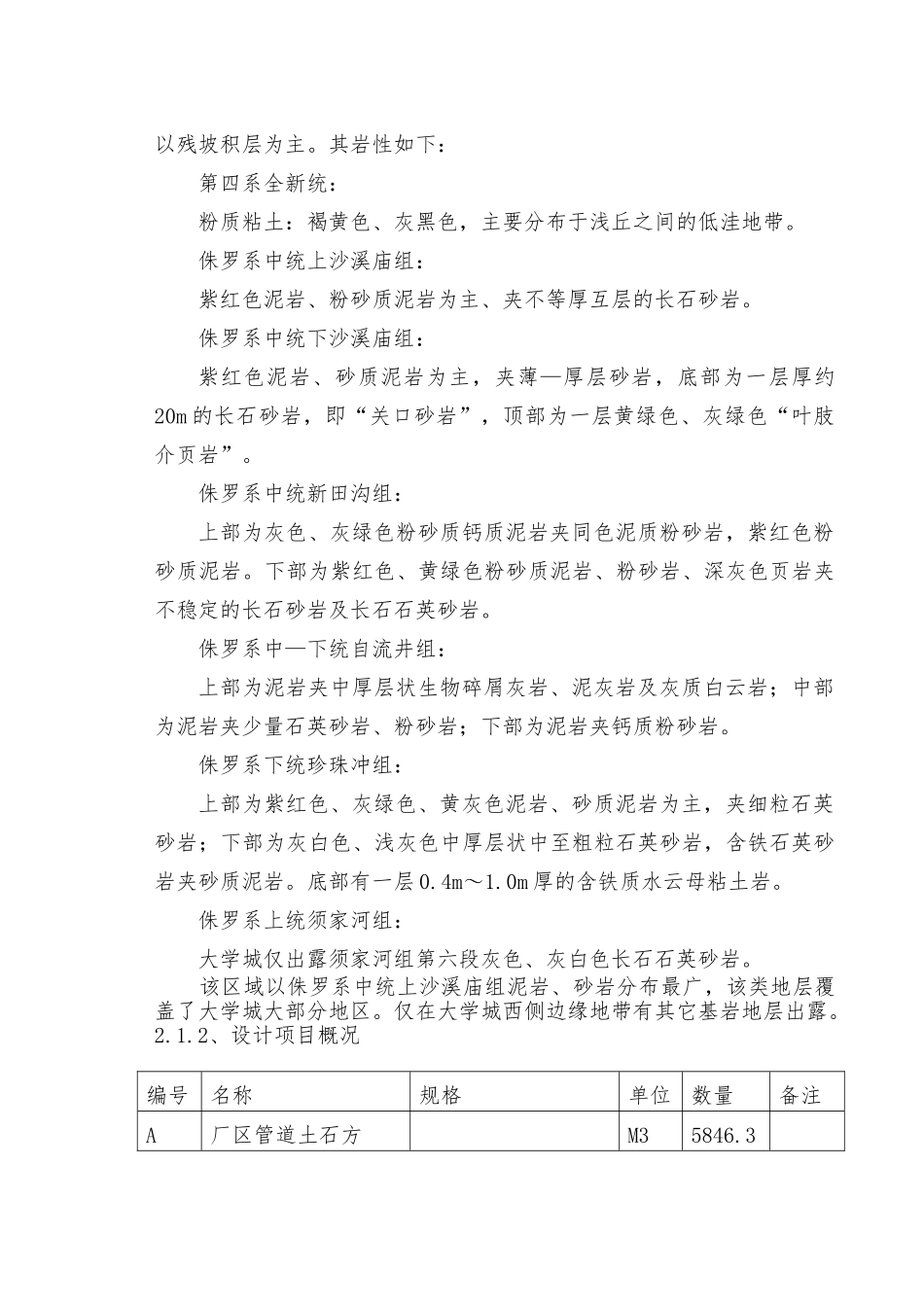

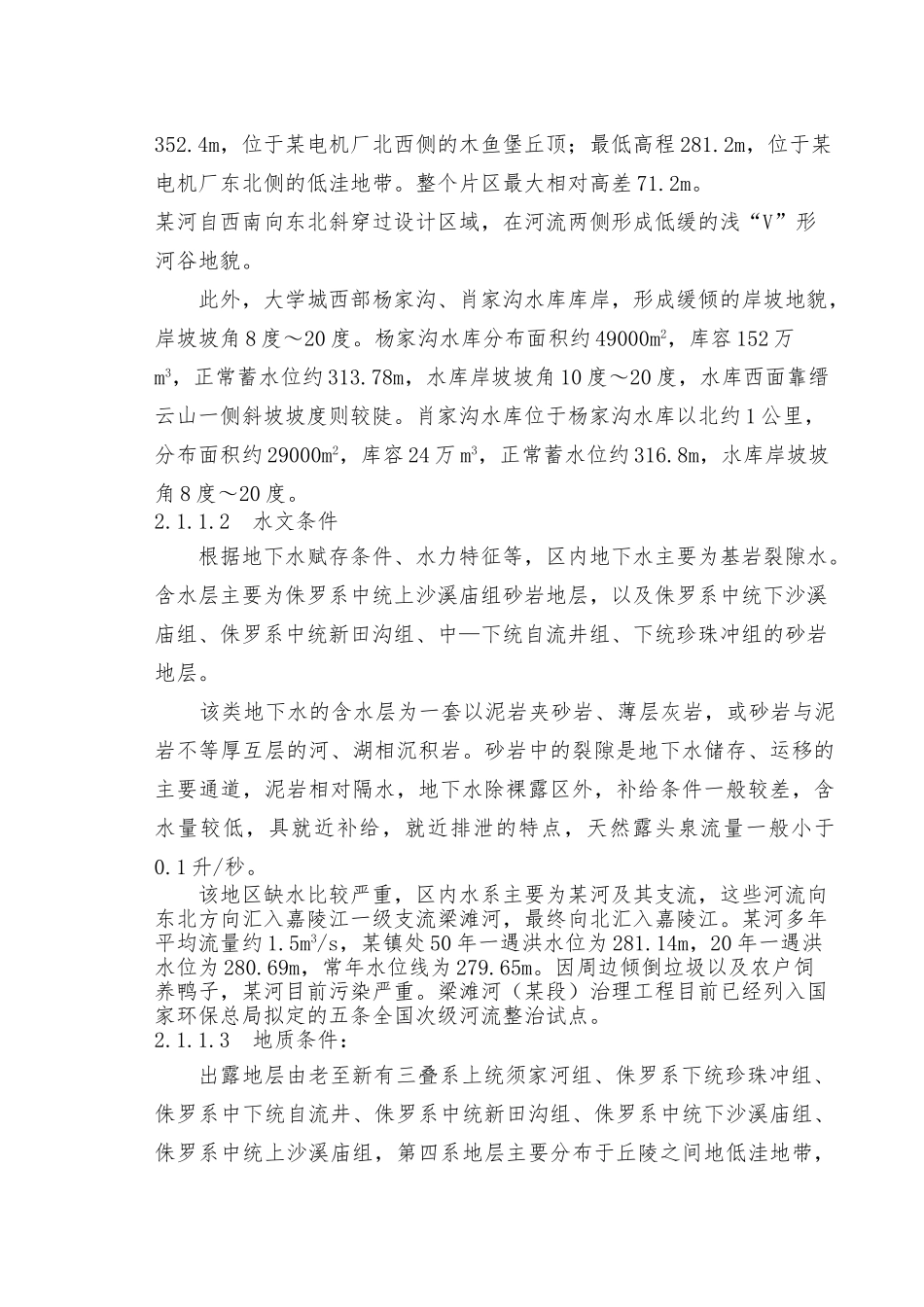

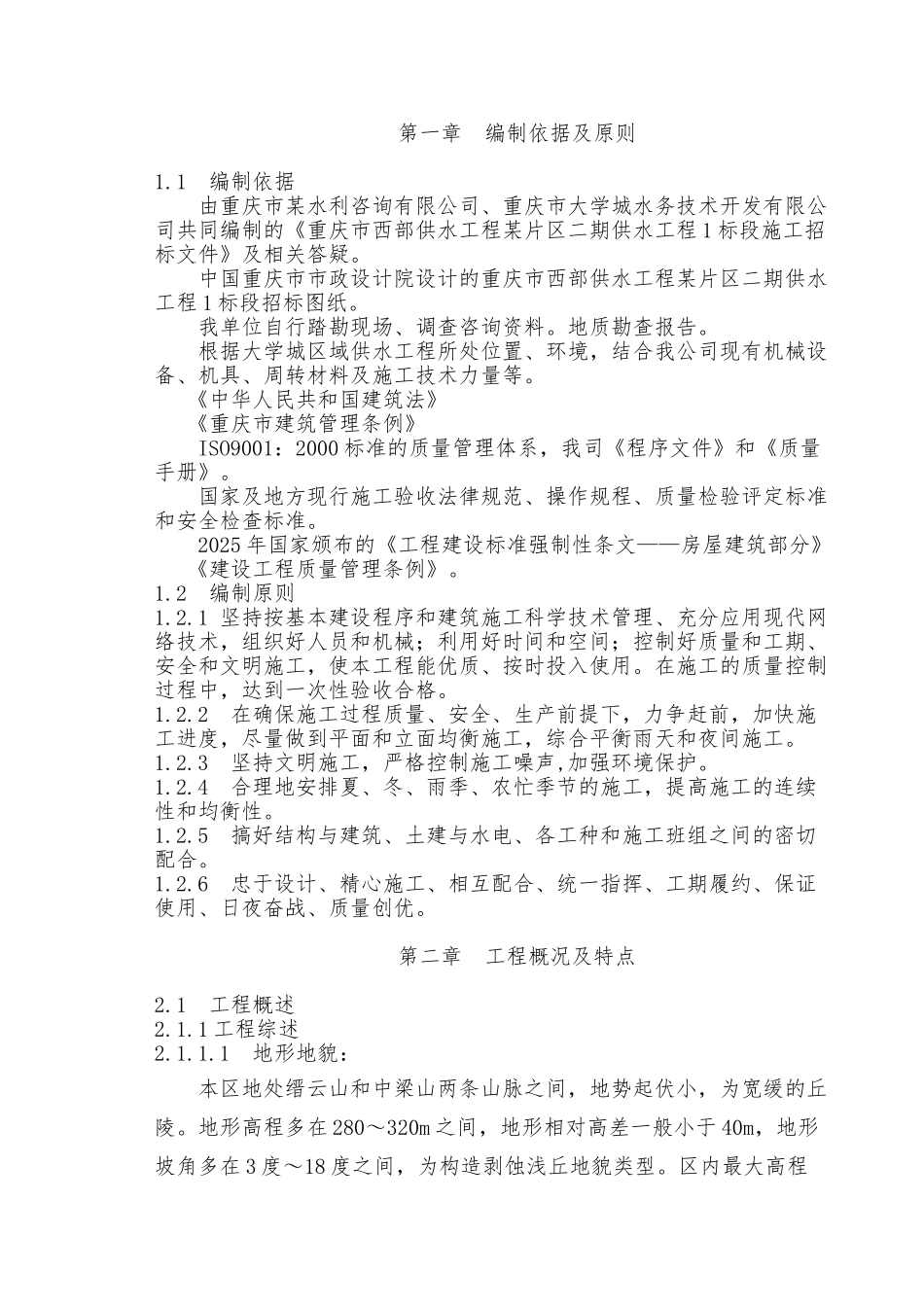

第一章 编制依据及原则1.1 编制依据 由重庆市某水利咨询有限公司、重庆市大学城水务技术开发有限公司共同编制的《重庆市西部供水工程某片区二期供水工程 1 标段施工招标文件》及相关答疑。 中国重庆市市政设计院设计的重庆市西部供水工程某片区二期供水工程 1 标段招标图纸。 我单位自行踏勘现场、调查咨询资料。地质勘查报告。 根据大学城区域供水工程所处位置、环境,结合我公司现有机械设备、机具、周转材料及施工技术力量等。 《中华人民共和国建筑法》 《重庆市建筑管理条例》 ISO9001:2000 标准的质量管理体系,我司《程序文件》和《质量手册》。 国家及地方现行施工验收法律规范、操作规程、质量检验评定标准和安全检查标准。 2025 年国家颁布的《工程建设标准强制性条文——房屋建筑部分》 《建设工程质量管理条例》。1.2 编制原则1.2.1 坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用。在施工的质量控制过程中,达到一次性验收合格。1.2.2 在确保施工过程质量、安全、生产前提下,力争赶前,加快施工进度,尽量做到平面和立面均衡施工,综合平衡雨天和夜间施工。1.2.3 坚持文明施工,严格控制施工噪声,加强环境保护。1.2.4 合理地安排夏、冬、雨季、农忙季节的施工,提高施工的连续性和均衡性。1.2.5 搞好结构与建筑、土建与水电、各工种和施工班组之间的密切配合。1.2.6 忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、日夜奋战、质量创优。第二章 工程概况及特点2.1 工程概述2.1.1 工程综述2.1.1.1 地形地貌: 本区地处缙云山和中梁山两条山脉之间,地势起伏小,为宽缓的丘陵。地形高程多在 280~320m 之间,地形相对高差一般小于 40m,地形坡角多在 3 度~18 度之间,为构造剥蚀浅丘地貌类型。区内最大高程352.4m,位于某电机厂北西侧的木鱼堡丘顶;最低高程 281.2m,位于某电机厂东北侧的低洼地带。整个片区最大相对高差 71.2m。某河自西南向东北斜穿过设计区域,在河流两侧形成低缓的浅“V”形河谷地貌。 此外,大学城西部杨家沟、肖家沟水库库岸,形成缓倾的岸坡地貌,岸坡坡角 8 度~20 度。杨家沟水库分布面积约 49000m2,库容 152 万m3,正常蓄水位约 313.78m,水库岸坡坡角 10 度~20 度,水库西面靠缙云山一侧斜坡坡度则较陡。肖...
