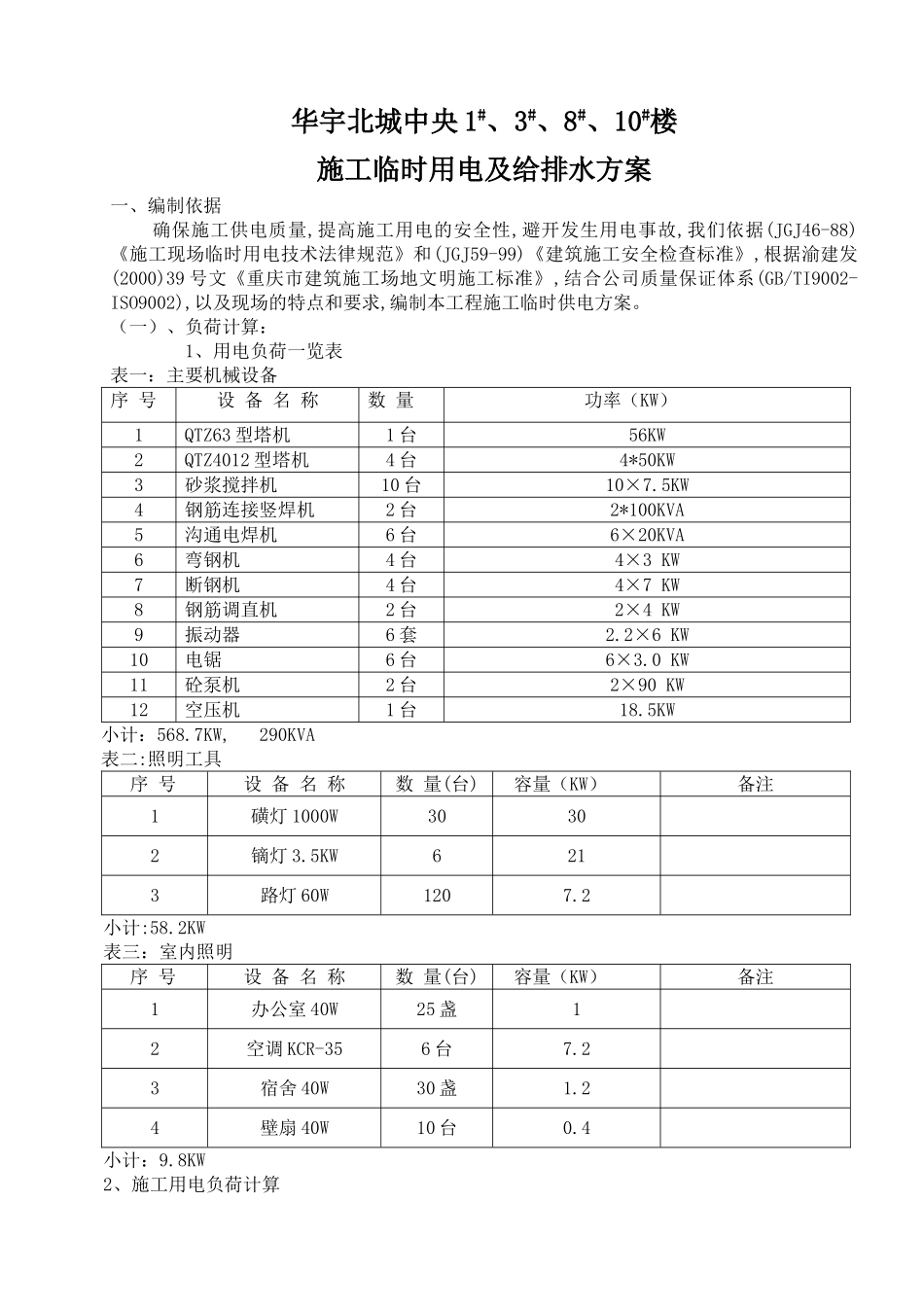

华宇北城中央 1#、3#、8#、10#楼施工临时用电及给排水方案一、编制依据确保施工供电质量,提高施工用电的安全性,避开发生用电事故,我们依据(JGJ46-88)《施工现场临时用电技术法律规范》和(JGJ59-99)《建筑施工安全检查标准》,根据渝建发(2000)39 号文《重庆市建筑施工场地文明施工标准》,结合公司质量保证体系(GB/TI9002-ISO9002),以及现场的特点和要求,编制本工程施工临时供电方案
(一)、负荷计算:1、用电负荷一览表表一:主要机械设备序 号设 备 名 称数 量功率(KW)1QTZ63 型塔机1 台56KW2QTZ4012 型塔机4 台4*50KW3砂浆搅拌机10 台10×7
5KW4钢筋连接竖焊机2 台2*100KVA5沟通电焊机6 台6×20KVA6弯钢机4 台4×3 KW7断钢机4 台4×7 KW8钢筋调直机2 台2×4 KW9振动器6 套2
2×6 KW10电锯6 台6×3
0 KW11砼泵机2 台2×90 KW12空压机1 台18
5KW小计:568
7KW, 290KVA表二:照明工具序 号设 备 名 称数 量(台)容量(KW)备注1磺灯 1000W30302镝灯 3
5KW6213路灯 60W1207
2小计:58
2KW表三:室内照明序 号设 备 名 称数 量(台)容量(KW)备注1办公室 40W25 盏12空调 KCR-356 台7
23宿舍 40W30 盏1
24壁扇 40W10 台0

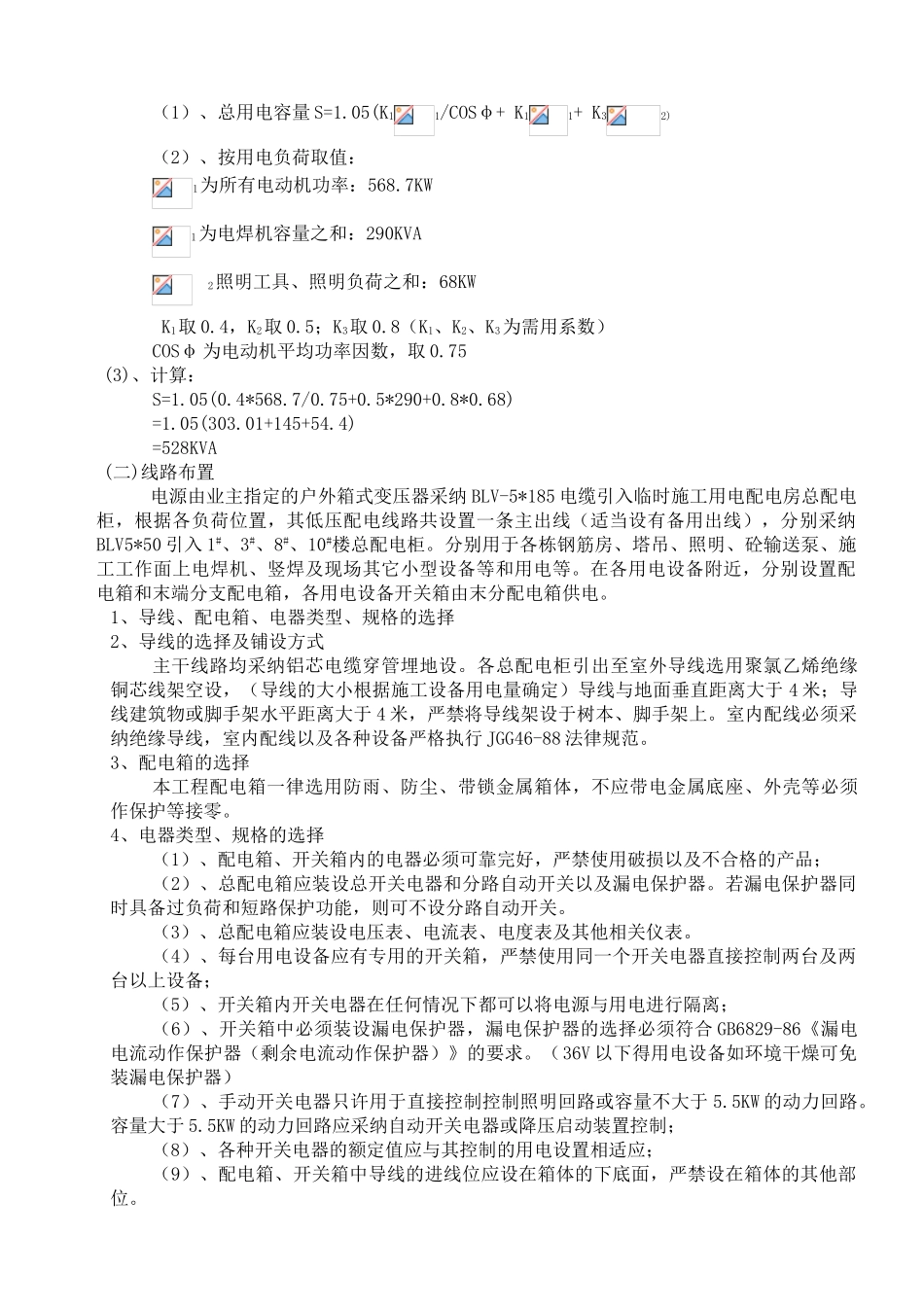

8KW2、施工用电负荷计算(1)、总用电容量 S=1
05(K11/COSφ+ K11+ K32)(2)、按用电负荷取值:1为所有电动机功率:568
7KW1为电焊机容量之和:290KVA2照明工具、照明负荷之和:68KW K1取 0
4,K2取 0
5;K3取 0
8(K1、K2、K3为需用系数)COSφ 为电动机平均功率因
