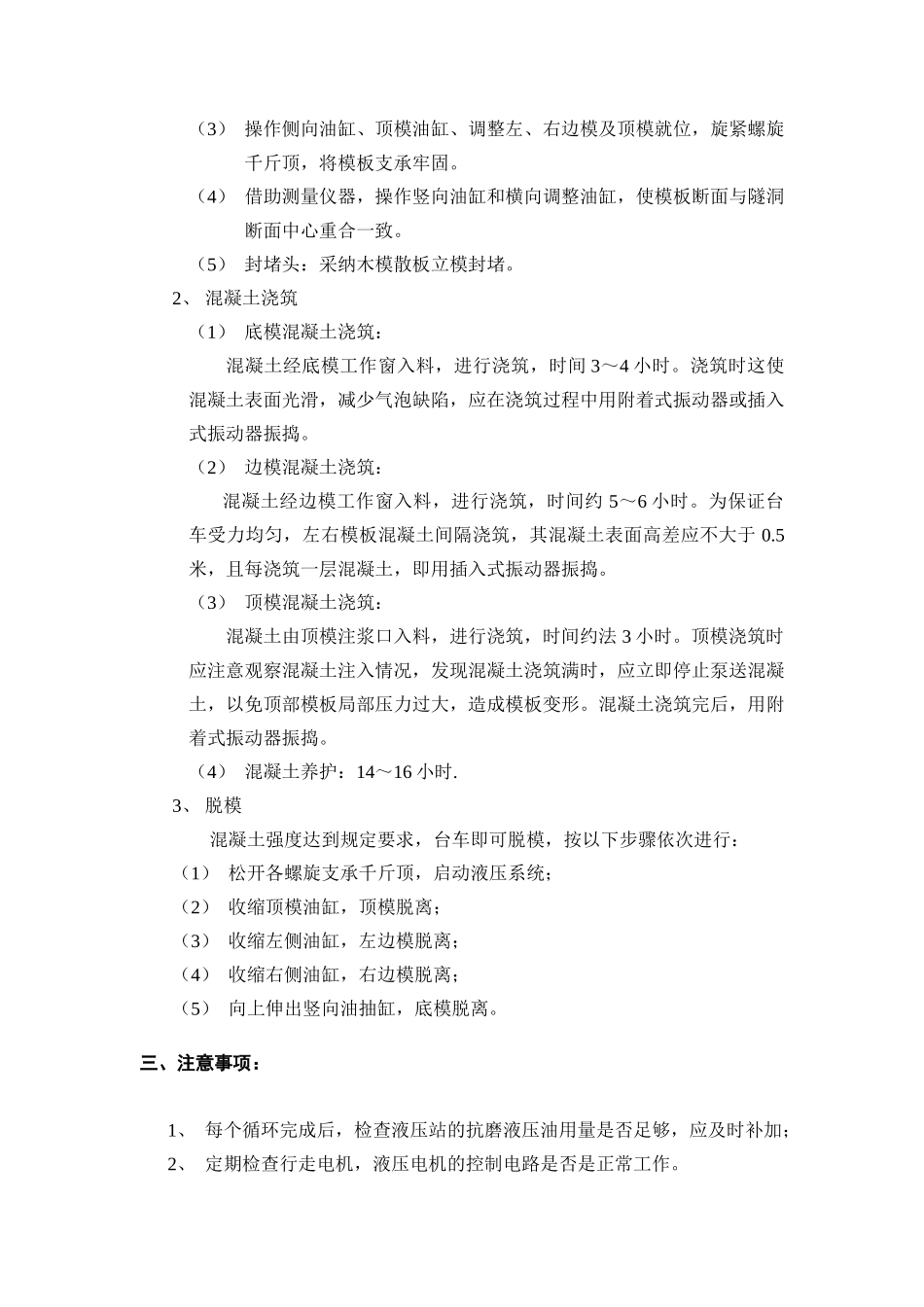

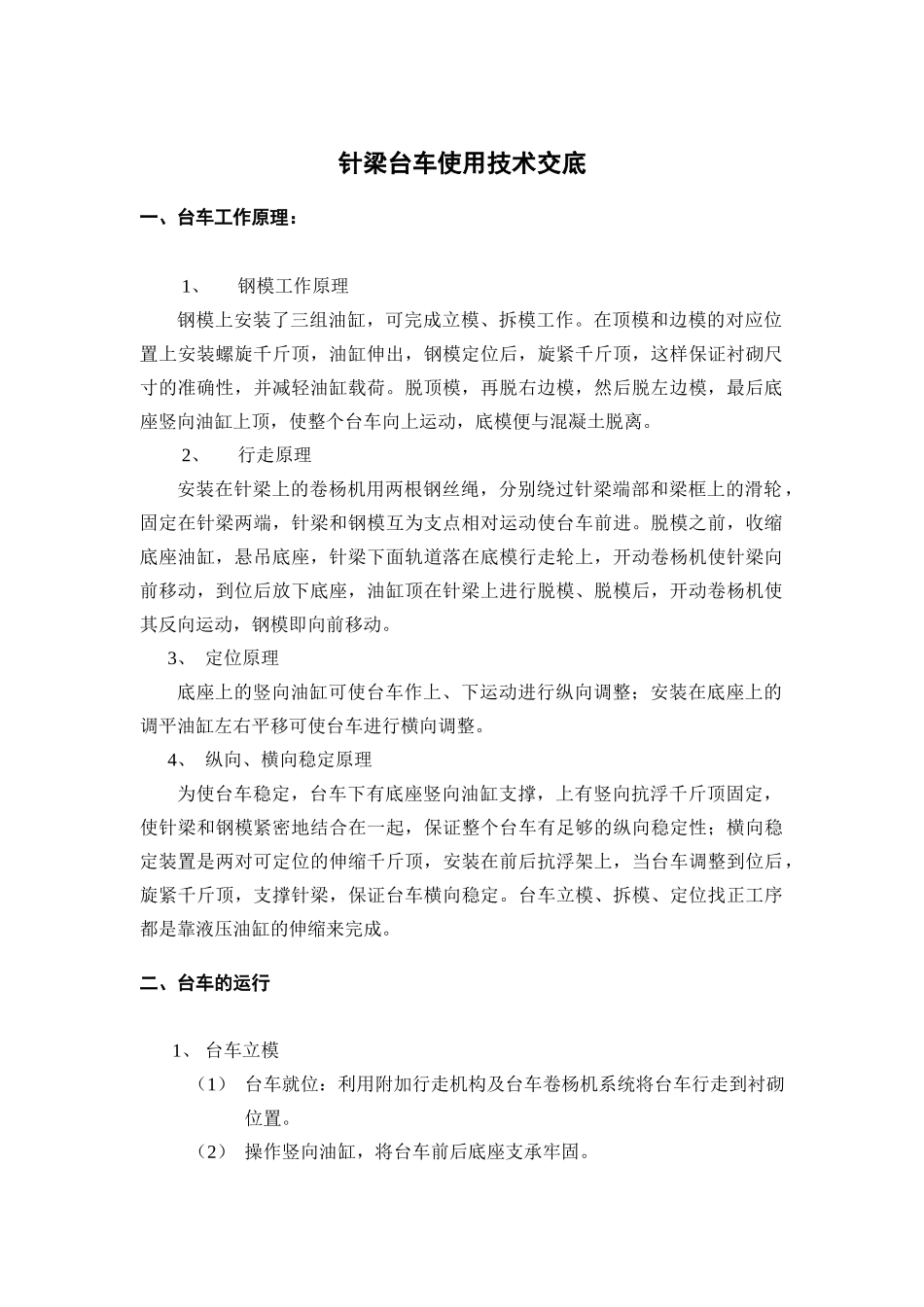

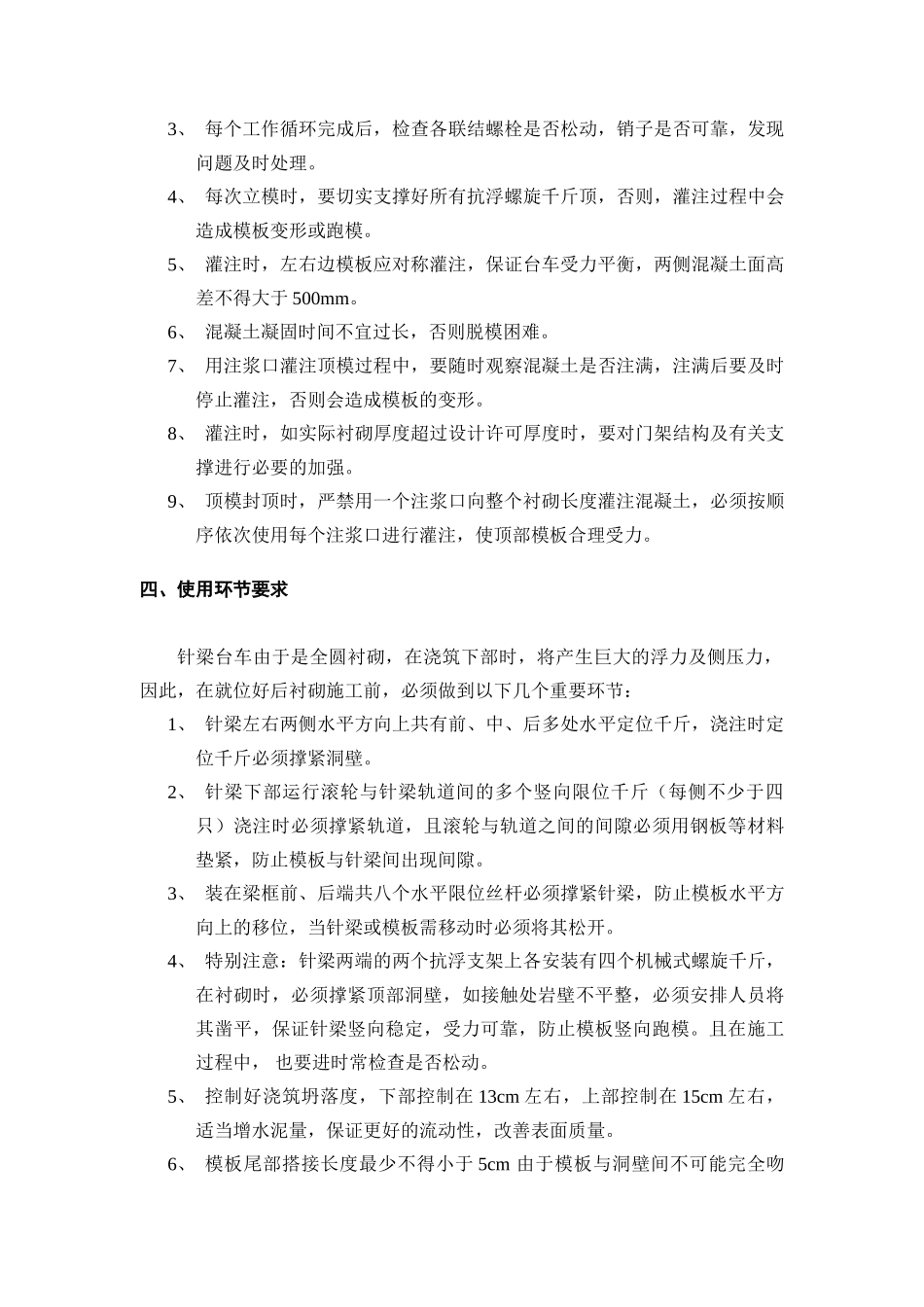

针梁台车使用技术交底一、台车工作原理: 1、钢模工作原理钢模上安装了三组油缸,可完成立模、拆模工作。在顶模和边模的对应位置上安装螺旋千斤顶,油缸伸出,钢模定位后,旋紧千斤顶,这样保证衬砌尺寸的准确性,并减轻油缸载荷。脱顶模,再脱右边模,然后脱左边模,最后底座竖向油缸上顶,使整个台车向上运动,底模便与混凝土脱离。2、行走原理安装在针梁上的卷杨机用两根钢丝绳,分别绕过针梁端部和梁框上的滑轮,固定在针梁两端,针梁和钢模互为支点相对运动使台车前进。脱模之前,收缩底座油缸,悬吊底座,针梁下面轨道落在底模行走轮上,开动卷杨机使针梁向前移动,到位后放下底座,油缸顶在针梁上进行脱模、脱模后,开动卷杨机使其反向运动,钢模即向前移动。3、 定位原理底座上的竖向油缸可使台车作上、下运动进行纵向调整;安装在底座上的调平油缸左右平移可使台车进行横向调整。4、 纵向、横向稳定原理为使台车稳定,台车下有底座竖向油缸支撑,上有竖向抗浮千斤顶固定,使针梁和钢模紧密地结合在一起,保证整个台车有足够的纵向稳定性;横向稳定装置是两对可定位的伸缩千斤顶,安装在前后抗浮架上,当台车调整到位后,旋紧千斤顶,支撑针梁,保证台车横向稳定。台车立模、拆模、定位找正工序都是靠液压油缸的伸缩来完成。二、台车的运行1、 台车立模(1) 台车就位:利用附加行走机构及台车卷杨机系统将台车行走到衬砌位置。(2) 操作竖向油缸,将台车前后底座支承牢固。(3) 操作侧向油缸、顶模油缸、调整左、右边模及顶模就位,旋紧螺旋千斤顶,将模板支承牢固。(4) 借助测量仪器,操作竖向油缸和横向调整油缸,使模板断面与隧洞断面中心重合一致。(5) 封堵头:采纳木模散板立模封堵。2、 混凝土浇筑(1) 底模混凝土浇筑:混凝土经底模工作窗入料,进行浇筑,时间 3~4 小时。浇筑时这使混凝土表面光滑,减少气泡缺陷,应在浇筑过程中用附着式振动器或插入式振动器振捣。(2) 边模混凝土浇筑:混凝土经边模工作窗入料,进行浇筑,时间约 5~6 小时。为保证台车受力均匀,左右模板混凝土间隔浇筑,其混凝土表面高差应不大于 0.5米,且每浇筑一层混凝土,即用插入式振动器振捣。(3) 顶模混凝土浇筑:混凝土由顶模注浆口入料,进行浇筑,时间约法 3 小时。顶模浇筑时应注意观察混凝土注入情况,发现混凝土浇筑满时,应立即停止泵送混凝土,以免顶部模板局部压力过大,造成模板变形。混凝土浇筑完后,用附...
