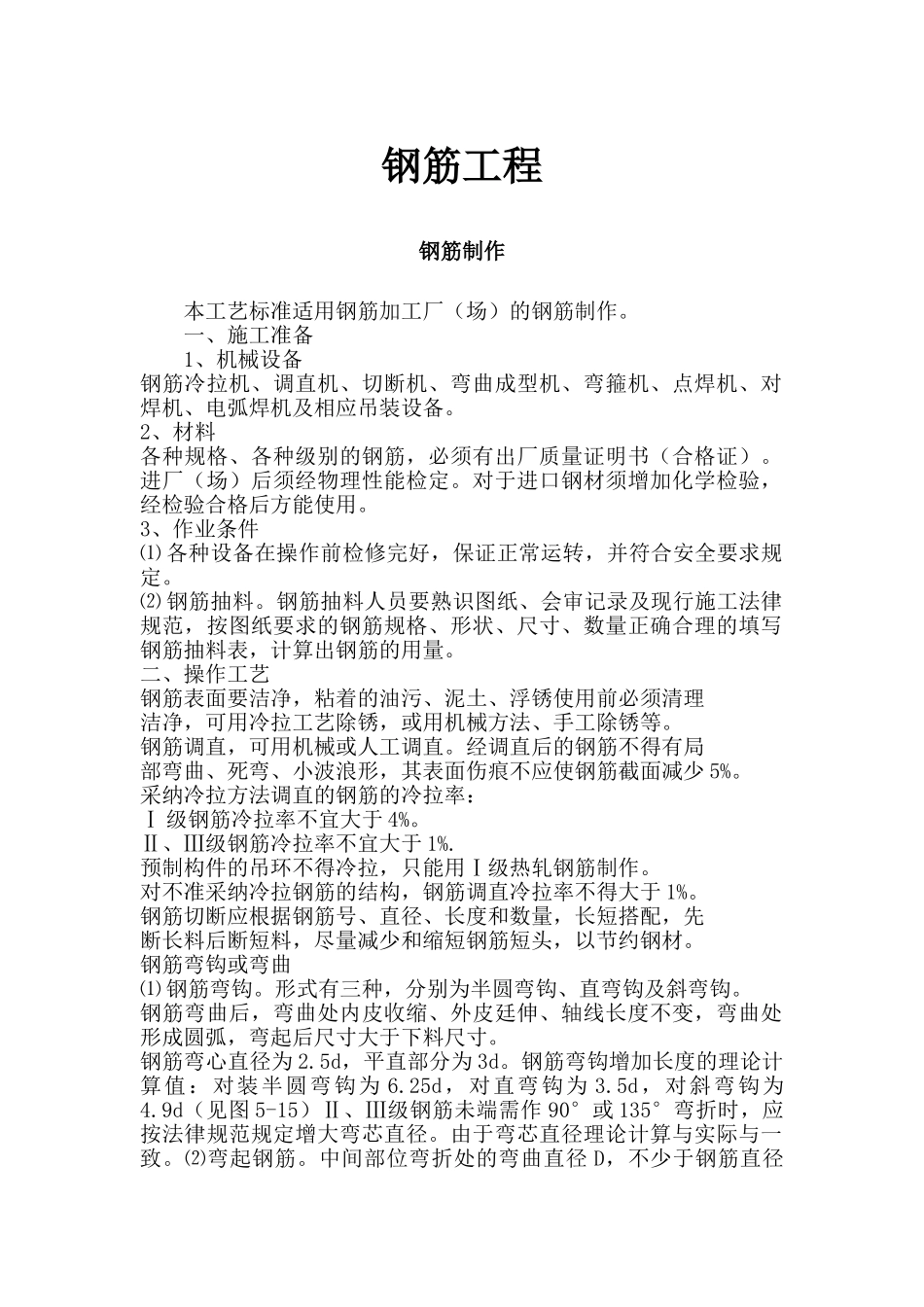

钢筋工程钢筋制作 本工艺标准适用钢筋加工厂(场)的钢筋制作。 一、施工准备 1、机械设备钢筋冷拉机、调直机、切断机、弯曲成型机、弯箍机、点焊机、对焊机、电弧焊机及相应吊装设备。2、材料各种规格、各种级别的钢筋,必须有出厂质量证明书(合格证)。进厂(场)后须经物理性能检定。对于进口钢材须增加化学检验,经检验合格后方能使用。3、作业条件⑴ 各种设备在操作前检修完好,保证正常运转,并符合安全要求规定。⑵ 钢筋抽料。钢筋抽料人员要熟识图纸、会审记录及现行施工法律规范,按图纸要求的钢筋规格、形状、尺寸、数量正确合理的填写钢筋抽料表,计算出钢筋的用量。二、操作工艺钢筋表面要洁净,粘着的油污、泥土、浮锈使用前必须清理洁净,可用冷拉工艺除锈,或用机械方法、手工除锈等。钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减少 5%。采纳冷拉方法调直的钢筋的冷拉率:Ⅰ 级钢筋冷拉率不宜大于 4%。Ⅱ、Ⅲ级钢筋冷拉率不宜大于 1%.预制构件的吊环不得冷拉,只能用Ⅰ级热轧钢筋制作。对不准采纳冷拉钢筋的结构,钢筋调直冷拉率不得大于 1%。钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。钢筋弯钩或弯曲⑴ 钢筋弯钩。形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。钢筋弯曲后,弯曲处内皮收缩、外皮廷伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸大于下料尺寸。钢筋弯心直径为 2.5d,平直部分为 3d。钢筋弯钩增加长度的理论计算值:对装半圆弯钩为 6.25d,对直弯钩为 3.5d,对斜弯钩为4.9d(见图 5-15)Ⅱ、Ⅲ级钢筋未端需作 90°或 135°弯折时,应按法律规范规定增大弯芯直径。由于弯芯直径理论计算与实际与一致。⑵弯起钢筋。中间部位弯折处的弯曲直径 D,不少于钢筋直径的 5 倍。⑶ 箍筋。箍筋的末端应作弯钩,弯钩形式应符合设计要求。当设计无具体要求时,用Ⅰ级钢筋或冷拔低碳钢丝制作的箍筋,其弯钩的弯曲直径应大于受力钢筋直径,且不小于箍筋直径的 2.5 倍;弯钩平直部分的长度对一般结构不宜小于箍筋直径 5 倍,对有抗震要求的不应小于箍筋的 10 倍。箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内皮尺寸而定。⑷ 钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。A、直钢筋...
