电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢筋工程标准做法

钢筋工程标准做法_第1页
1/12
钢筋工程标准做法_第2页
2/12
钢筋工程标准做法_第3页
3/12

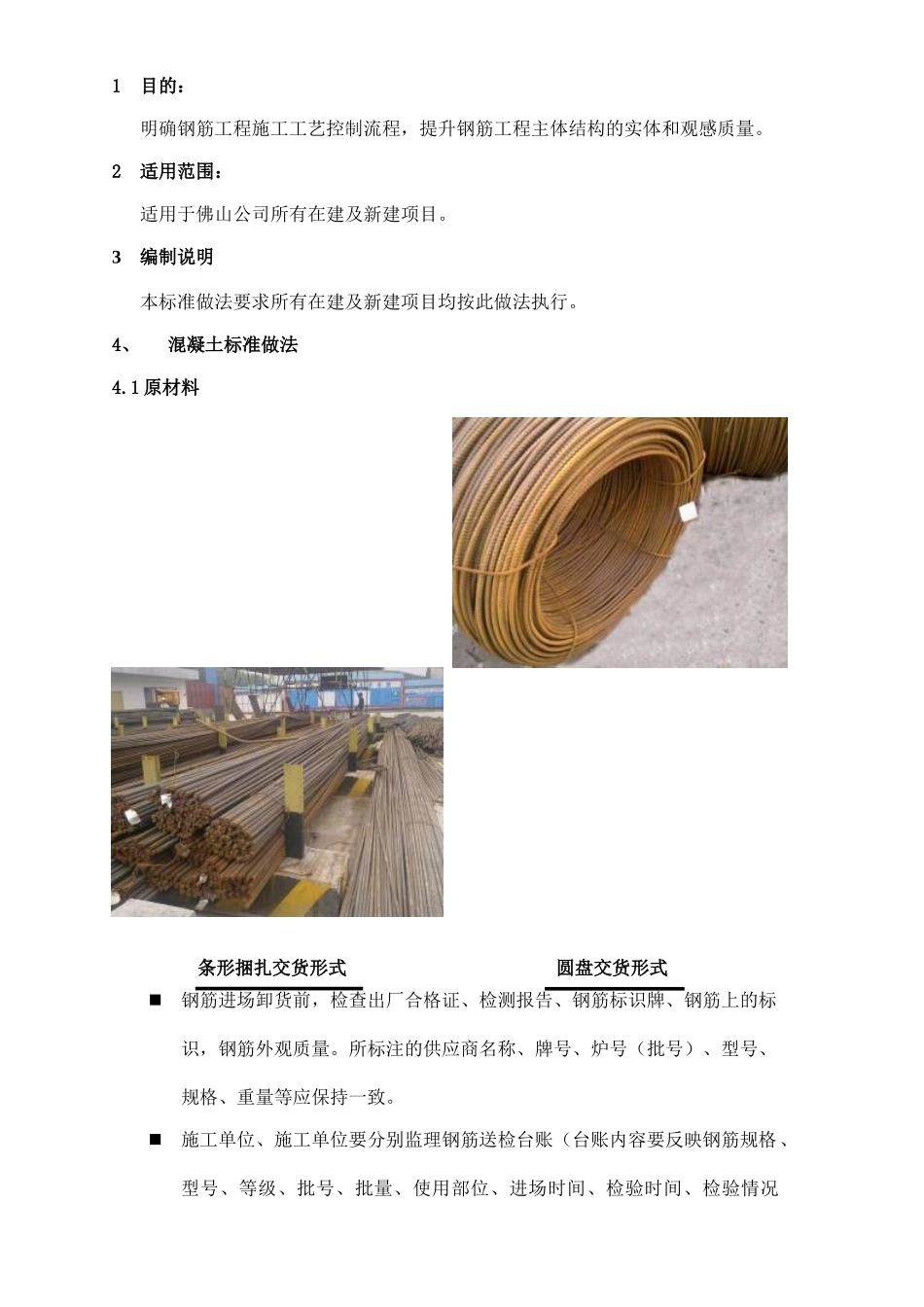

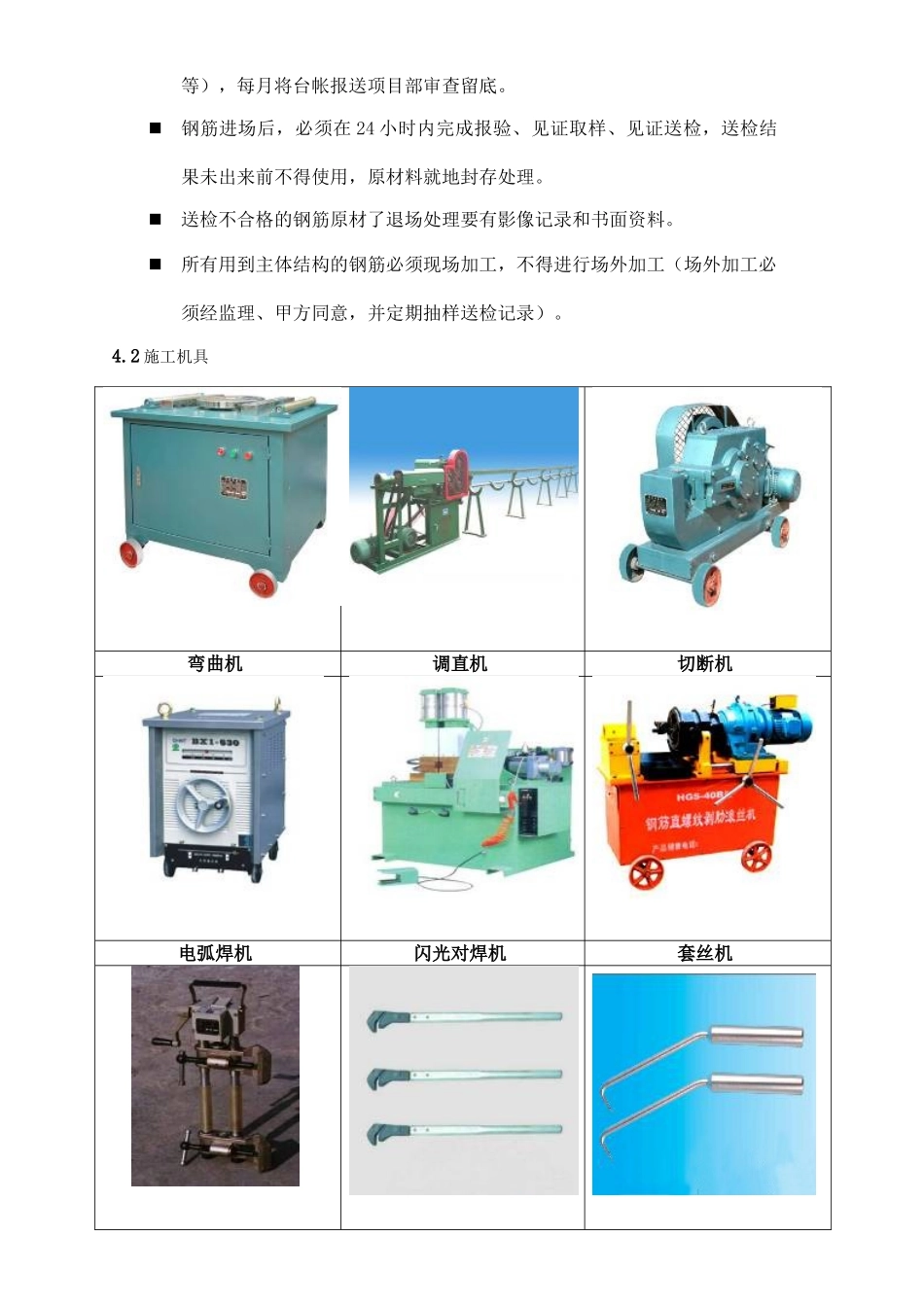

钢筋工程标准做法编制孙敏日期2010-09-25初审日期审核日期批准日期修订记录日 期修订状态修改内容修改人审核人批准人1目的:明确钢筋工程施工工艺控制流程,提升钢筋工程主体结构的实体和观感质量。 2适用范围:适用于佛山公司所有在建及新建项目。3编制说明本标准做法要求所有在建及新建项目均按此做法执行。4、混凝土标准做法4.1 原材料 钢筋进场卸货前,检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识,钢筋外观质量。所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致。施工单位、施工单位要分别监理钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况圆盘交货形式 条形捆扎交货形式等),每月将台帐报送项目部审查留底。钢筋进场后,必须在 24 小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理。送检不合格的钢筋原材了退场处理要有影像记录和书面资料。所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检记录)。4.2 施工机具弯曲机调直机切断机电弧焊机闪光对焊机套丝机电渣压力焊机扳手绑扎工具4.3 场地布置及运输A1:场地布置合理,原材料与半成品分开堆放A2:材料标识牌,600*450mm A3:长条钢筋采纳塔吊直接吊运,严禁单股钢丝绳吊运(打‘×’表示错误做法)A4:箍筋采纳料斗吊运,严禁装载超过料具上口(打‘×’表示错误做法)4.4 标准做法×√×√A5:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑A6:钢筋在浇筑混凝土前,用 PVC 管保护主筋不受污染A7:距离浇筑板面 500mm 处加箍筋,固定柱主筋偏位A8:墙、柱钢筋直径≥20mm,采纳机械接头A9:墙、柱钢筋直径<20mm,采纳电渣压力焊φ12钢筋段φ12钢筋段柱纵筋柱纵筋钢筋段与箍筋点焊节点箍筋箍筋焊接满焊10d1350弯勾平直段10d钢筋段与箍筋点焊节点箍筋φ12钢筋段φ12钢筋段柱纵筋柱纵筋钢筋段与箍筋点焊节点箍筋箍筋焊接满焊10d1350弯勾平直段10d钢筋段与箍筋点焊节点箍筋A10:柱核心区箍筋:加工焊接成如图所示钢筋笼,梁钢筋绑扎完成时一同下沉到预定位置A11:梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)A12:梁主筋直径≥20mm,采纳机械接头;梁主筋<20mm ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋工程标准做法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
