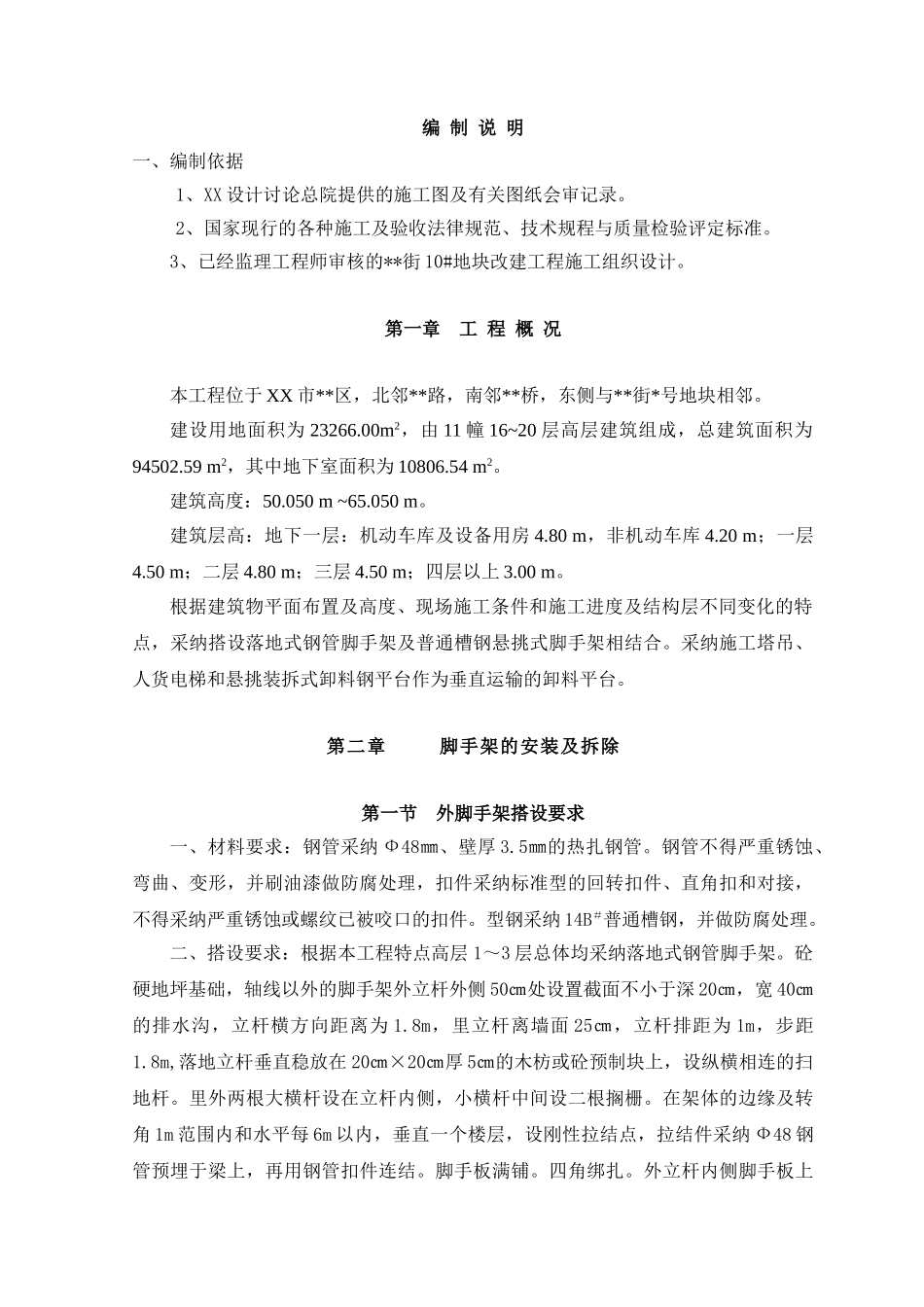

脚手架安拆施工方案XX 工程公司年月日编 制 说 明一、编制依据1、XX 设计讨论总院提供的施工图及有关图纸会审记录
2、国家现行的各种施工及验收法律规范、技术规程与质量检验评定标准
3、已经监理工程师审核的**街 10#地块改建工程施工组织设计
第一章 工 程 概 况本工程位于 XX 市**区,北邻**路,南邻**桥,东侧与**街*号地块相邻
建设用地面积为 23266
00m2,由 11 幢 16~20 层高层建筑组成,总建筑面积为94502
59 m2,其中地下室面积为 10806
建筑高度:50
050 m ~65
建筑层高:地下一层:机动车库及设备用房 4
80 m,非机动车库 4
20 m;一层4
50 m;二层 4
80 m;三层 4
50 m;四层以上 3
根据建筑物平面布置及高度、现场施工条件和施工进度及结构层不同变化的特点,采纳搭设落地式钢管脚手架及普通槽钢悬挑式脚手架相结合
采纳施工塔吊、人货电梯和悬挑装拆式卸料钢平台作为垂直运输的卸料平台
第二章脚手架的安装及拆除第一节 外脚手架搭设要求一、材料要求:钢管采纳 Ф48㎜、壁厚 3
5㎜的热扎钢管
钢管不得严重锈蚀、弯曲、变形,并刷油漆做防腐处理,扣件采纳标准型的回转扣件、直角扣和对接,不得采纳严重锈蚀或螺纹已被咬口的扣件
型钢采纳 14B#普通槽钢,并做防腐处理
二、搭设要求:根据本工程特点高层 1~3 层总体均采纳落地式钢管脚手架
砼硬地坪基础,轴线以外的脚手架外立杆外侧 50㎝处设置截面不小于深 20㎝,宽 40㎝的排水沟,立杆横方向距离为 1
8m,里立杆离墙面 25㎝,立杆排距为 1m,步距1
8m,落地立杆垂直稳放在 20㎝×20㎝厚 5㎝的木枋或砼预制块上,设纵横相连的扫地杆
里外两根大横杆设在立杆内侧,小横杆中间设二根搁栅

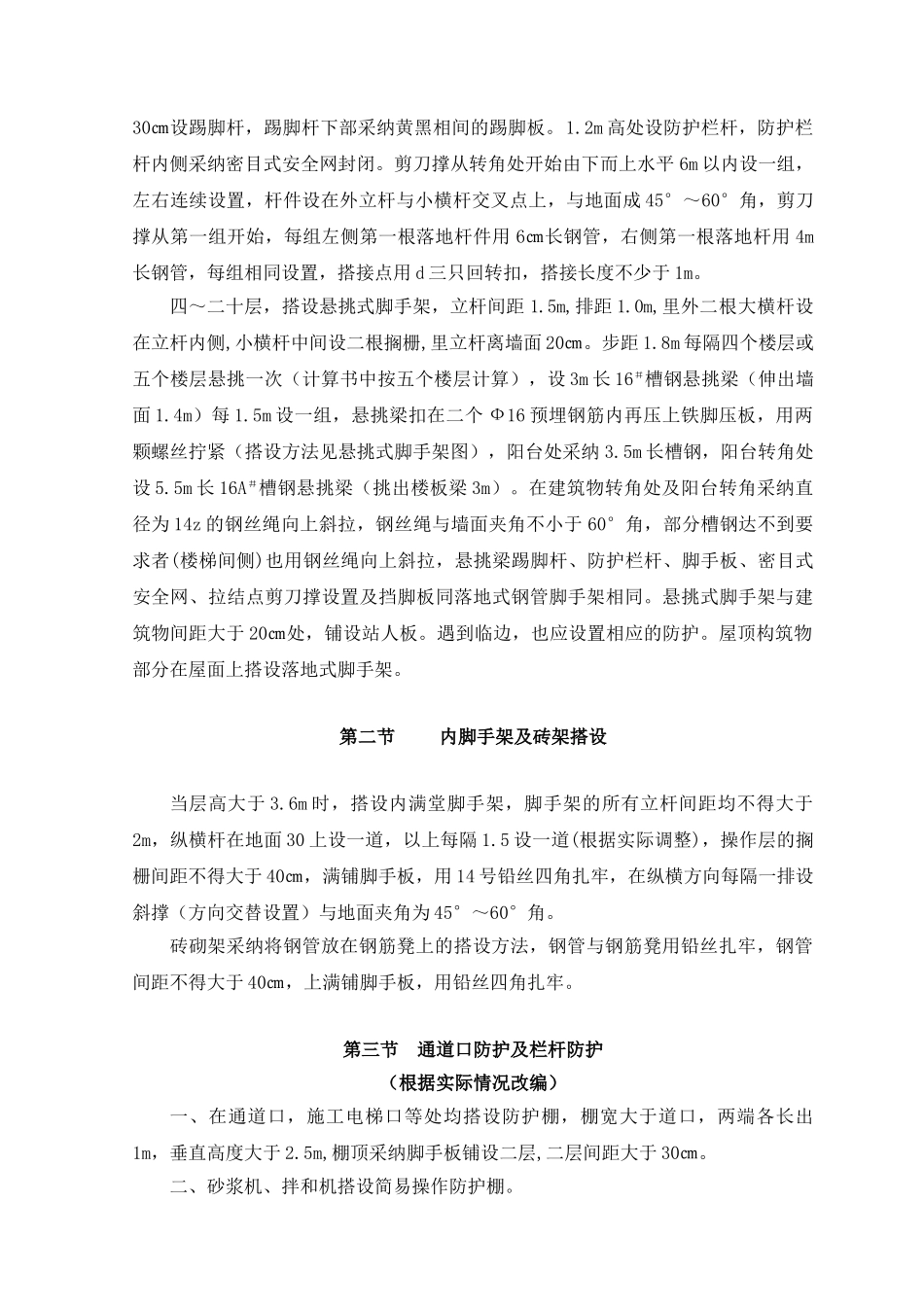

在架体的边缘及转角 1m 范围
