钢结构点式玻璃雨蓬施工工艺

钢结构点式玻璃雨蓬施工工艺_第1页
1/5
钢结构点式玻璃雨蓬施工工艺_第2页
2/5
钢结构点式玻璃雨蓬施工工艺_第3页
3/5

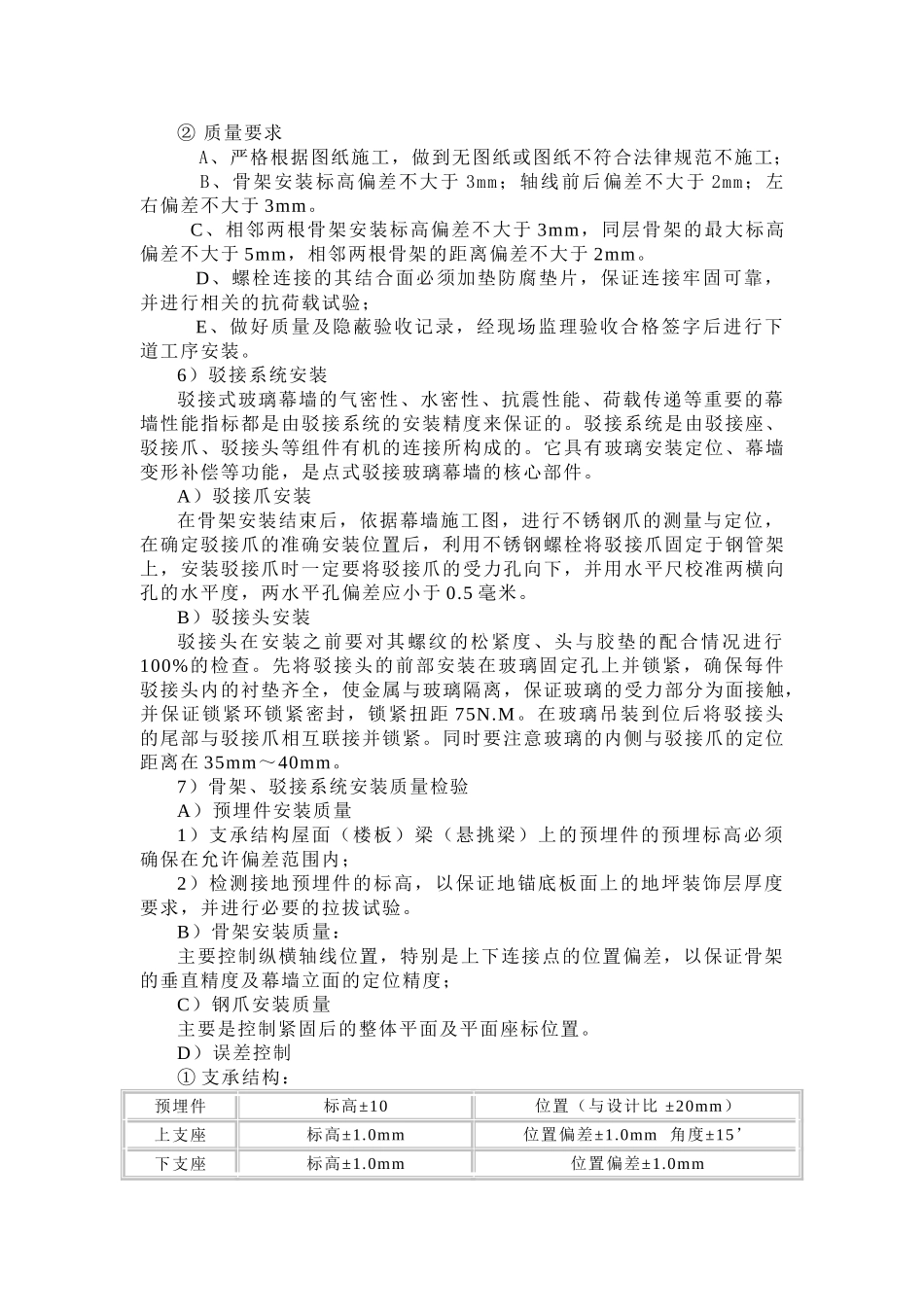

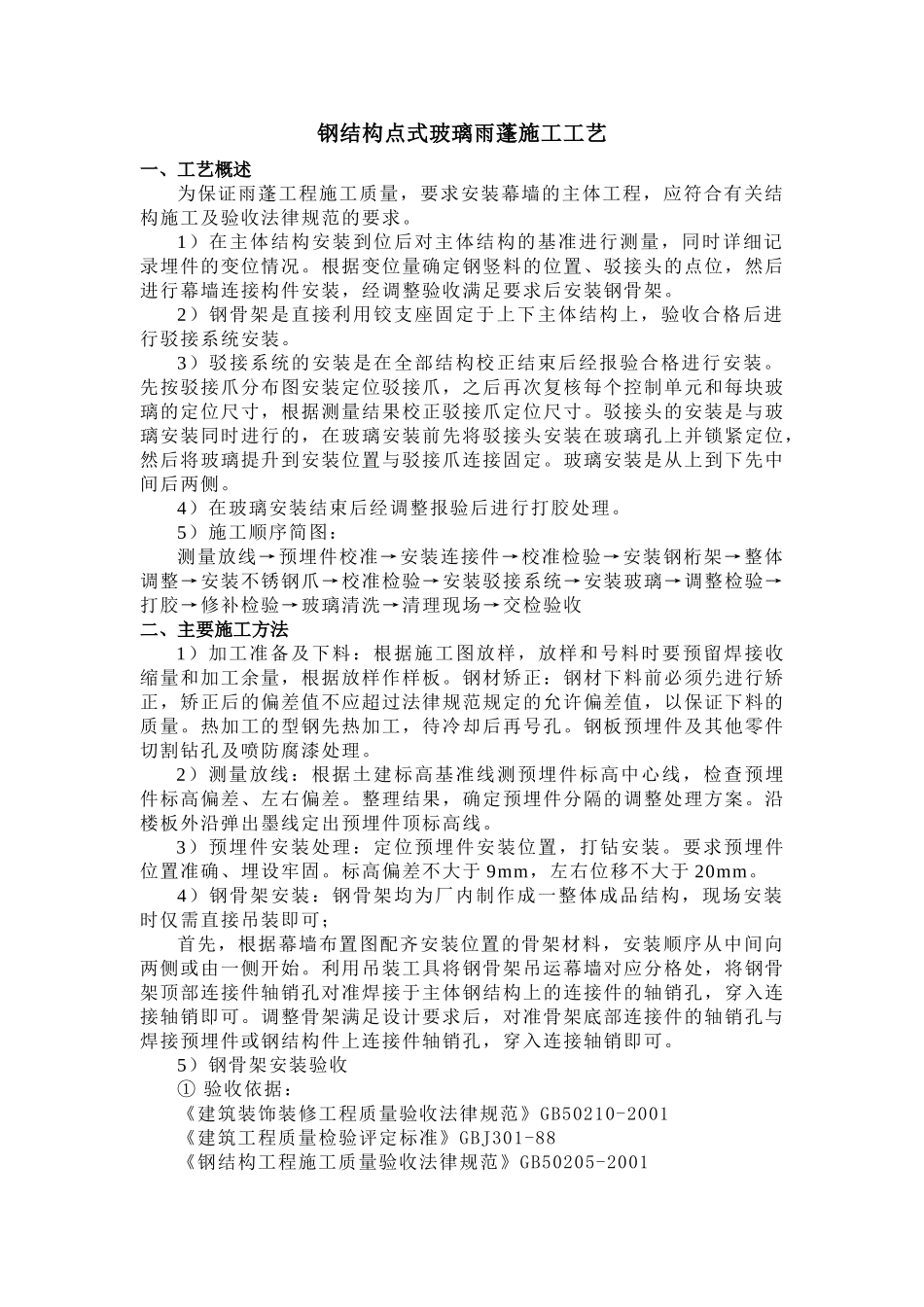

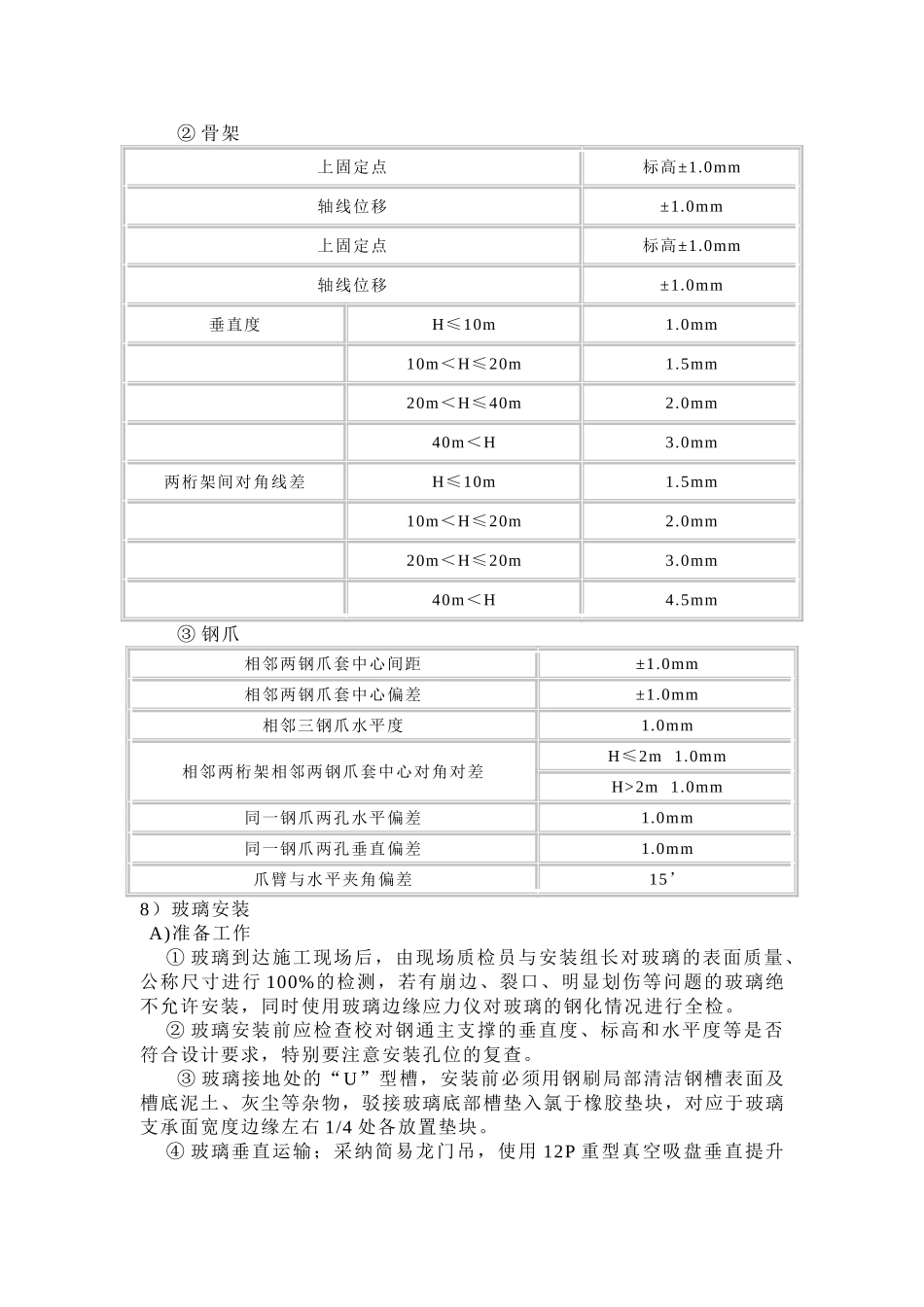

钢结构点式玻璃雨蓬施工工艺一、工艺概述为保证雨蓬工程施工质量,要求安装幕墙的主体工程,应符合有关结构施工及验收法律规范的要求。1)在主体结构安装到位后对主体结构的基准进行测量,同时详细记录埋件的变位情况。根据变位量确定钢竖料的位置、驳接头的点位,然后进行幕墙连接构件安装,经调整验收满足要求后安装钢骨架。2)钢骨架是直接利用铰支座固定于上下主体结构上,验收合格后进行驳接系统安装。3)驳接系统的安装是在全部结构校正结束后经报验合格进行安装。先按驳接爪分布图安装定位驳接爪,之后再次复核每个控制单元和每块玻璃的定位尺寸,根据测量结果校正驳接爪定位尺寸。驳接头的安装是与玻璃安装同时进行的,在玻璃安装前先将驳接头安装在玻璃孔上并锁紧定位,然后将玻璃提升到安装位置与驳接爪连接固定。玻璃安装是从上到下先中间后两侧。4)在玻璃安装结束后经调整报验后进行打胶处理。5)施工顺序简图:测量放线→预埋件校准→安装连接件→校准检验→安装钢桁架→整体调整→安装不锈钢爪→校准检验→安装驳接系统→安装玻璃→调整检验→打胶→修补检验→玻璃清洗→清理现场→交检验收二、主要施工方法1)加工准备及下料:根据施工图放样,放样和号料时要预留焊接收缩量和加工余量,根据放样作样板。钢材矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过法律规范规定的允许偏差值,以保证下料的质量。热加工的型钢先热加工,待冷却后再号孔。钢板预埋件及其他零件切割钻孔及喷防腐漆处理。2)测量放线:根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。3)预埋件安装处理:定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于 9mm,左右位移不大于 20mm。4)钢骨架安装:钢骨架均为厂内制作成一整体成品结构,现场安装时仅需直接吊装即可;首先,根据幕墙布置图配齐安装位置的骨架材料,安装顺序从中间向两侧或由一侧开始。利用吊装工具将钢骨架吊运幕墙对应分格处,将钢骨架顶部连接件轴销孔对准焊接于主体钢结构上的连接件的轴销孔,穿入连接轴销即可。调整骨架满足设计要求后,对准骨架底部连接件的轴销孔与焊接预埋件或钢结构件上连接件轴销孔,穿入连接轴销即可。5)钢骨架安装验收① 验收依据:《建筑装饰装修工程质量验收法律规范》GB50210-2001《建筑工程质量检验评定标准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构点式玻璃雨蓬施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
