钻孔桩作业指导书1、 目的明确桥梁钻孔桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范钻孔桩作业施工
2、 编制依据《新建时速200公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2025]8号)《铁路桥涵工程施工质量验收标准》(TB10415-2025)《客货共线铁路桥涵工程施工技术指南》(TZ03-2025)《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2025)《铁路混凝土工程施工质量验收补充标准》(TB10415-2025)《山西XXX铁路通道施工图设计文件》《XXX桥钻孔桩施工图》3、 适用范围适用于山西XXX铁路通道XX标段XXX桥钻孔桩施工
4、 施工方法及工艺要求根据XXX桥地质资料,采纳反循环钻机成孔
1施工准备 钻孔场地应根据地形、地质、水文资料和桩顶标高等情况结合施工技术的要求,须作准备工作如下: 首先确定钻孔桩位:根据基线控制网及桥墩设计坐标,用全站仪精确放出桩位
钻孔场地在旱地且施工期间地下水位埋深较浅时,应平整场地,清除杂物,更换软土,夯填密实
钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷
修通施工便道,为施工机具、材料运送提供便利
2测放桩位钻孔桩中心位置测设完成后,应在纵横向设护桩,以备对桩位进行复核
3埋设钢护筒XXX桥钻孔桩直径均为1
25m时,选用1
45m的钢护筒
钢护筒壁厚8mm

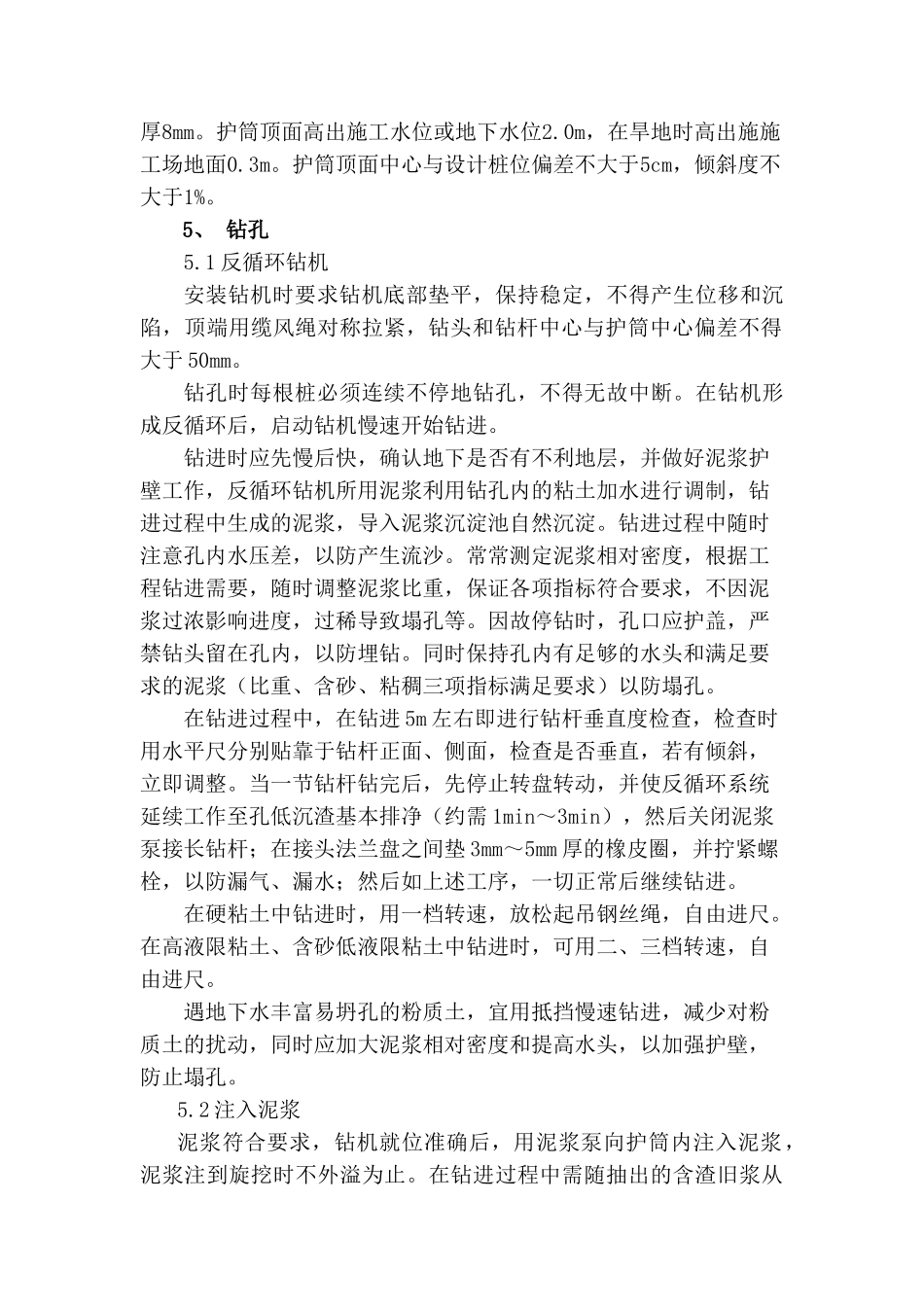

护筒顶面高出施工水位或地下水位2
0m,在旱地时高出施施工场地面0
护筒顶面中心与设计桩位偏差不大于5cm,倾斜度不大于1%

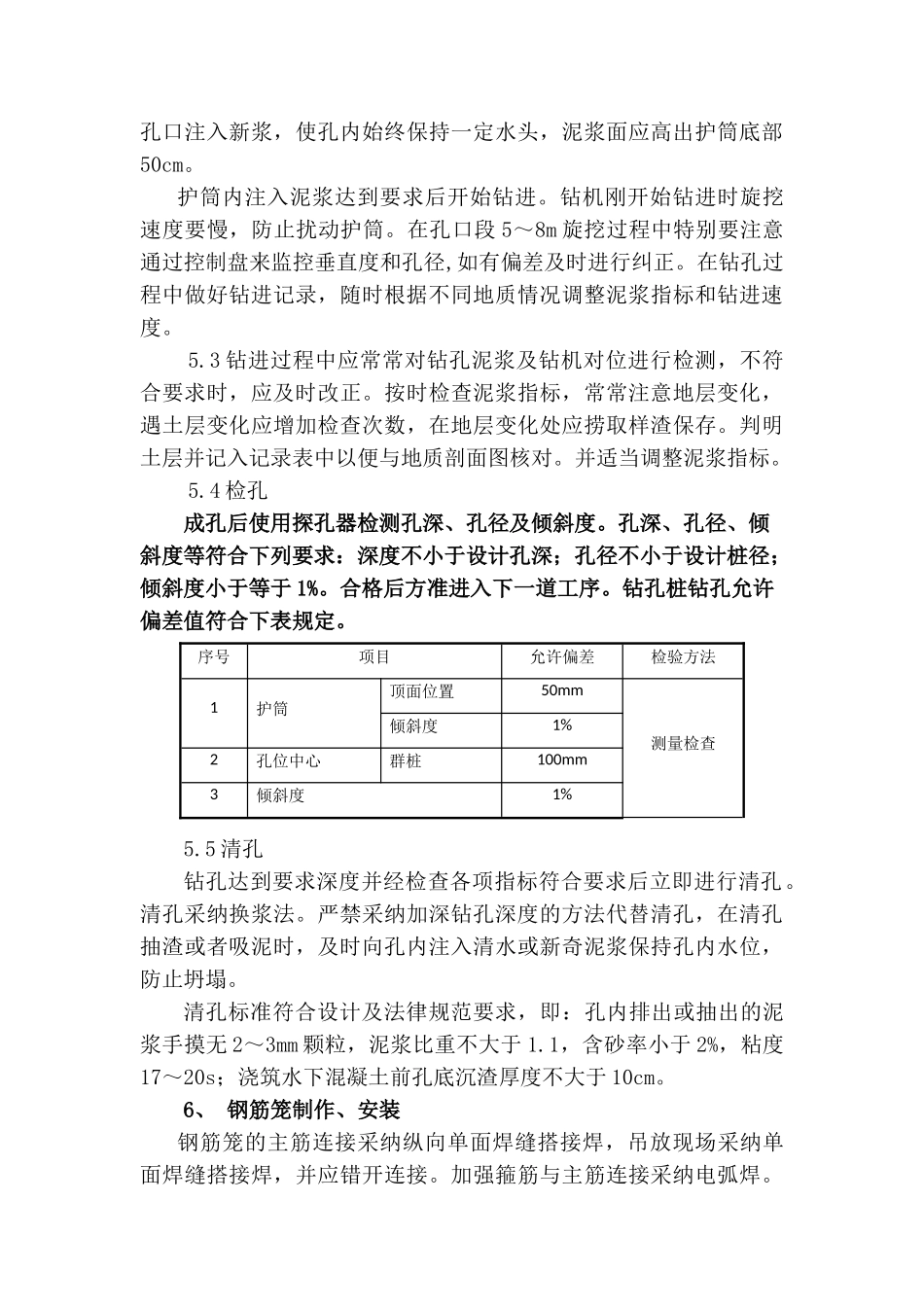

5、 钻孔5
1 反循环钻机安装钻机时要求钻机底部垫平,保持稳定,不得产生位移和沉陷,顶端用缆风绳对称拉紧,钻头和钻杆中心与护筒中心偏差不得大于 50mm
钻孔时每根桩必须连续不停地钻孔,不得无故中断
在钻机形成反循环后,启动钻机慢速开始钻进
钻进时应先慢后快,确认地下是否
