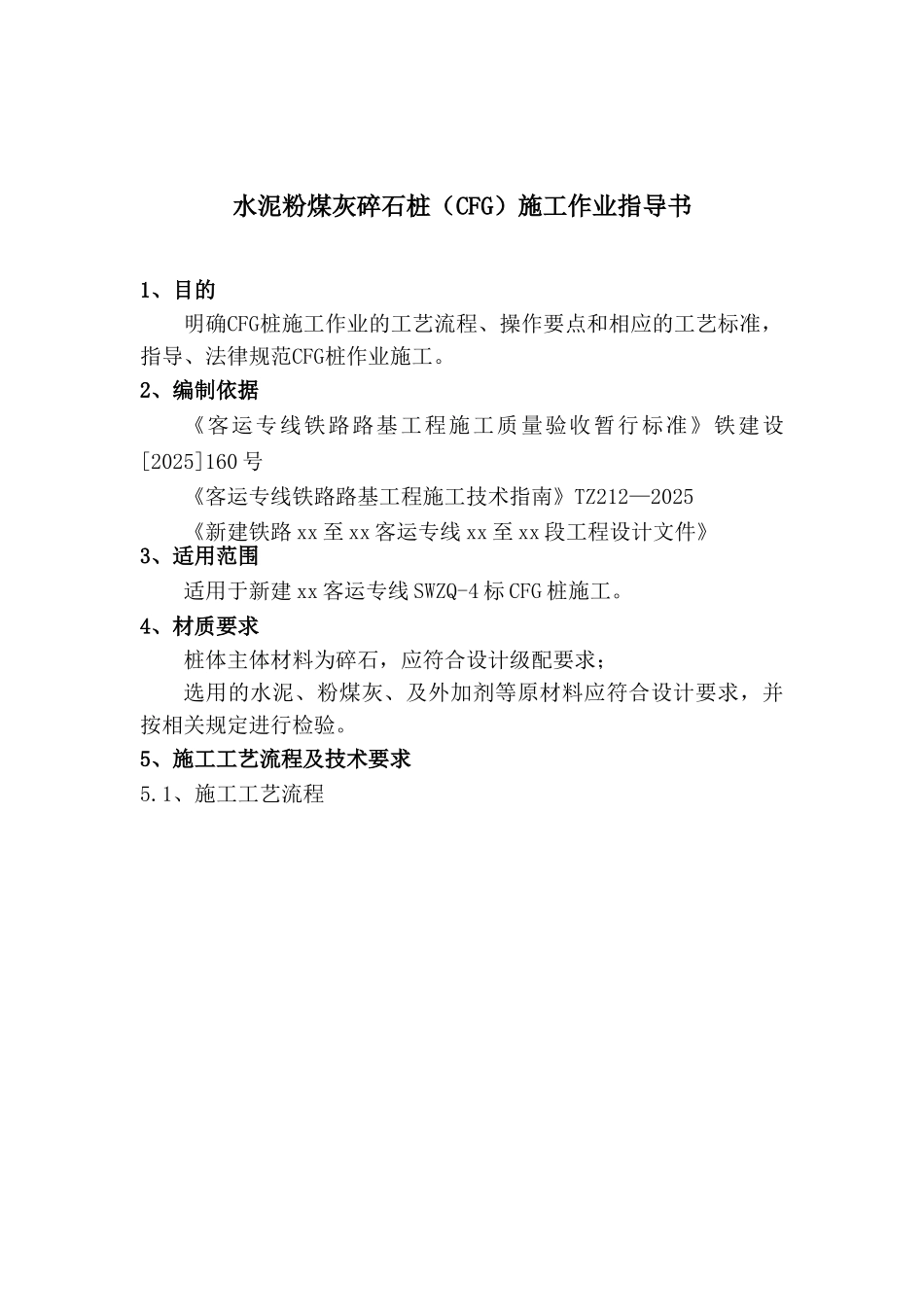

水泥粉煤灰碎石桩(CFG)施工作业指导书1、目的明确CFG桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范CFG桩作业施工
2、编制依据《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2025]160 号《客运专线铁路路基工程施工技术指南》TZ212—2025《新建铁路 xx 至 xx 客运专线 xx 至 xx 段工程设计文件》3、适用范围适用于新建 xx 客运专线 SWZQ-4 标 CFG 桩施工
4、材质要求桩体主体材料为碎石,应符合设计级配要求;选用的水泥、粉煤灰、及外加剂等原材料应符合设计要求,并按相关规定进行检验
5、施工工艺流程及技术要求5

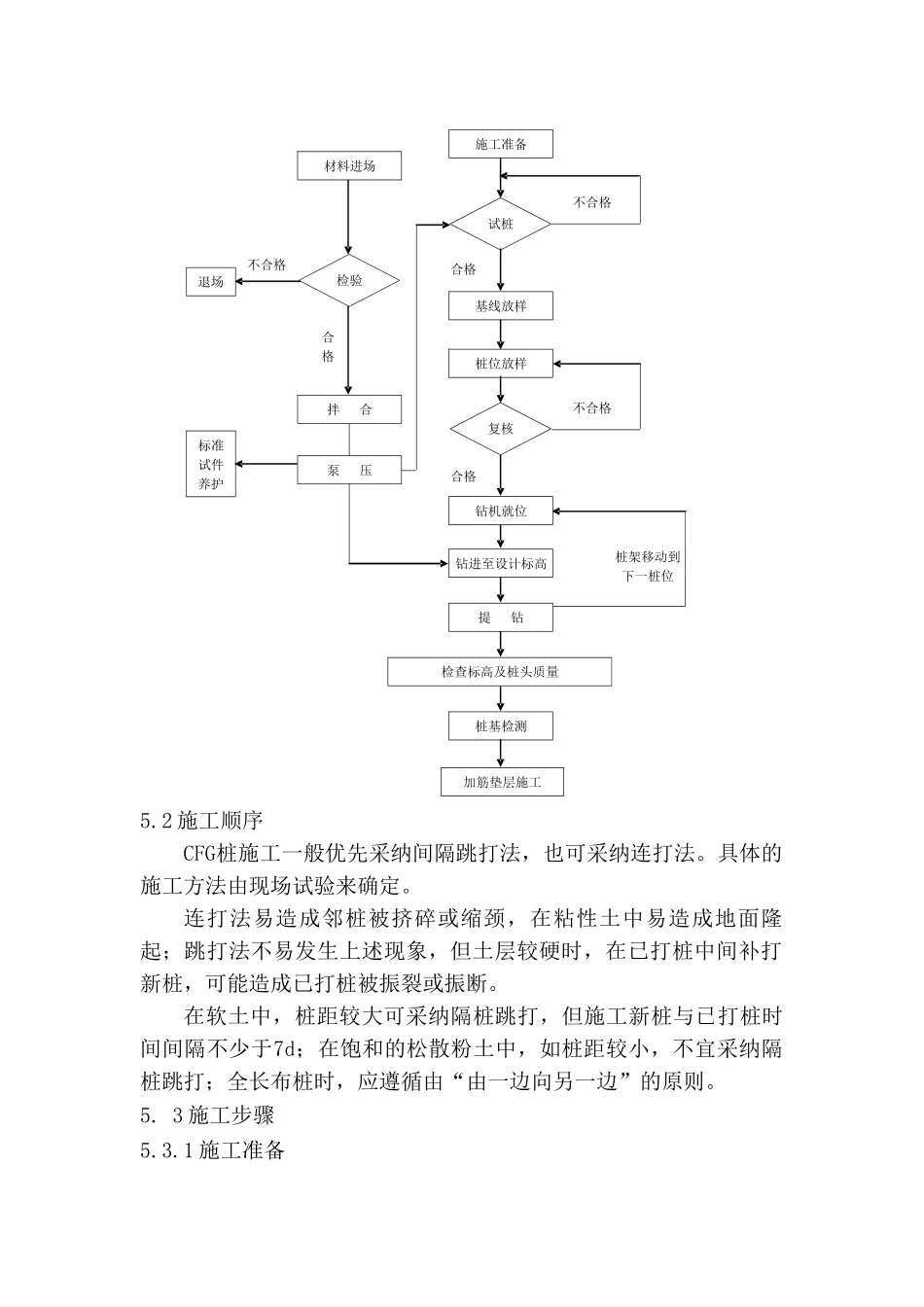

1、施工工艺流程CFG 桩施工工艺框图试桩基线放样桩位放样桩基检测不合格合格合格不合格桩架移动到下一桩位检验退场不合格合格钻机就位提钻拌合检查标高及桩头质量施工准备材料进场复核钻进至设计标高泵压标准试件养护加筋垫层施工5
2 施工顺序CFG桩施工一般优先采纳间隔跳打法,也可采纳连打法
具体的施工方法由现场试验来确定
连打法易造成邻桩被挤碎或缩颈,在粘性土中易造成地面隆起;跳打法不易发生上述现象,但土层较硬时,在已打桩中间补打新桩,可能造成已打桩被振裂或振断
在软土中,桩距较大可采纳隔桩跳打,但施工新桩与已打桩时间间隔不少于7d;在饱和的松散粉土中,如桩距较小,不宜采纳隔桩跳打;全长布桩时,应遵循由“由一边向另一边”的原则
3 施工步骤5

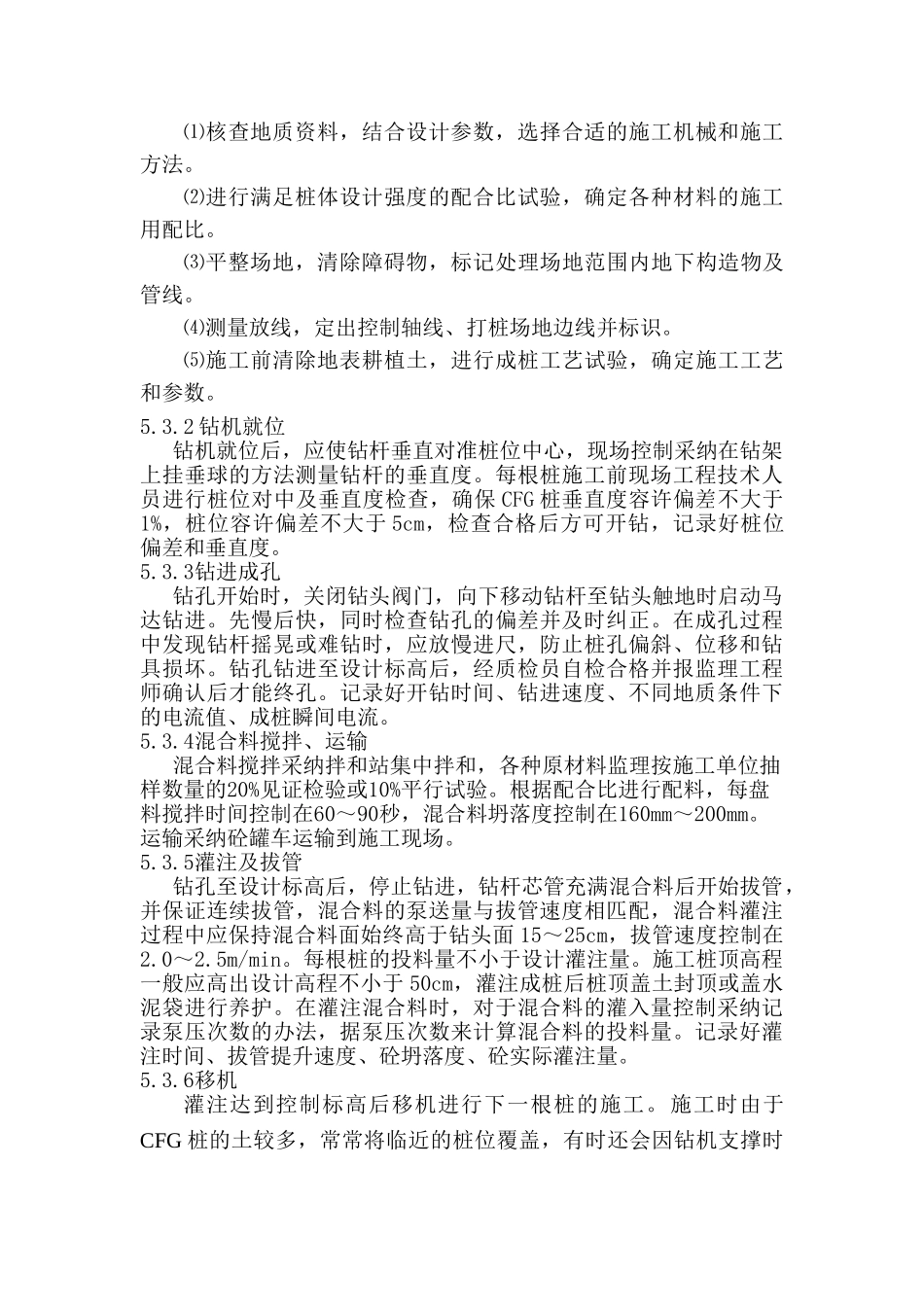

1 施工准备⑴核查地质资料,结合设计参数,选择合适的施工机械和施工方法
⑵进行满足桩体设计强度的配合比试验,确定各种材料的施工用配比
⑶平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
⑷测量放线,定出控制轴线、打桩场地边线并标识
⑸施工前清除地表耕植土,进行成桩工艺试验,确定施工工艺和参数
2 钻机就位钻机就位后,应使钻杆垂直对准桩位中心,现场控
