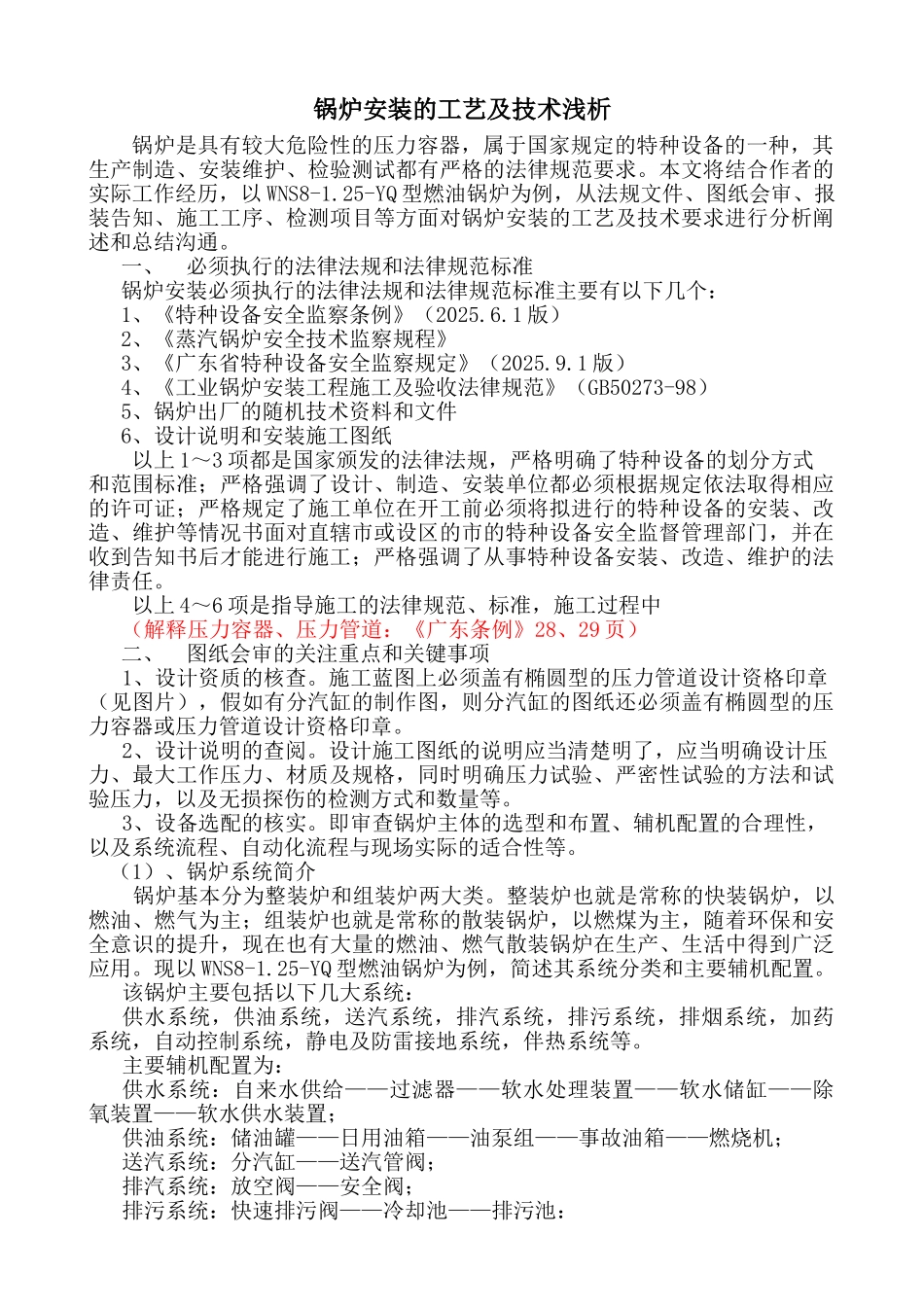

锅炉安装的工艺及技术浅析锅炉是具有较大危险性的压力容器,属于国家规定的特种设备的一种,其生产制造、安装维护、检验测试都有严格的法律规范要求。本文将结合作者的实际工作经历,以 WNS8-1.25-YQ 型燃油锅炉为例,从法规文件、图纸会审、报装告知、施工工序、检测项目等方面对锅炉安装的工艺及技术要求进行分析阐述和总结沟通。一、必须执行的法律法规和法律规范标准锅炉安装必须执行的法律法规和法律规范标准主要有以下几个:1、《特种设备安全监察条例》(2025.6.1 版)2、《蒸汽锅炉安全技术监察规程》3、《广东省特种设备安全监察规定》(2025.9.1 版)4、《工业锅炉安装工程施工及验收法律规范》(GB50273-98)5、锅炉出厂的随机技术资料和文件6、设计说明和安装施工图纸以上 1~3 项都是国家颁发的法律法规,严格明确了特种设备的划分方式和范围标准;严格强调了设计、制造、安装单位都必须根据规定依法取得相应的许可证;严格规定了施工单位在开工前必须将拟进行的特种设备的安装、改造、维护等情况书面对直辖市或设区的市的特种设备安全监督管理部门,并在收到告知书后才能进行施工;严格强调了从事特种设备安装、改造、维护的法律责任。以上 4~6 项是指导施工的法律规范、标准,施工过程中必须严格执行。(解释压力容器、压力管道:《广东条例》28、29 页)二、图纸会审的关注重点和关键事项1、设计资质的核查。施工蓝图上必须盖有椭圆型的压力管道设计资格印章(见图片),假如有分汽缸的制作图,则分汽缸的图纸还必须盖有椭圆型的压力容器或压力管道设计资格印章。2、设计说明的查阅。设计施工图纸的说明应当清楚明了,应当明确设计压力、最大工作压力、材质及规格,同时明确压力试验、严密性试验的方法和试验压力,以及无损探伤的检测方式和数量等。3、设备选配的核实。即审查锅炉主体的选型和布置、辅机配置的合理性,以及系统流程、自动化流程与现场实际的适合性等。 (1)、锅炉系统简介 锅炉基本分为整装炉和组装炉两大类。整装炉也就是常称的快装锅炉,以燃油、燃气为主;组装炉也就是常称的散装锅炉,以燃煤为主,随着环保和安全意识的提升,现在也有大量的燃油、燃气散装锅炉在生产、生活中得到广泛应用。现以 WNS8-1.25-YQ 型燃油锅炉为例,简述其系统分类和主要辅机配置。该锅炉主要包括以下几大系统:供水系统,供油系统,送汽系统,排汽系统,排污系统,排烟系统,加药系统,自动控制系统,静电及防雷接...
