施工组织方案(一)编制说明本施工方案系以《长沙 XX 休闲中心中央空调、中央热水系统设计方案图》为依据,以国家现行建筑安装施工法律规范为基础,以国家现行有关建筑安装施工、验收法律规范及质量评定标准为标准,为确保工程施工优质、安全进行,创优良工程、文明工程而编制完成的
工程概况长沙 XX 休闲中心中央空调工程空调总面积约 2000m2,冷热源配置“菲达斯”风冷热泵中央空调机组
施工中采纳的法律规范及技术标准1.GB50243-97《通风与空调工程施工及验收法律规范》2.GB242-82《采暖与卫生工程施工及验收法律规范》3.GBJ23-96《机械设备安装施工及验收通用法律规范》4.TJ304-74《建筑安装工程质量检验评定标准》5.TB1223-86《通风空调机安装技术标准》6.GB50235-97《工业管道工程施工及验收法律规范》3

主要设备主机:PHACWH220HE 4 台 水泵: 3 台末端: 风机盘管机组 58 台 吊顶空调机组 台 保温水箱: 3 台(二)施工组织机构项目经理施工负责人 技术负责人 施工员 技术员 预算员设备组 水管组 通风组 保温组 售后组 材料员 质检员 安全员(三)工程进度计划(见表 1)工程总工期为 40 天 表 1分部分项工程作业人数工作天数施工进度(天数)369121518212427303336394245施工准备3风机盘管 安装8空调机组安装15风系统安装12水系统安装(含水箱安装)13水管试压9保温14空调主机安装9水泵安装等3系统调试3(四)施工准备1.现场临时设施仓库:利用现有建筑设施,在建筑物内占用 150 ㎡左右的临时场地,用于堆放材料和施工机具

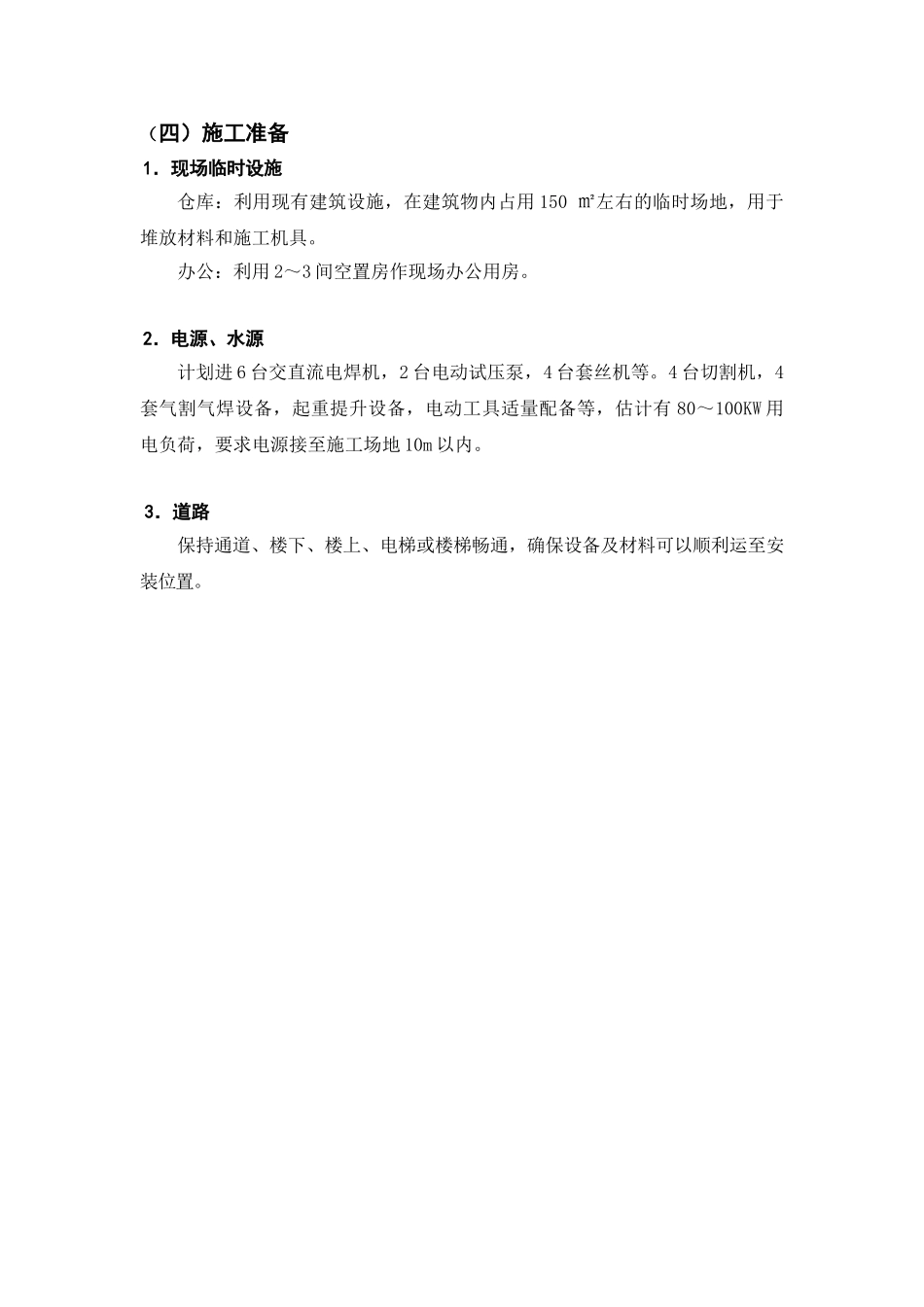

办公:利用 2~3 间空置房作现场办公用房
2.电源、水源计划进 6 台交直流电焊机,2 台电动试压泵,4 台套丝机等
4 台切割机,4套气割气焊设备,起重提升设备,电动
