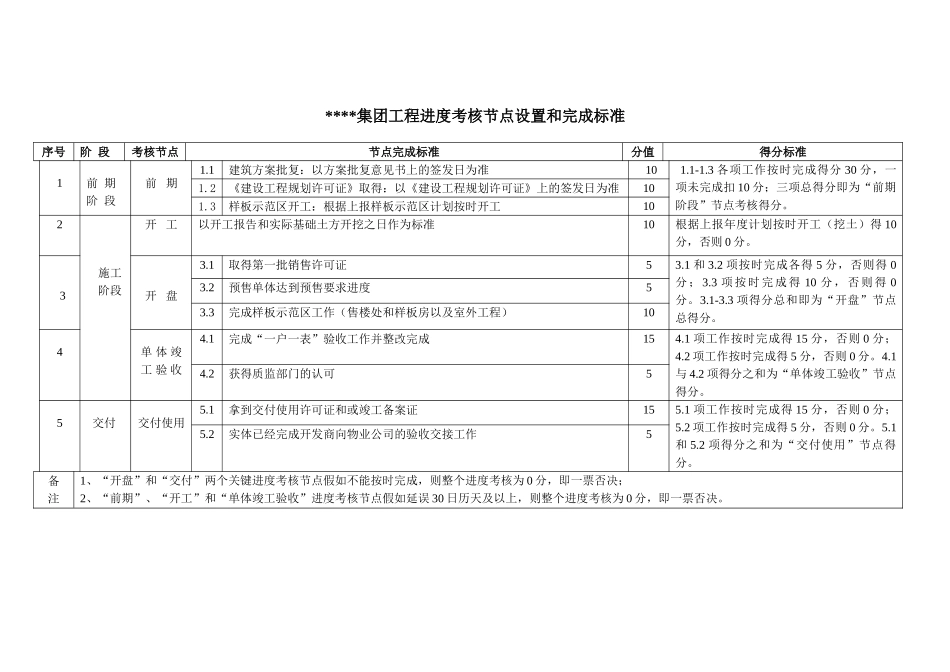

****集团工程进度考核节点设置和完成标准序号阶 段考核节点节点完成标准分值得分标准1前 期阶 段前 期1
1建筑方案批复:以方案批复意见书上的签发日为准101
3 各项工作按时完成得分 30 分,一项未完成扣 10 分;三项总得分即为“前期阶段”节点考核得分
2《建设工程规划许可证》取得:以《建设工程规划许可证》上的签发日为准101
3样板示范区开工:根据上报样板示范区计划按时开工102施工阶段开 工以开工报告和实际基础土方开挖之日作为标准10根据上报年度计划按时开工(挖土)得 10分,否则 0 分
1取得第一批销售许可证53
2 项按时完成各得 5 分,否则得 0分;3
3 项按时完成得 10 分,否则得 0分
3 项得分总和即为“开盘”节点总得分
2预售单体达到预售要求进度53
3完成样板示范区工作(售楼处和样板房以及室外工程)104单 体 竣工 验 收4
1完成“一户一表”验收工作并整改完成154
1 项工作按时完成得 15 分,否则 0 分;4
2 项工作按时完成得 5 分,否则 0 分
2 项得分之和为“单体竣工验收”节点得分
2获得质监部门的认可55交付交付使用5
1拿到交付使用许可证和或竣工备案证155
1 项工作按时完成得 15 分,否则 0 分;5
2 项工作按时完成得 5 分,否则 0 分
2 项得分之和为“交付使用”节点得分
2实体已经完成开发商向物业公司的验收交接工作5备注1、“开盘”和“交付”两个关键进度考核节点假如不能按时完成,则整个进度考核为 0 分,即一票否决;2、“前期”、“开工”和“单体竣工验收”进度考核节点假如延误 30 日历天及以上,则整个进度考核为 0 分,即一票否决
