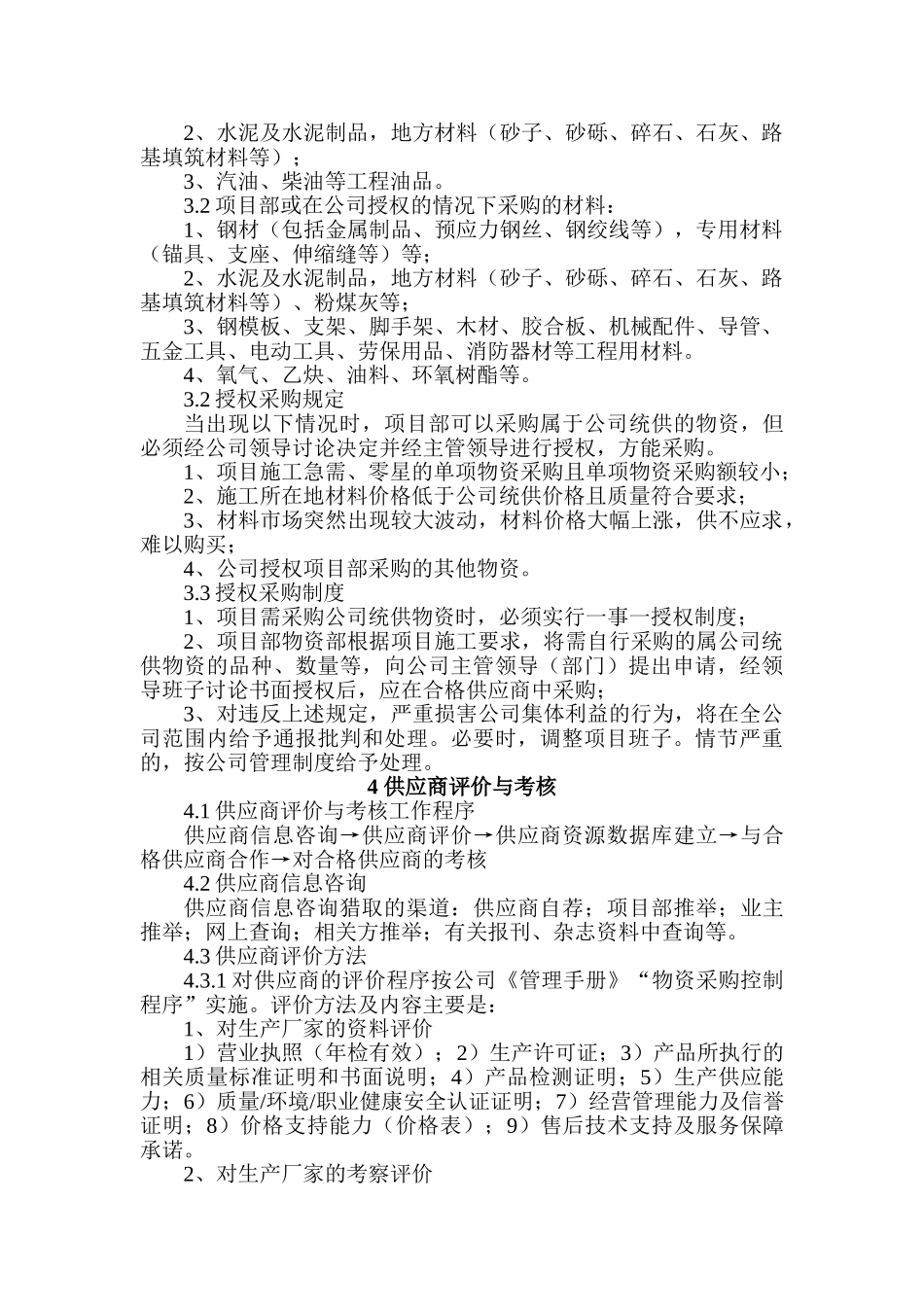

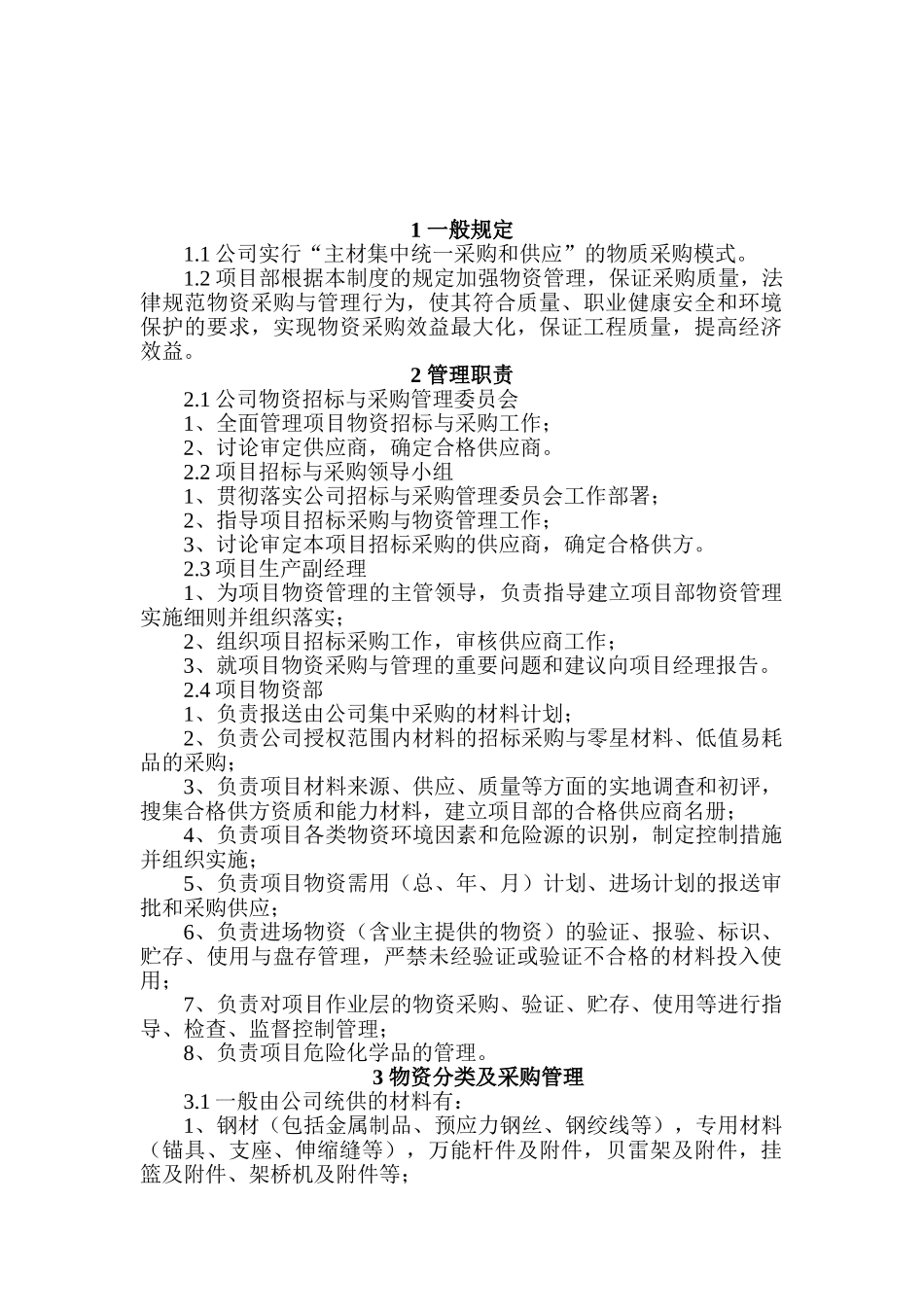

项目物资基础管理制度XX 建设公司2025 年 5 月1 一般规定1.1 公司实行“主材集中统一采购和供应”的物质采购模式。1.2 项目部根据本制度的规定加强物资管理,保证采购质量,法律规范物资采购与管理行为,使其符合质量、职业健康安全和环境保护的要求,实现物资采购效益最大化,保证工程质量,提高经济效益。2 管理职责2.1 公司物资招标与采购管理委员会1、全面管理项目物资招标与采购工作;2、讨论审定供应商,确定合格供应商。2.2 项目招标与采购领导小组1、贯彻落实公司招标与采购管理委员会工作部署;2、指导项目招标采购与物资管理工作;3、讨论审定本项目招标采购的供应商,确定合格供方。2.3 项目生产副经理1、为项目物资管理的主管领导,负责指导建立项目部物资管理实施细则并组织落实;2、组织项目招标采购工作,审核供应商工作;3、就项目物资采购与管理的重要问题和建议向项目经理报告。2.4 项目物资部1、负责报送由公司集中采购的材料计划;2、负责公司授权范围内材料的招标采购与零星材料、低值易耗品的采购;3、负责项目材料来源、供应、质量等方面的实地调查和初评,搜集合格供方资质和能力材料,建立项目部的合格供应商名册;4、负责项目各类物资环境因素和危险源的识别,制定控制措施并组织实施;5、负责项目物资需用(总、年、月)计划、进场计划的报送审批和采购供应;6、负责进场物资(含业主提供的物资)的验证、报验、标识、贮存、使用与盘存管理,严禁未经验证或验证不合格的材料投入使用;7、负责对项目作业层的物资采购、验证、贮存、使用等进行指导、检查、监督控制管理;8、负责项目危险化学品的管理。3 物资分类及采购管理3.1 一般由公司统供的材料有:1、钢材(包括金属制品、预应力钢丝、钢绞线等),专用材料(锚具、支座、伸缩缝等),万能杆件及附件,贝雷架及附件,挂篮及附件、架桥机及附件等;2、水泥及水泥制品,地方材料(砂子、砂砾、碎石、石灰、路基填筑材料等);3、汽油、柴油等工程油品。3.2 项目部或在公司授权的情况下采购的材料:1、钢材(包括金属制品、预应力钢丝、钢绞线等),专用材料(锚具、支座、伸缩缝等)等;2、水泥及水泥制品,地方材料(砂子、砂砾、碎石、石灰、路基填筑材料等)、粉煤灰等;3、钢模板、支架、脚手架、木材、胶合板、机械配件、导管、五金工具、电动工具、劳保用品、消防器材等工程用材料。4、氧气、乙炔、油料、环氧树酯等。3.2 授权采购规定当出现...
