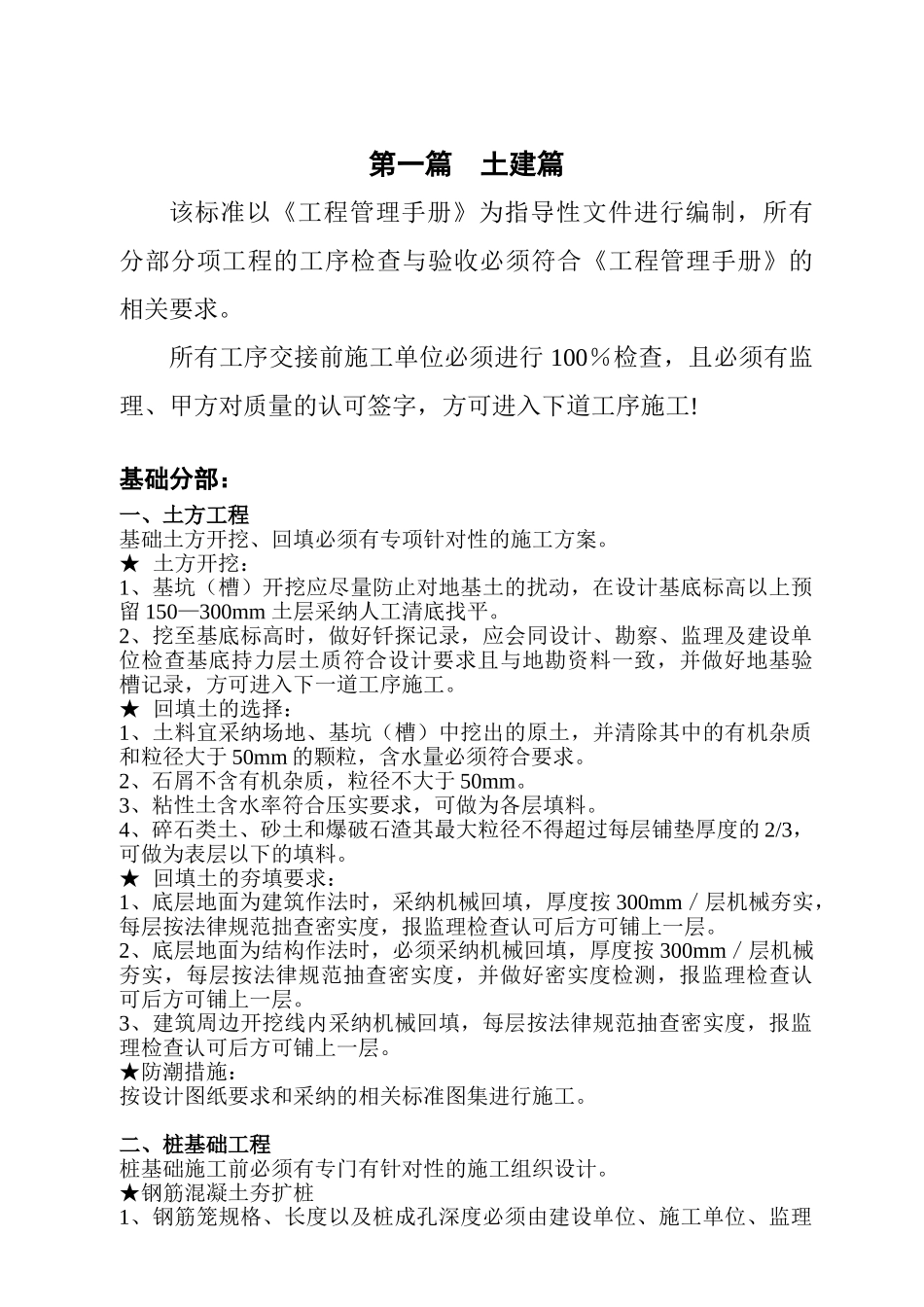

工程技术及施工统一标准第一篇 土建篇该标准以《工程管理手册》为指导性文件进行编制,所有分部分项工程的工序检查与验收必须符合《工程管理手册》的相关要求
所有工序交接前施工单位必须进行 100%检查,且必须有监理、甲方对质量的认可签字,方可进入下道工序施工
基础分部:一、土方工程基础土方开挖、回填必须有专项针对性的施工方案
★ 土方开挖:1、基坑(槽)开挖应尽量防止对地基土的扰动,在设计基底标高以上预留 150—300mm 土层采纳人工清底找平
2、挖至基底标高时,做好钎探记录,应会同设计、勘察、监理及建设单位检查基底持力层土质符合设计要求且与地勘资料一致,并做好地基验槽记录,方可进入下一道工序施工
★ 回填土的选择:1、土料宜采纳场地、基坑(槽)中挖出的原土,并清除其中的有机杂质和粒径大于 50mm 的颗粒,含水量必须符合要求
2、石屑不含有机杂质,粒径不大于 50mm
3、粘性土含水率符合压实要求,可做为各层填料
4、碎石类土、砂土和爆破石渣其最大粒径不得超过每层铺垫厚度的 2/3,可做为表层以下的填料
★ 回填土的夯填要求:1、底层地面为建筑作法时,采纳机械回填,厚度按 300mm/层机械夯实,每层按法律规范拙查密实度,报监理检查认可后方可铺上一层
2、底层地面为结构作法时,必须采纳机械回填,厚度按 300mm/层机械夯实,每层按法律规范抽查密实度,并做好密实度检测,报监理检查认可后方可铺上一层
3、建筑周边开挖线内采纳机械回填,每层按法律规范抽查密实度,报监理检查认可后方可铺上一层
★防潮措施:按设计图纸要求和采纳的相关标准图集进行施工
二、桩基础工程桩基础施工前必须有专门有针对性的施工组织设计
★钢筋混凝土夯扩桩1、钢筋笼规格、长度以及桩成孔深度必须由建设单位、施工单位、监理单位三方现场实测签字认可后方可作为结算依据

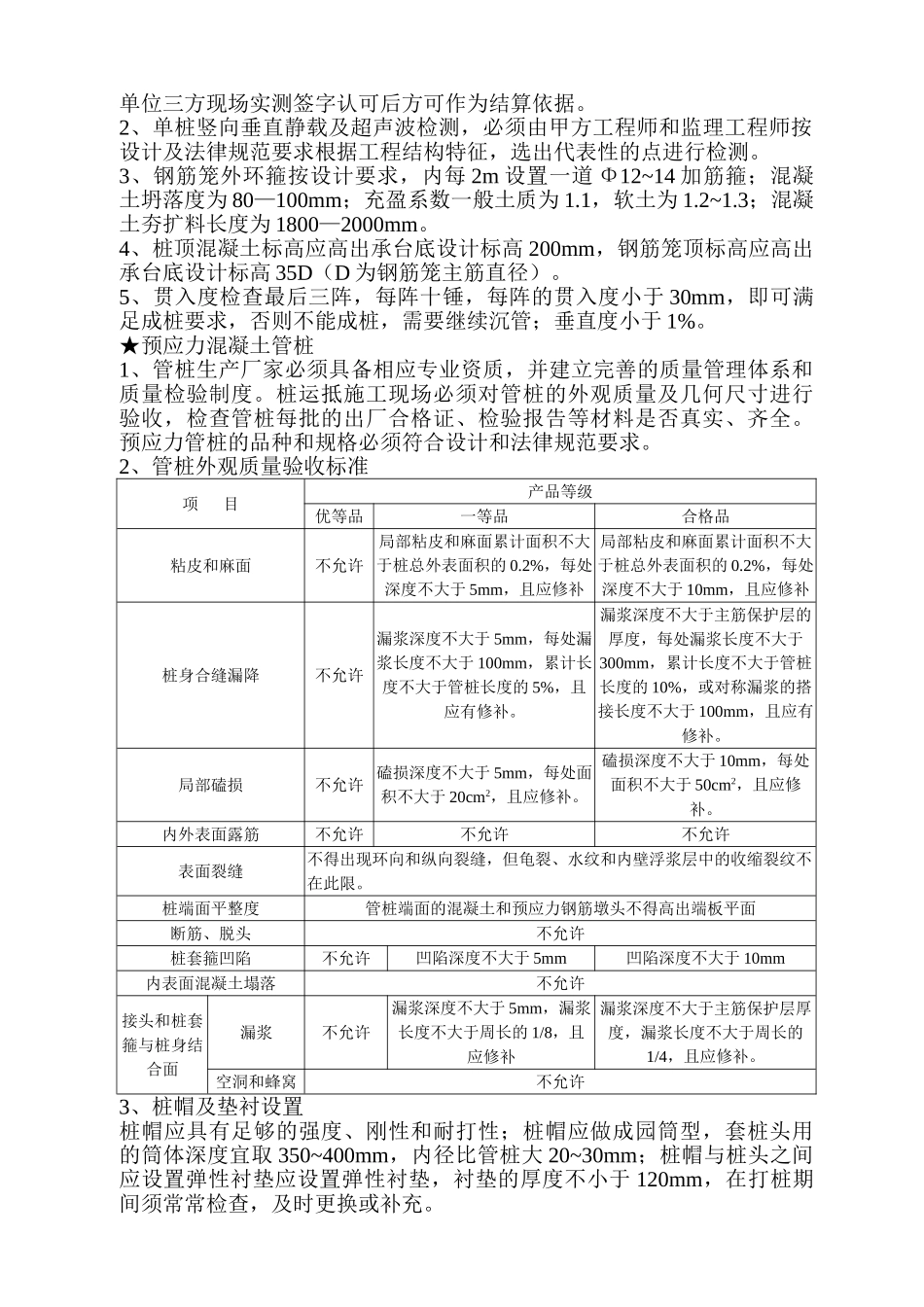

2、单桩竖向垂直静载及超声波检测,必须由甲方工程
