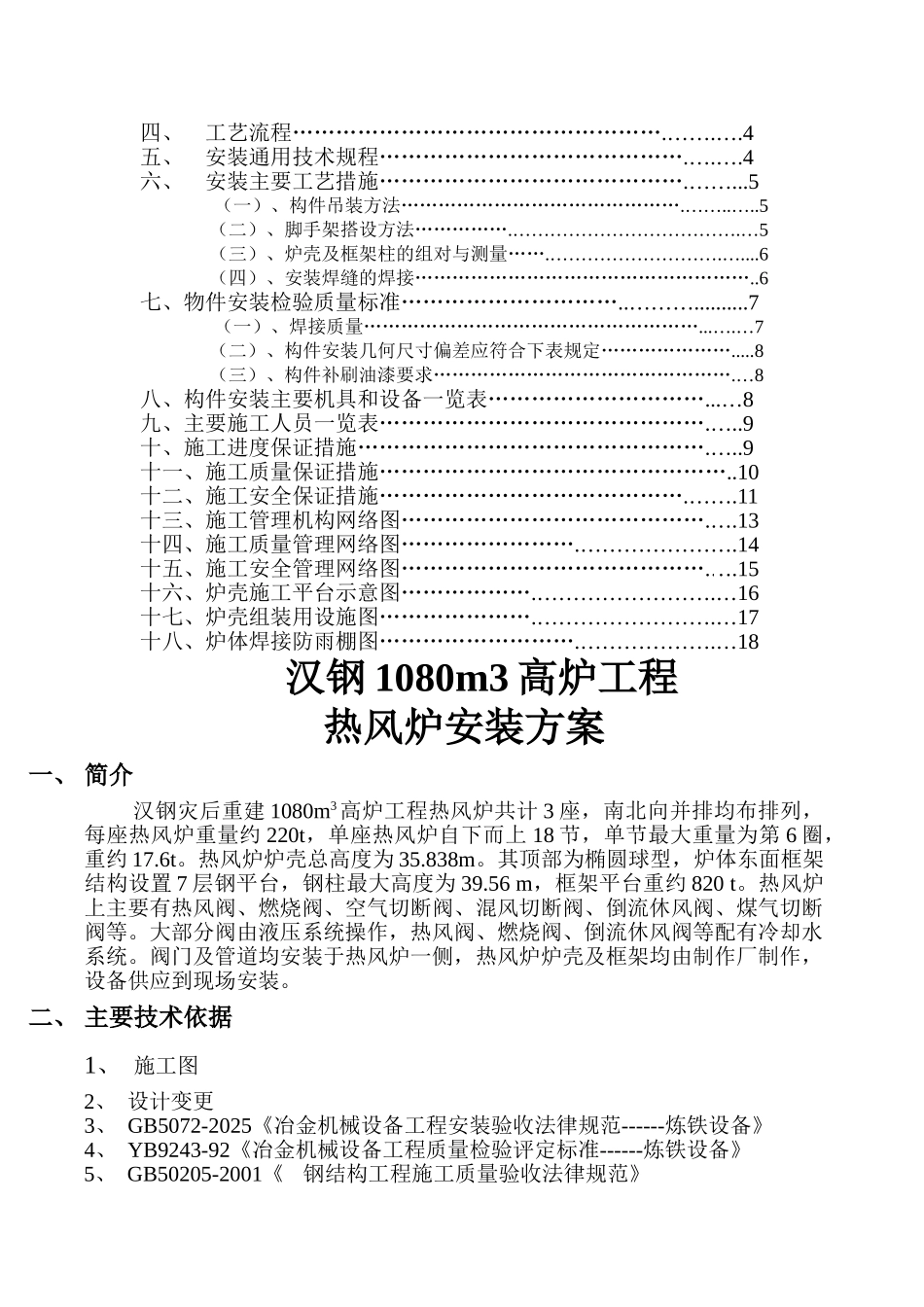

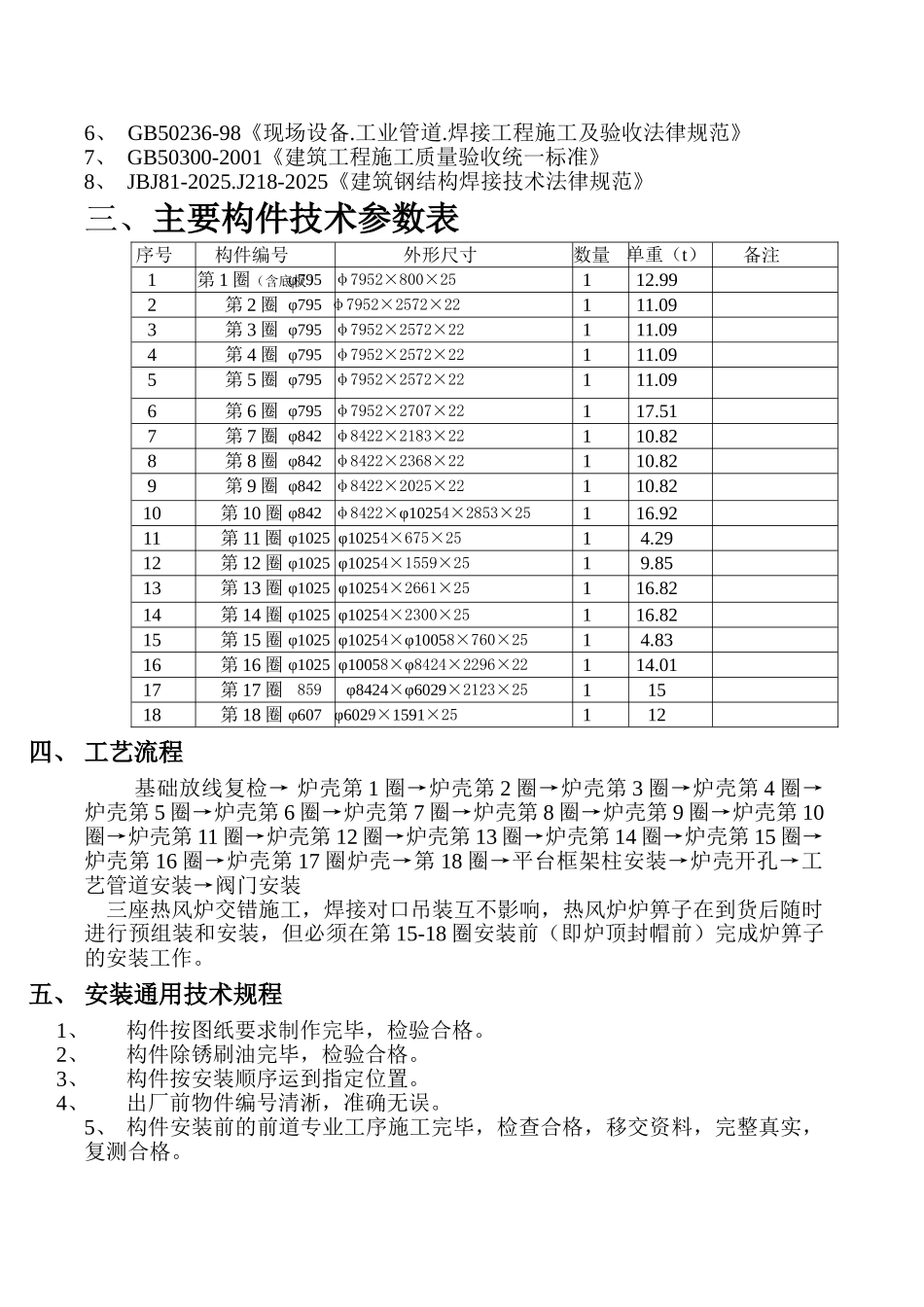

1080m3高炉工程热风炉安装方案审批:审核:编制: 目 录一、简介………………………………………………..…….…….3二、主要技术依据…………………………………. ….………….3三、主要物件技术参数表…………………………………..…….3四、工艺流程…………………………………………….…….….4五、安装通用技术规程…………………………………….….….4六、安装主要工艺措施…………………………………….……...5(一)、构件吊装方法……………………………………….……..…..5(二)、脚手架搭设方法…………….……………………………….…5(三)、炉壳及框架柱的组对与测量…….……………………….…....6(四)、安装焊缝的焊接………………………………………………..6七、物件安装检验质量标准…………………………..………..........7(一)、焊接质量………………………………………………...….…7(二)、构件安装几何尺寸偏差应符合下表规定………………….....8(三)、构件补刷油漆要求………………………………………….…8八、构件安装主要机具和设备一览表…………………………...…8九、主要施工人员一览表……………………………………….…..9十、施工进度保证措施………………………………………….…..9十一、施工质量保证措施…………………………………………..10十二、施工安全保证措施…………………………………….…….11十三、施工管理机构网络图…………………………………….….13十四、施工质量管理网络图…………………….………………….14十五、施工安全管理网络图…………………………………….….15十六、炉壳施工平台示意图……………….…………………….…16十七、炉壳组装用设施图………………….…………………….…17十八、炉体焊接防雨棚图……………………….……………….…18汉钢 1080m3 高炉工程 热风炉安装方案一、 简介汉钢灾后重建 1080m3高炉工程热风炉共计 3 座,南北向并排均布排列,每座热风炉重量约 220t,单座热风炉自下而上 18 节,单节最大重量为第 6 圈,重约 17.6t。热风炉炉壳总高度为 35.838m。其顶部为椭圆球型,炉体东面框架结构设置 7 层钢平台,钢柱最大高度为 39.56 m,框架平台重约 820 t。热风炉上主要有热风阀、燃烧阀、空气切断阀、混风切断阀、倒流休风阀、煤气切断阀等。大部分阀由液压系统操作,热风阀、燃烧阀、倒流休风阀等配有...
