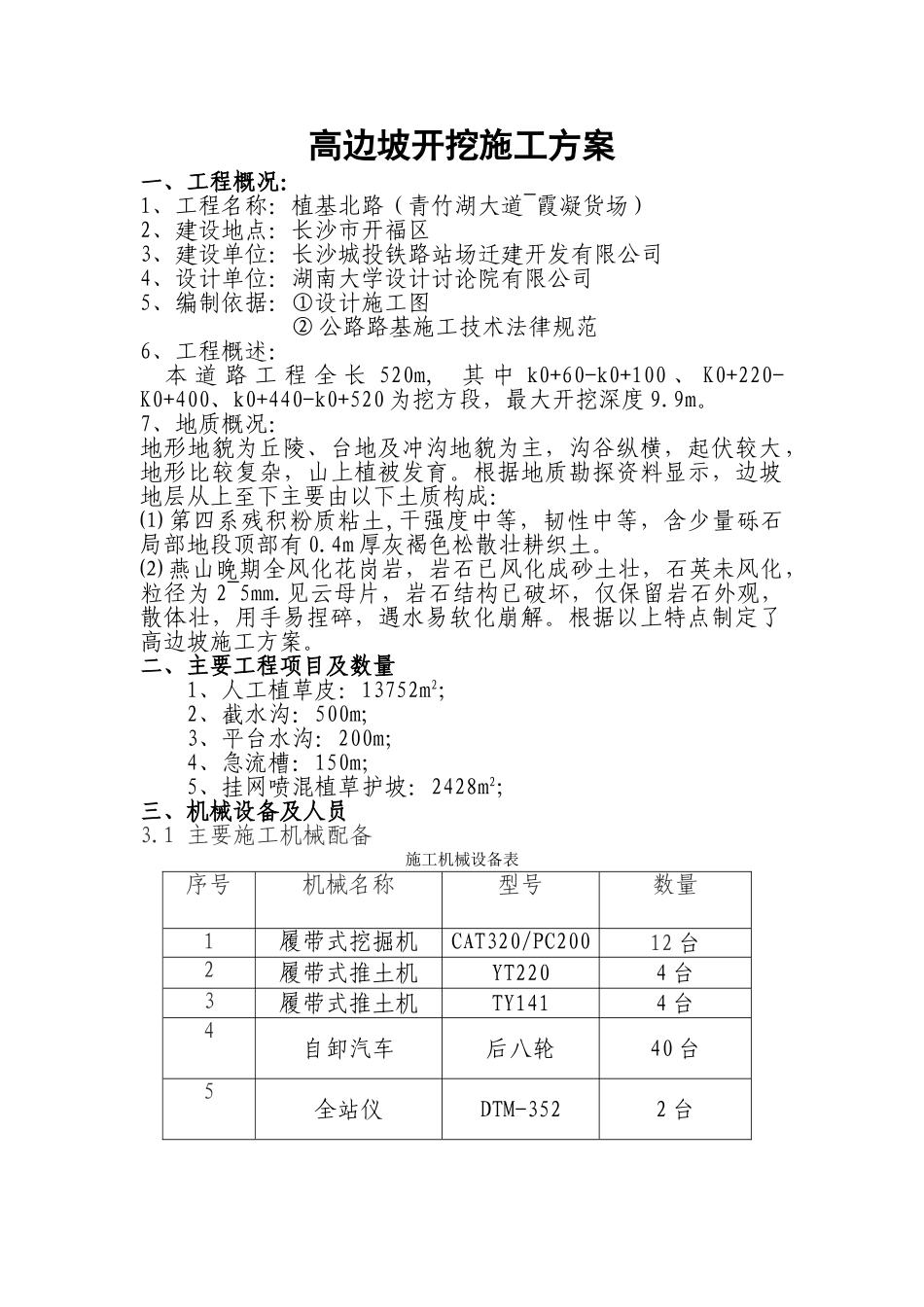

高边坡开挖施工方案一、工程概况:1、工程名称:植基北路(青竹湖大道~霞凝货场)2、建设地点:长沙市开福区3、建设单位:长沙城投铁路站场迁建开发有限公司4、设计单位:湖南大学设计讨论院有限公司5、编制依据:①设计施工图 ② 公路路基施工技术法律规范6、工程概述: 本 道 路 工 程 全 长 520m, 其 中 k0+60-k0+100 、 K0+220-K0+400、k0+440-k0+520 为挖方段,最大开挖深度 9
7、地质概况:地形地貌为丘陵、台地及冲沟地貌为主,沟谷纵横,起伏较大,地形比较复杂,山上植被发育
根据地质勘探资料显示,边坡地层从上至下主要由以下土质构成:⑴ 第四系残积粉质粘土,干强度中等,韧性中等,含少量砾石局部地段顶部有 0
4m 厚灰褐色松散壮耕织土
⑵ 燕山晚期全风化花岗岩,岩石已风化成砂土壮,石英未风化,粒径为 2~5mm
见云母片,岩石结构已破坏,仅保留岩石外观,散体壮,用手易捏碎,遇水易软化崩解
根据以上特点制定了高边坡施工方案
二、主要工程项目及数量 1、人工植草皮:13752m2; 2、截水沟:500m; 3、平台水沟:200m;4、急流槽:150m;5、挂网喷混植草护坡:2428m2;三、机械设备及人员3

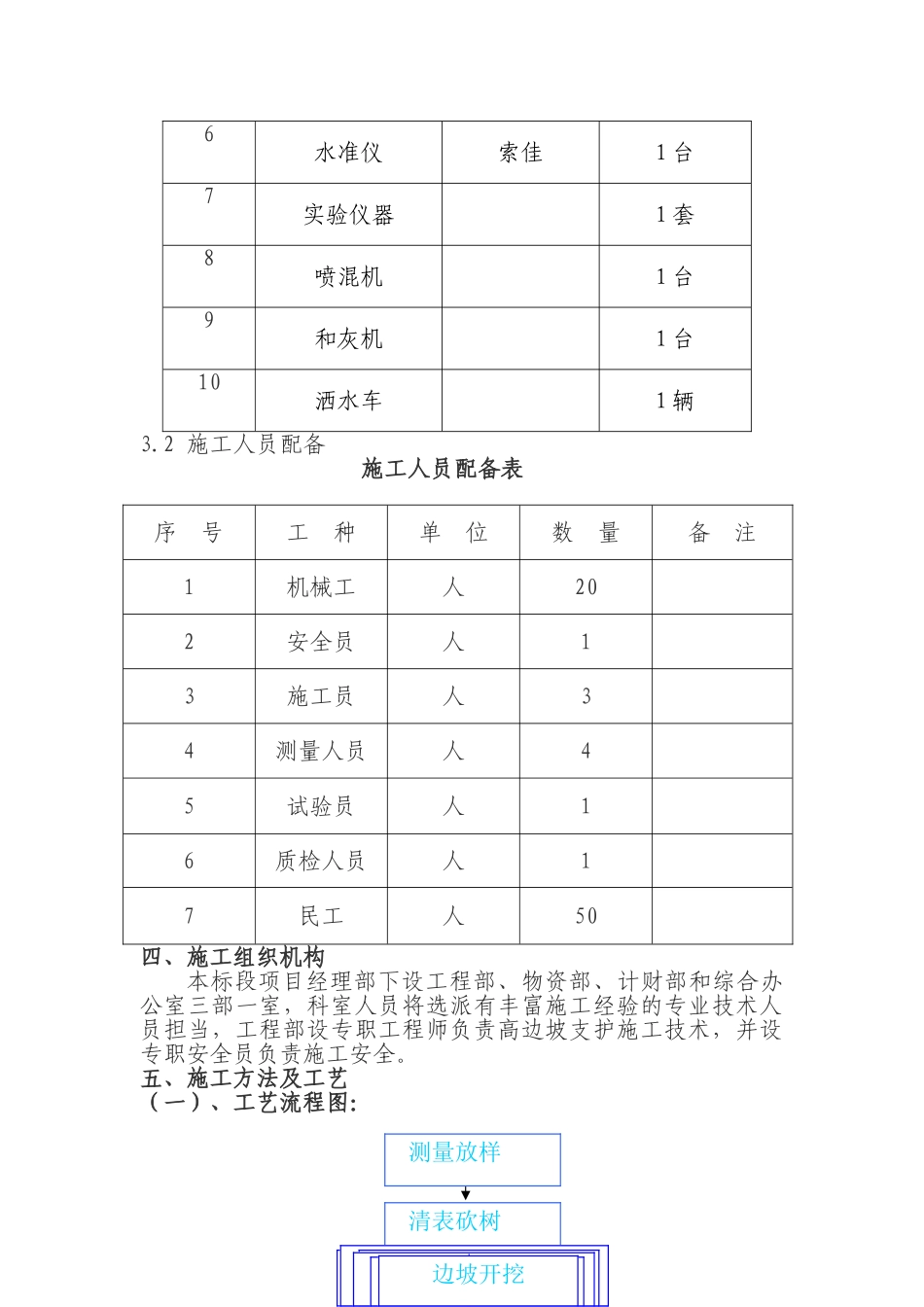

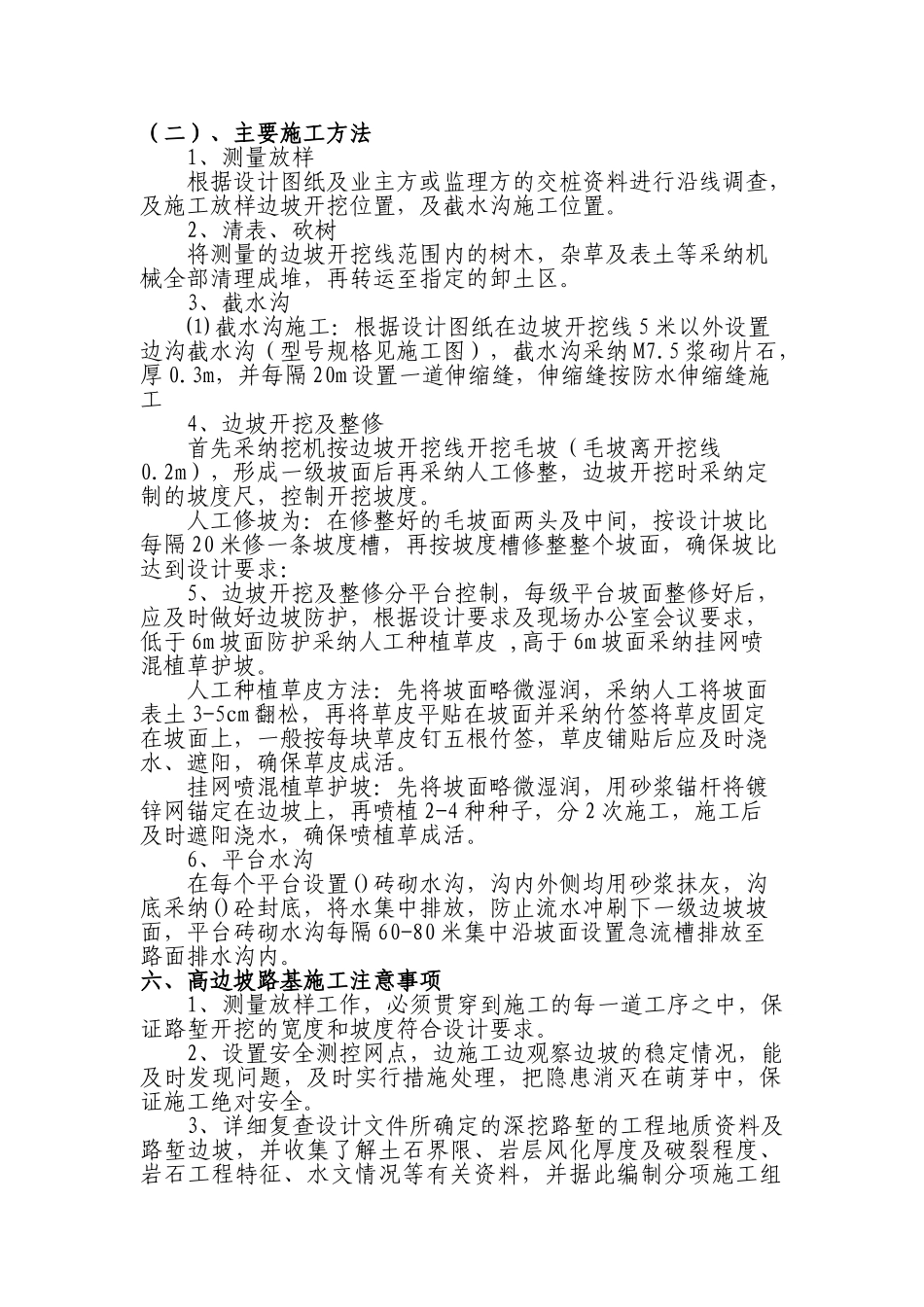

1 主要施工机械配备施工机械设备表序号机械名称型号数量1履带式挖掘机CAT320/PC20012 台2履带式推土机YT2204 台3履带式推土机TY1414 台4自卸汽车后八轮40 台5全站仪DTM-3522 台6水准仪索佳1 台7实验仪器1 套8喷混机1 台9和灰机1 台10洒水车1 辆3
