XX 大桥挖孔桩作业指导书一、大桥桩基简介XX 高速 B3 合同段 XX 大桥中心桩 XX,左幅 81 m,右幅 131 m,桩径1
6m,桩基采纳嵌岩桩基础,桩底进入弱风化岩层 3
0 倍桩径以上,且桩底基岩单轴极限抗压强度不小于 7
根据现场地质情况现对部分桩实行人工挖孔
桩基处岩层分布:上层为碎石土且部分块石砾径较大;下层为泥岩强风化层厚度 2—3
二、施工准备1、人员进入场地后,对于场地不具备施工的墩台,测量人员先粗放出墩台边线位置,及时组织人员对现场进行清理,对施工场地进行场地平整,且做好排水沟,配备好排水设施
对场地较平整的墩台清除表面杂物
2、场地清完后,测量人员及时进行孔桩精确定位,并放出控制桥墩位的纵横护桩,以便以后施工控制操作,每个挖孔桩需设放骑马桩,以便控制孔径及垂直度
3、挖孔的设备、人员、及防护设备等准备到位,即可进行孔桩的开挖
三、施工的要求1
1 承包人应将准备采纳的施工方法的全部细节,报于项目部批准,其中包括材料和全部设备的说明
任一挖孔工作开始前,都应得到监理工程师的批准
2 挖孔灌注桩适用无地下水或少量地下水,且较密的土层或风化岩层
当挖孔内的空气污染超过《环境空气质量标准》(GB3095-1996)规定的各项污染浓度限值三级标准时,如没有安全可靠的通风措施,不得采纳人工挖孔作业

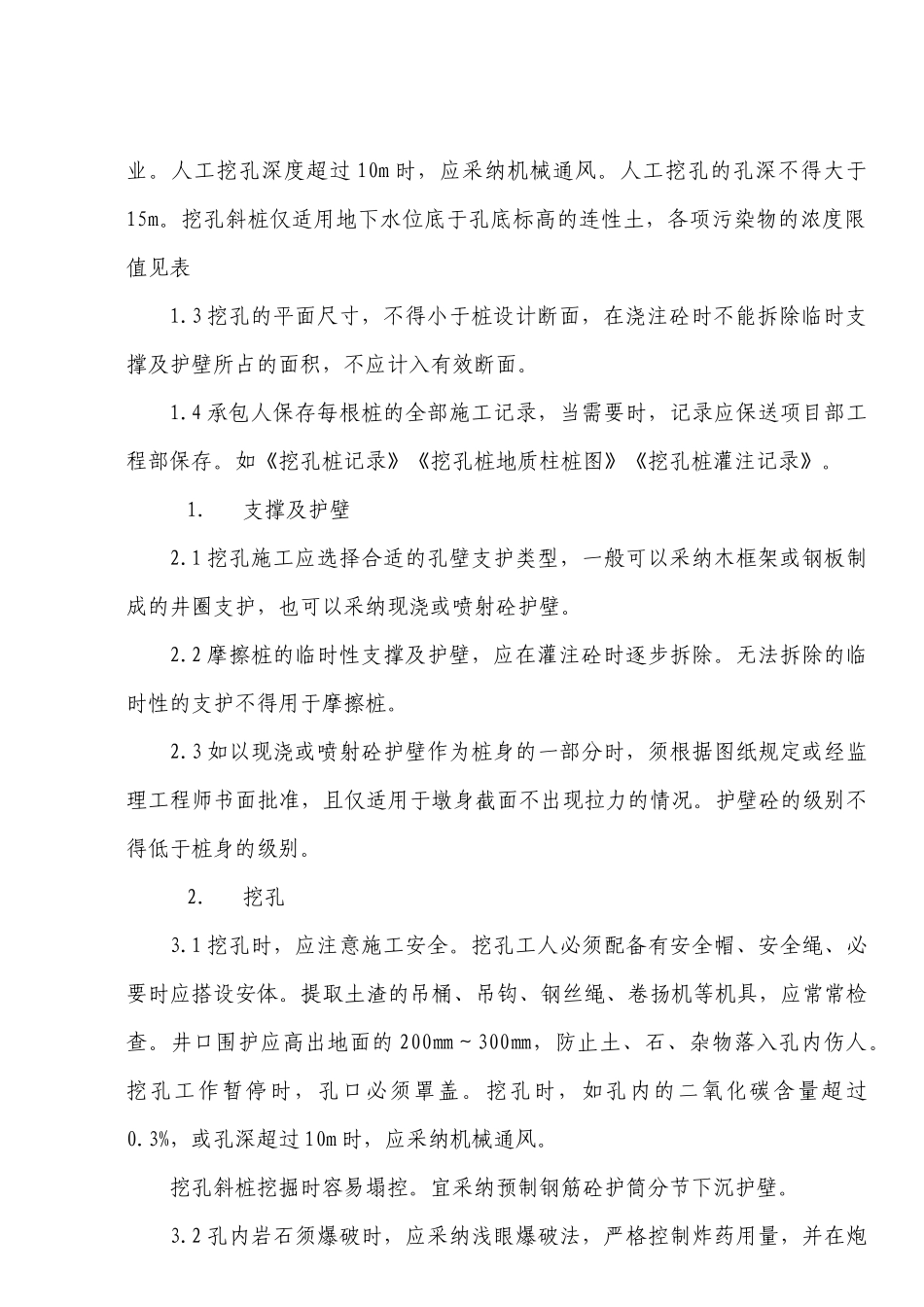

人工挖孔深度超过 10m 时,应采纳机械通风
人工挖孔的孔深不得大于15m
挖孔斜桩仅适用地下水位底于孔底标高的连性土,各项污染物的浓度限值见表1
3 挖孔的平面尺寸,不得小于桩设计断面,在浇注砼时不能拆除临时支撑及护壁所占的面积,不应计入有效断面
4 承包人保存每根桩的全部施工记录,当需要时,记录应保送项目部工程部保存
如《挖孔桩记录》《挖孔桩地质柱桩图》《挖孔桩灌注记录》
1.支撑及护壁2
1 挖孔施工应选择合适的孔壁
