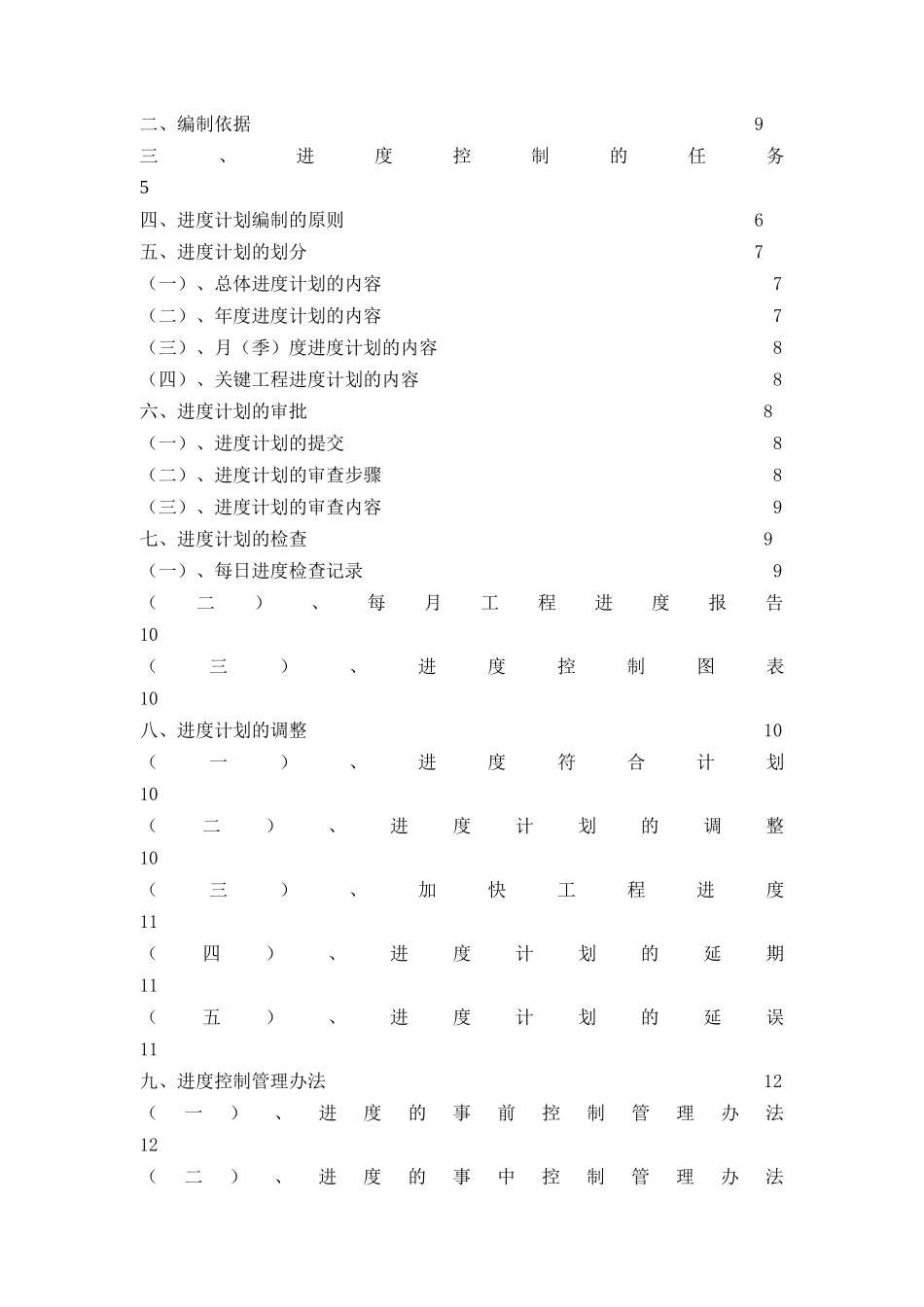

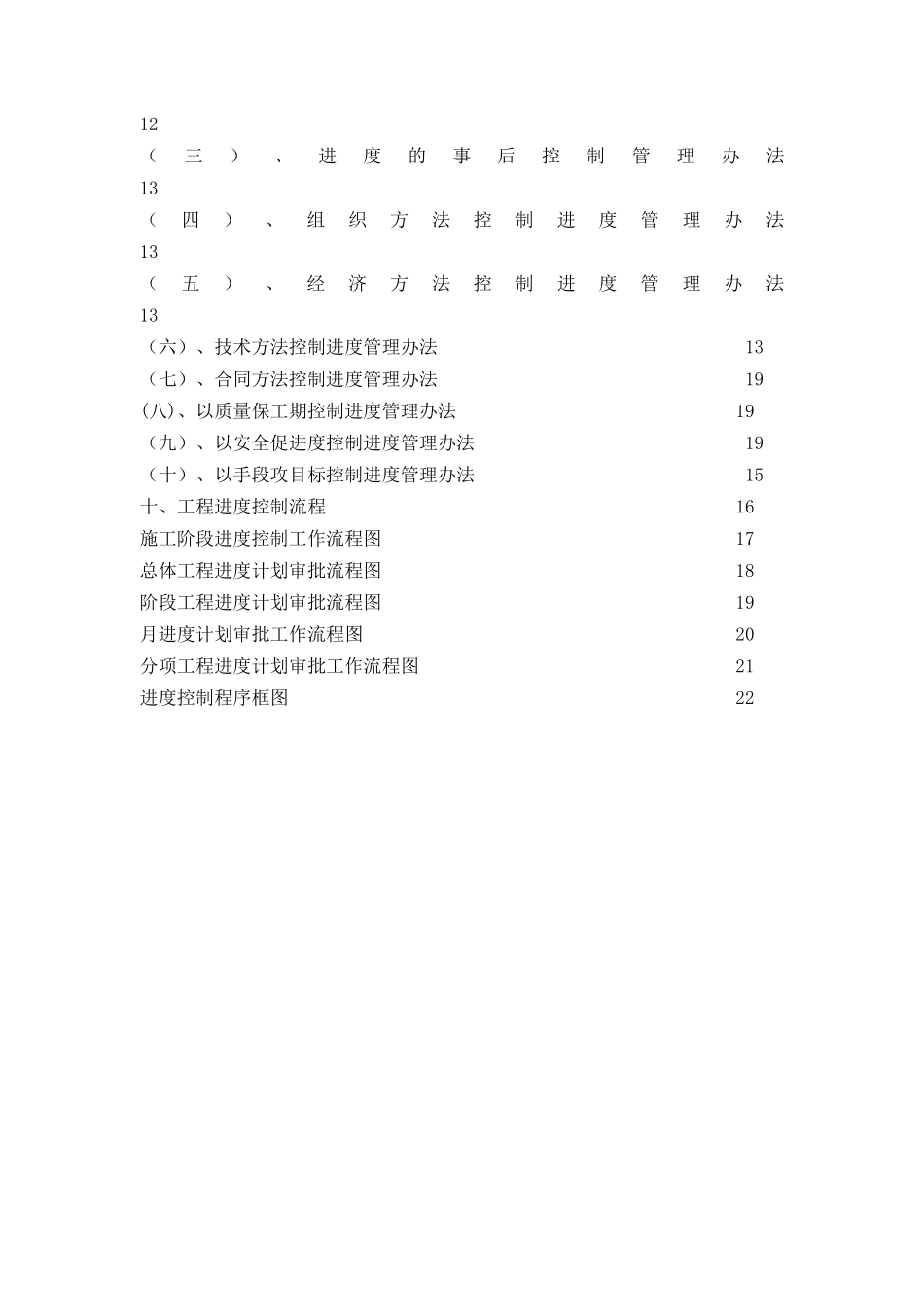

AAA 高速 JL9 驻地办工程进度管理办法AAA 高速公路 JLA9 驻地办2025 年 1 月目录一、编制说明 9二、编制依据 9三、进度控制的任务 5四、进度计划编制的原则 6五、进度计划的划分 7(一)、总体进度计划的内容 7(二)、年度进度计划的内容 7(三)、月(季)度进度计划的内容 8(四)、关键工程进度计划的内容 8六、进度计划的审批 8(一)、进度计划的提交 8(二)、进度计划的审查步骤 8(三)、进度计划的审查内容 9七、进度计划的检查 9(一)、每日进度检查记录 9(二)、每月工程进度报告 10(三)、进度控制图表 10八、进度计划的调整 10(一)、进度符合计划 10(二)、进度计划的调整 10(三)、加快工程进度 11(四)、进度计划的延期 11(五)、进度计划的延误 11九、进度控制管理办法 12(一)、进度的事前控制管理办法 12(二)、进度的事中控制管理办法 12(三)、进度的事后控制管理办法 13(四)、组织方法控制进度管理办法 13(五)、经济方法控制进度管理办法 13(六)、技术方法控制进度管理办法 13(七)、合同方法控制进度管理办法 19(八)、以质量保工期控制进度管理办法 19(九)、以安全促进度控制进度管理办法 19(十)、以手段攻目标控制进度管理办法 15十、工程进度控制流程 16施工阶段进度控制工作流程图 17总体工程进度计划审批流程图 18阶段工程进度计划审批流程图 19月进度计划审批工作流程图 20分项工程进度计划审批工作流程图 21进度控制程序框图 22 一、编制说明:根据合同要求,在确保工程质量与安全的前提下,对工程进行总体安排、阶段控制、分项管理、月度统计分析,及时掌握工程的进度信息,做到主动控制。严格根据已批准计划执行,在实施过程中进行进度核查,及时进行计划、进度差分析,发现偏差实行合理措施纠正。这是一个循环往复的过程。监理工程师应及时收集进度信息并进行分析,应监督承包商按时提交进度计划,严格审批并督促实施;实行合同手段,发现问题及时纠偏,避开赶工造成损失,将延期可能造成的损失降低到最小;在规定期限内,完成对施工单位提交的进度计划的批复并报发包人。批准后的进度计划应为今后进度监理的依据;检查施工单位每周分项工程或形象部位实际进度,并抽查其符合性;应检查施工单位每月末对周工程进度的记录、统计分析及月工程进度报告,抽查其符合性;编制反映实际工程进度与计划工程进度的图表,并每月对工程进度进行分...
