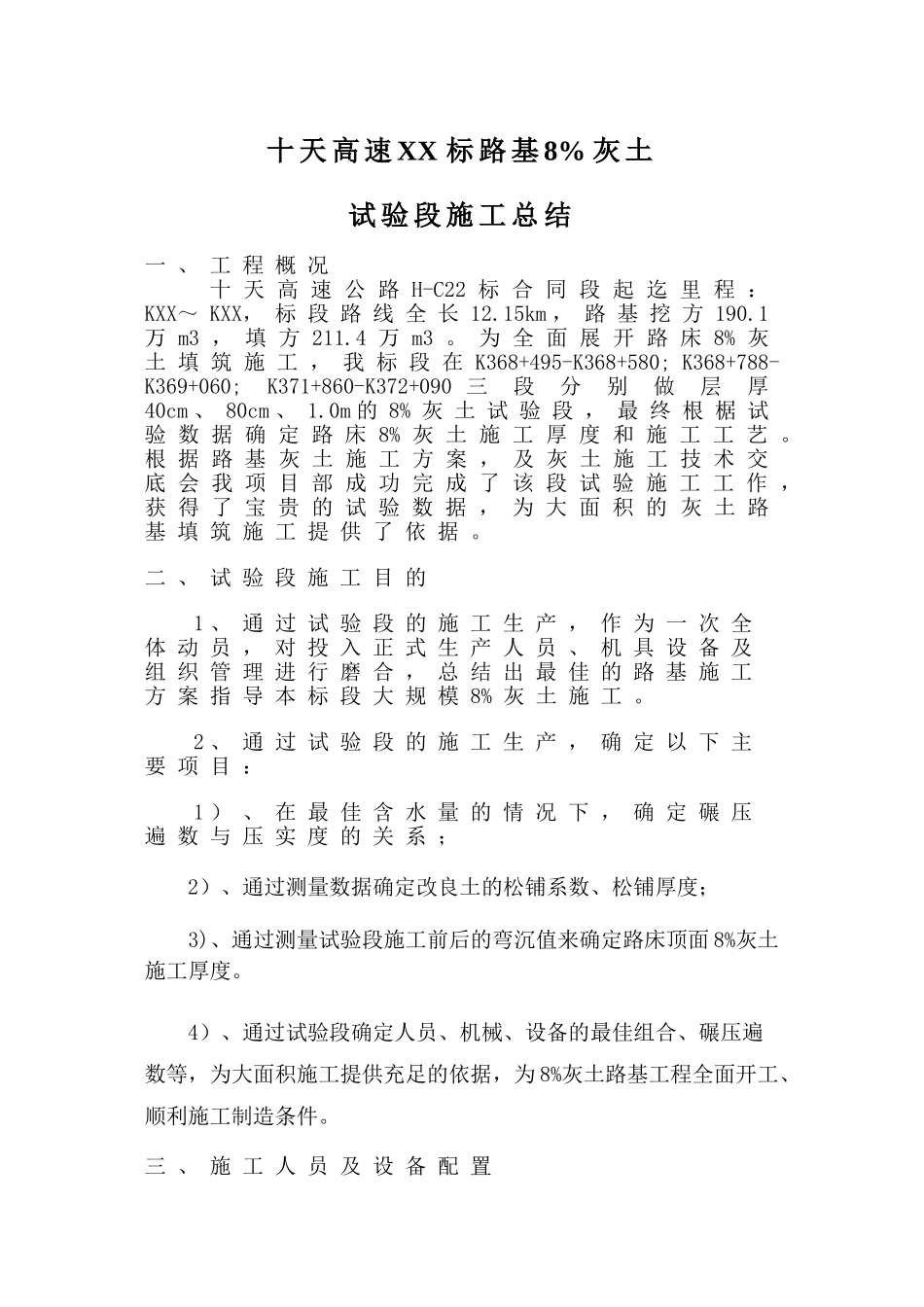

十天高速 XX 标路基 8%灰土试验段施工总结(KXX~KXX)编 制: 审 核: 施工单位:XX 十天 22 标项目部 日 期: 2025 年 10 月 22 日 目 录一、 工程概况------------------------------------------------------------------1二、 试验段施工目的---------------------------------------------------------1三、 施工人员及设备配置---------------------------------------------------21、试验段参加人员及分工-------------------------------------------22、试验段施工机械配置表--------------------------------------------2四、 施工工艺------------------------------------------------------------------2(一)施工准备---------------------------------------------------------3(二)石灰消解与注意事项------------------------------------------4(三)施工工艺流程---------------------------------------------------4(四)混合料组成------ ------------------------------------------------5(五)下承层准备-------------------------------------------------------5(六)测量放样----------------------------------------------------------6(七)摊铺、稳压整型及人工布灰----------------------------------6(八)含水量与灰剂量的检测----------------------------------------7(九)整型与碾压-------------------------------------------------------7五、标高、横坡检测------------------------------------------------------------8六、 施工总结--------------------------------------------------------------------8(一)碾压遍数与压实度检测对比记录-----------------------------8(二)松铺系数的确定--------------------------------------------------9(三)现场弯沉值的确定------------------------------------------------9(四)现场含水量控制--------------------------------------------------9(五)现场弯沉值的测定(见附表) ----------------------------------9(六)总结----------------------------------------------------------------10十 天 高 速 XX 标 路 基 8% 灰 土试 验 段 施 工 总 结一 、 工 程 概 况十 天 高 速 公 路 H-C22 标 合 同 段 起 迄 里 程 :KXX~ KXX, 标 段 路 线...
